【事業の経緯】
|
| 平成5年度 |
事業着手 |
| 平成10年8月 |
都市計画決定 |
| 平成14年度 |
用地買収着手 |
| 平成18年度 |
工事着手 |
| 平成24年度 |

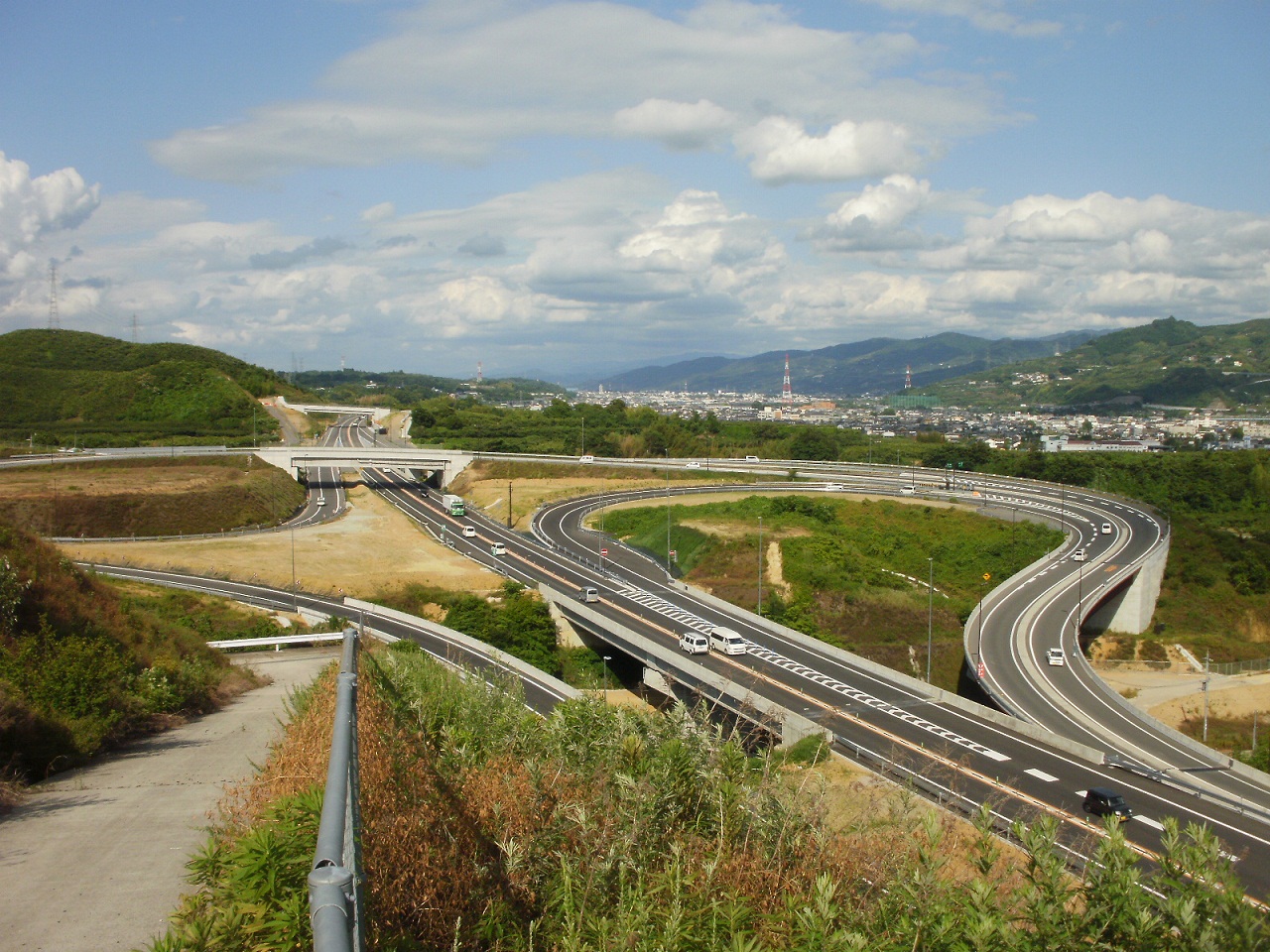

高野口IC〜紀北かつらぎIC 供用予定 L=4.0km |
| 平成25年度 |
紀北かつらぎIC〜打田IC(仮称)供用予定 L=12.9km |
|
|
【計画諸元】
|
| 区間 |
自)橋本市高野口町大野
至)紀の川市神領 |
| 延長 |
L=16.9km |
| 構造規格 |

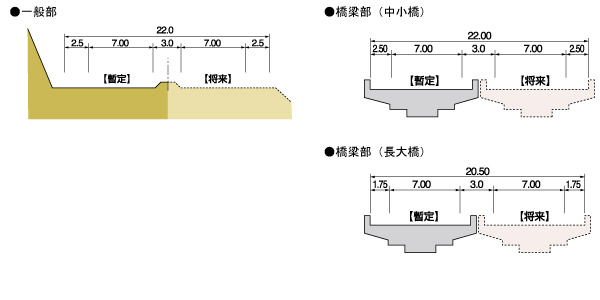

第1種第2級 |
| 設計速度 |
V=100km/h |
| 車線数 |
4車線(暫定2車線) |
| インターチェンジ |
高野口IC
紀北かつらぎIC

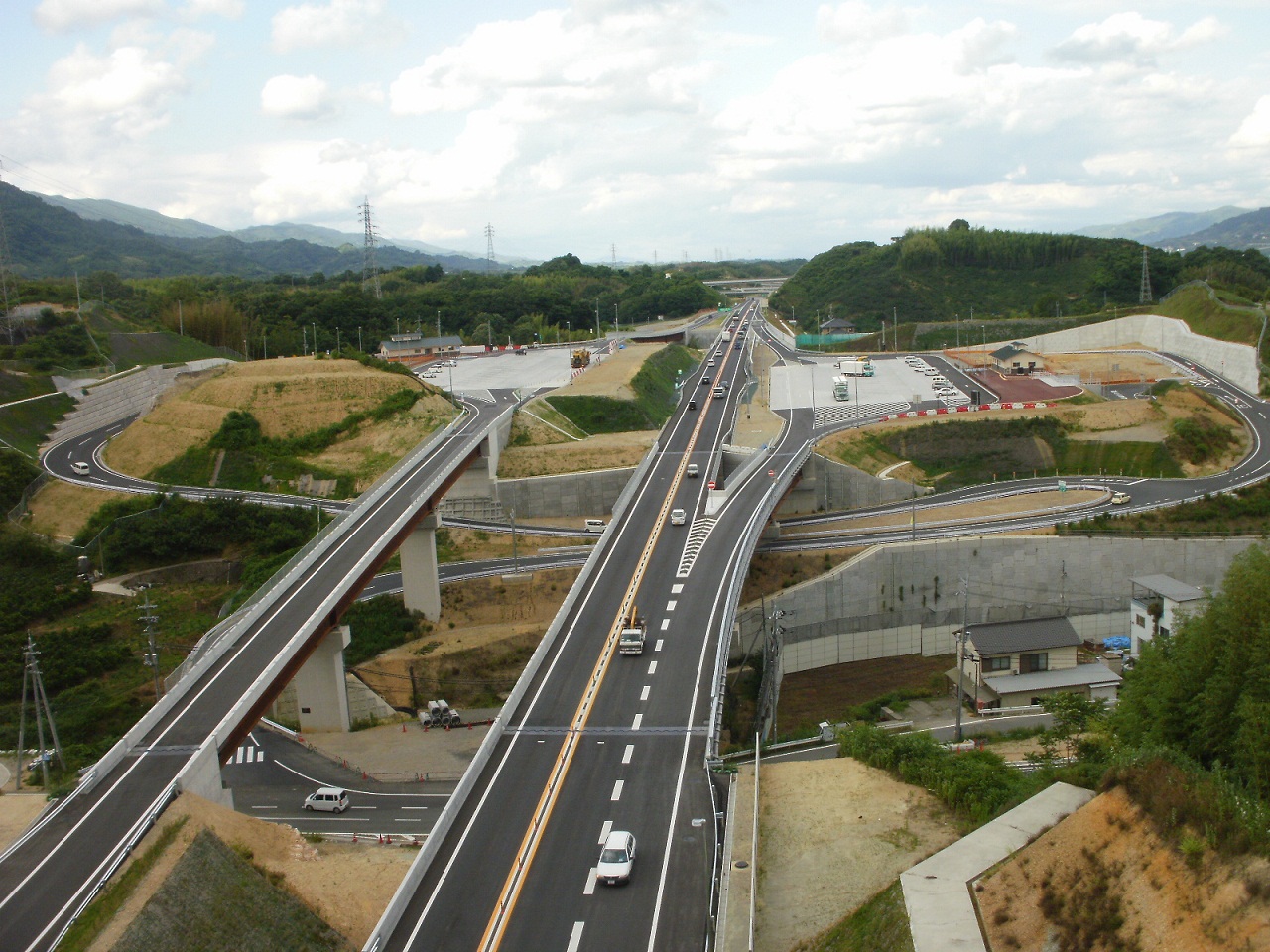

粉河・那賀IC(仮称)

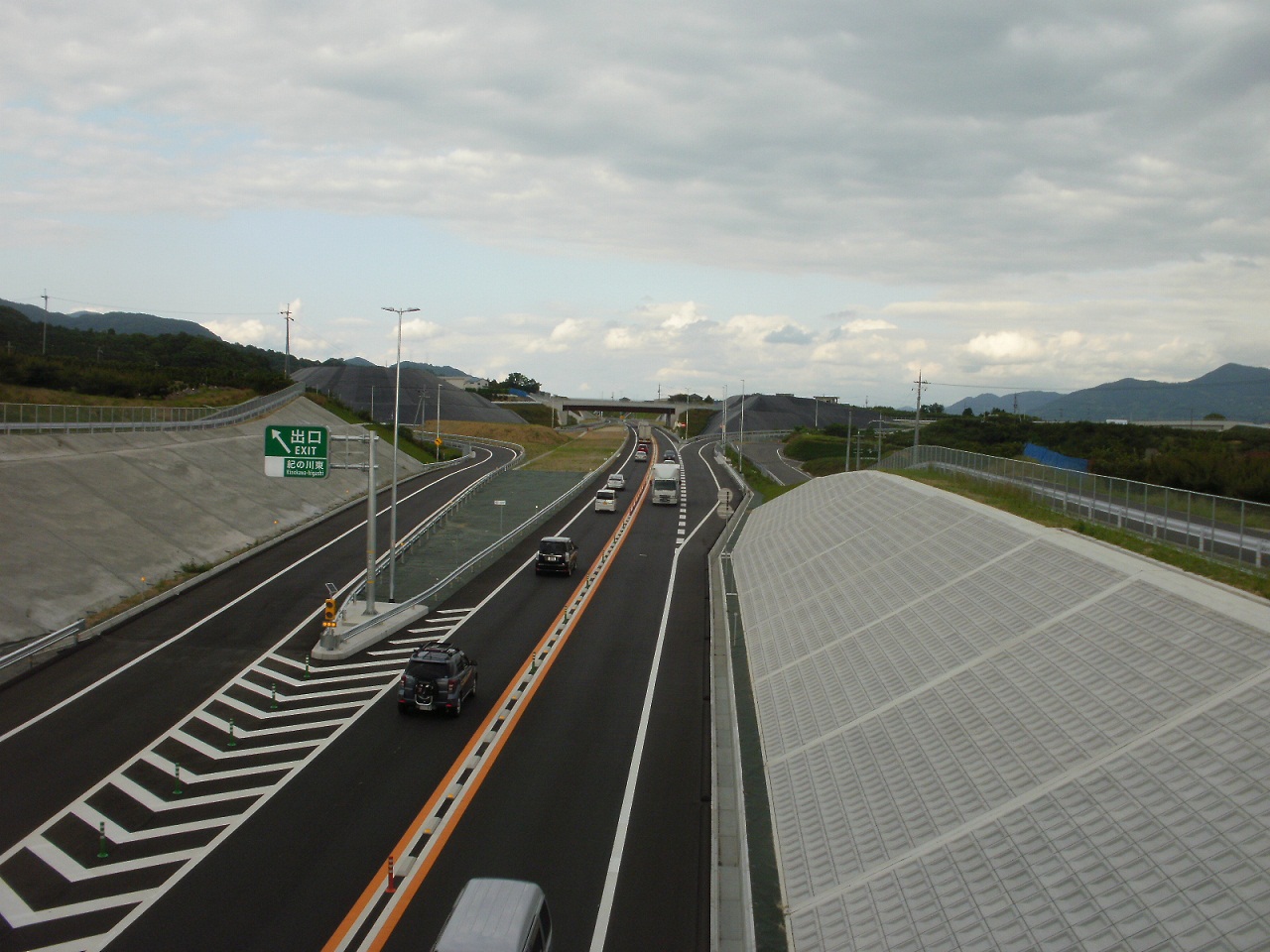

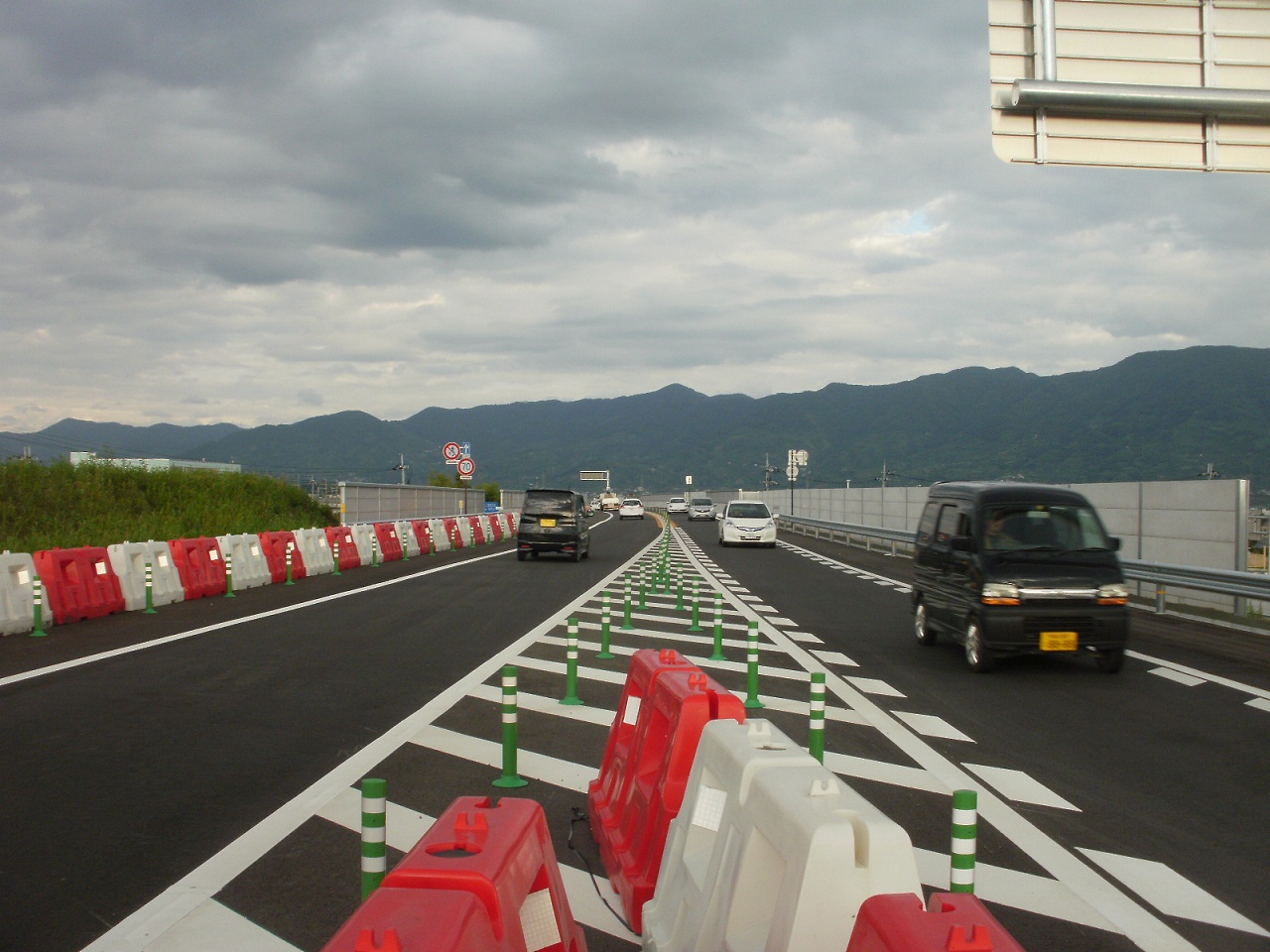

打田IC(仮称) |
|
|
