付替町道・林道工事 進捗状況
TOP
事業進捗状況
令和6年度 付替町道・林道工事
付替町道・林道工事 進捗状況
足羽川ダム付替町道下荒谷線下流工区改良工事
施工業者:(株)坂本土建
施工場所:池田町千代谷地区
施工工期:令和6年5月7日~令和7年3月31日

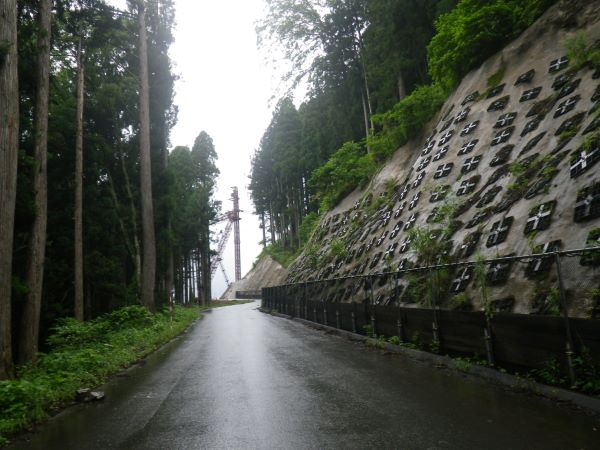

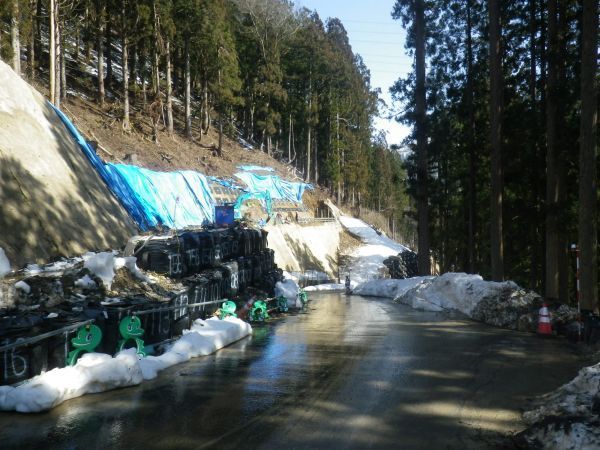

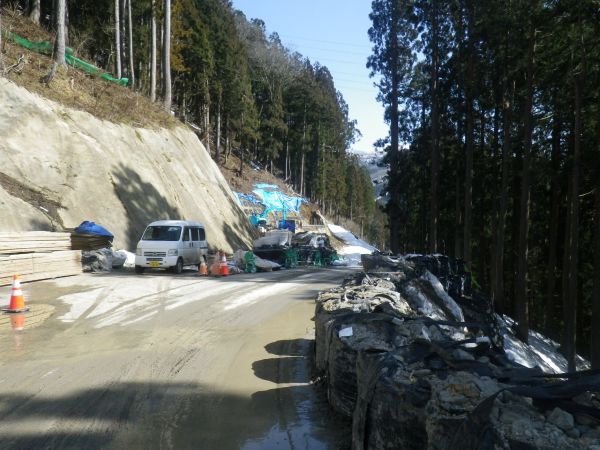

令和7年3月

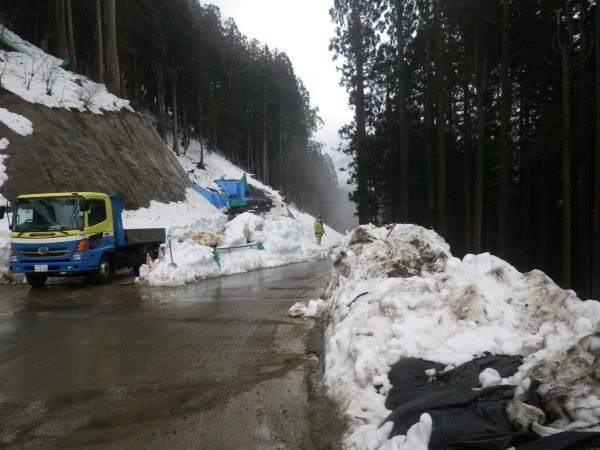

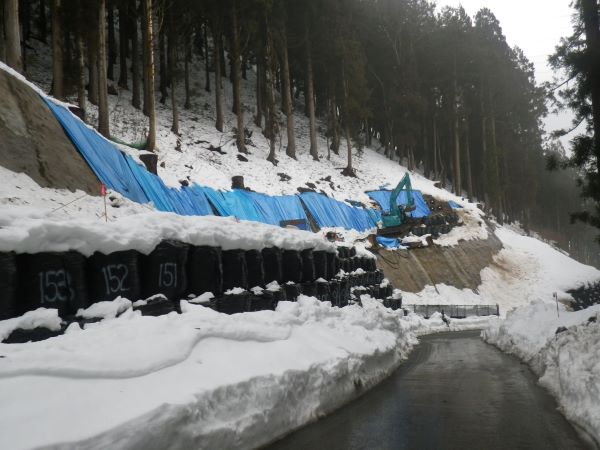

令和7年2月

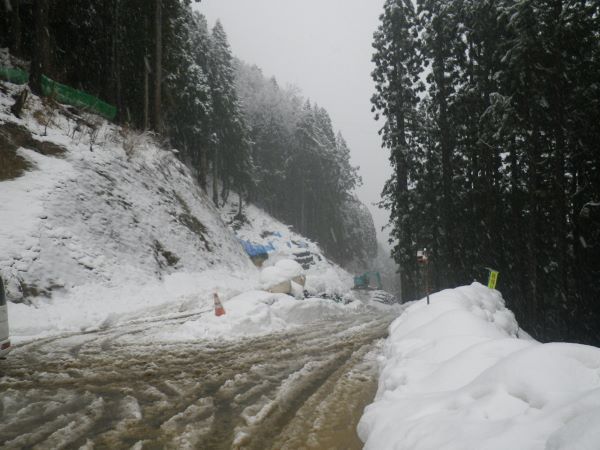

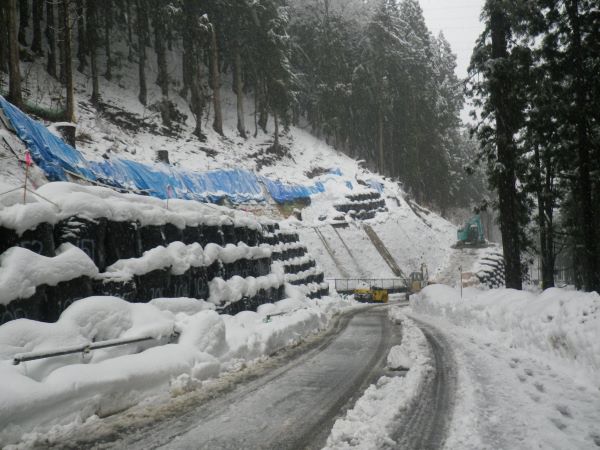

令和7年1月

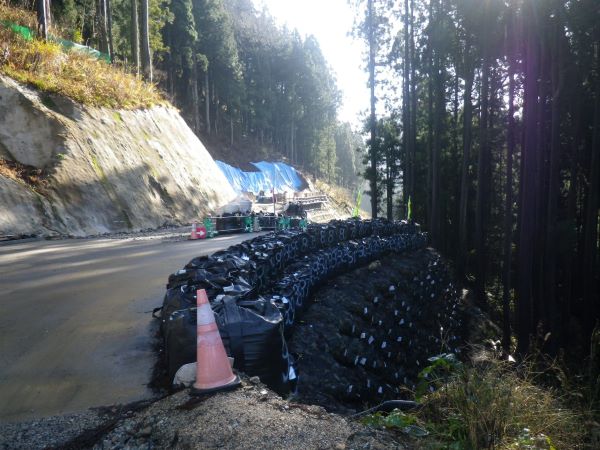

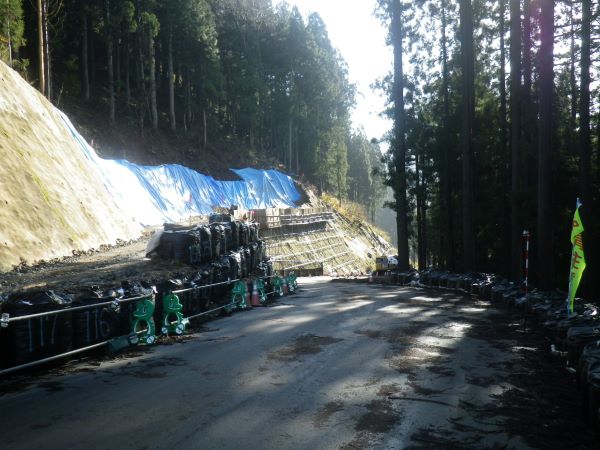

令和6年12月

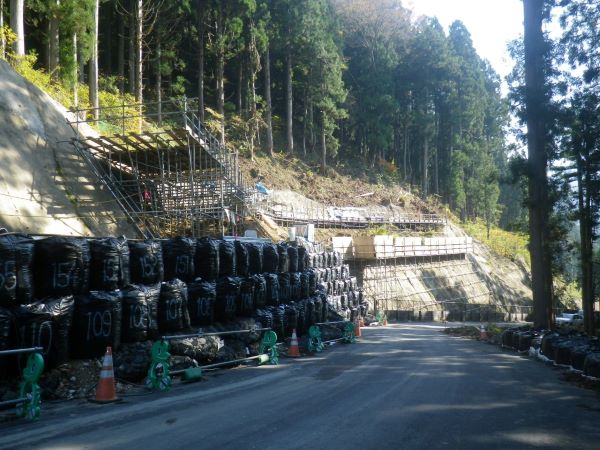

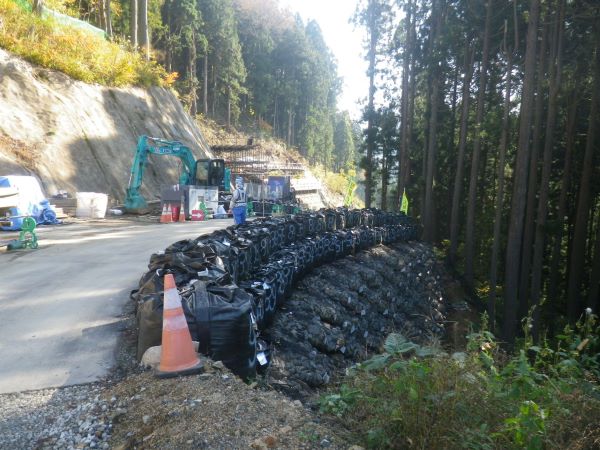

令和6年11月

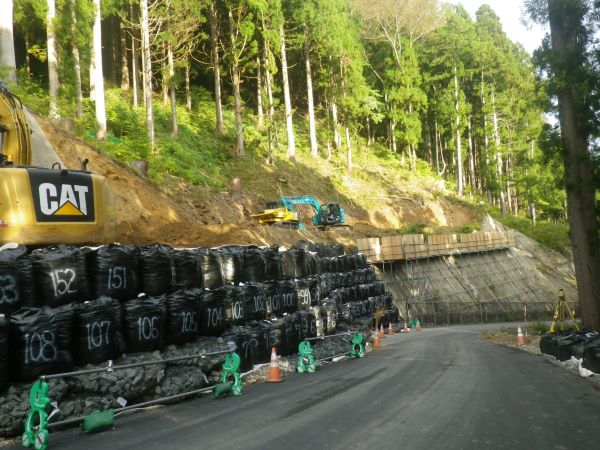

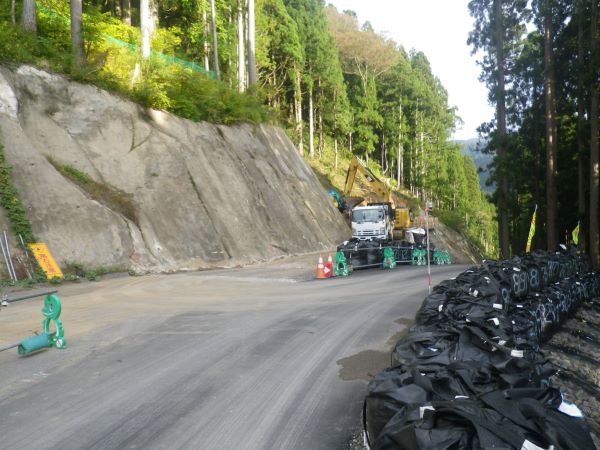

令和6年10月
令和6年9月

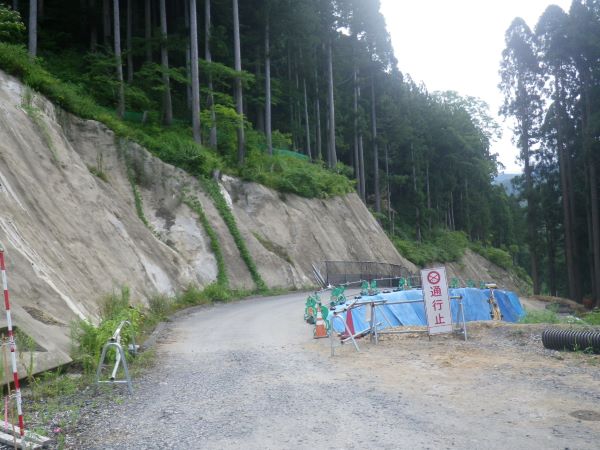

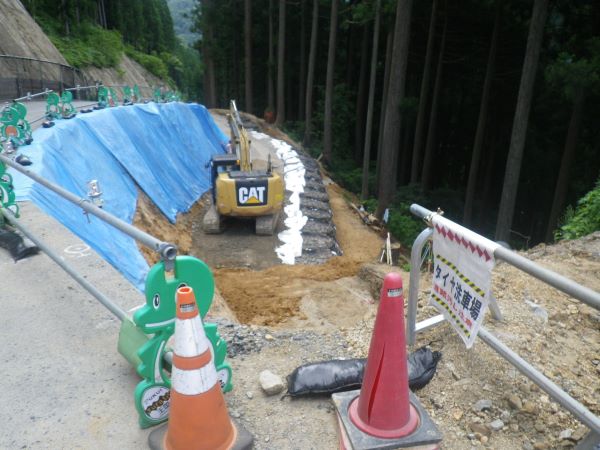

令和6年8月

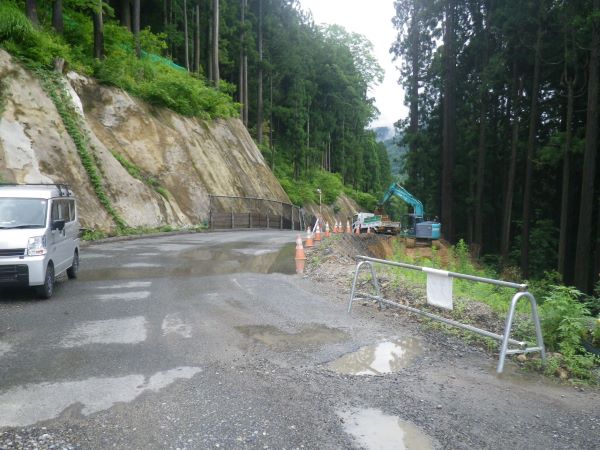

令和6年7月

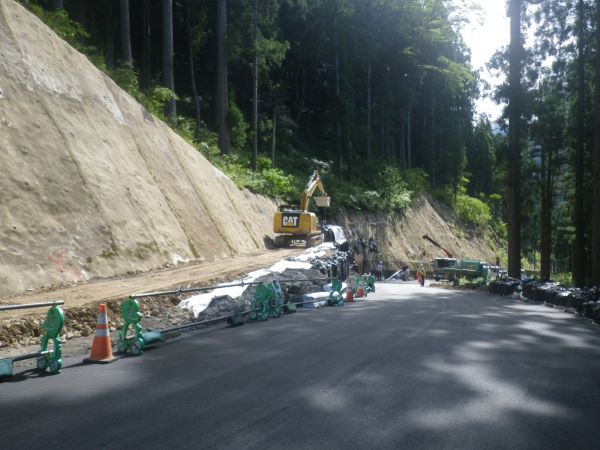

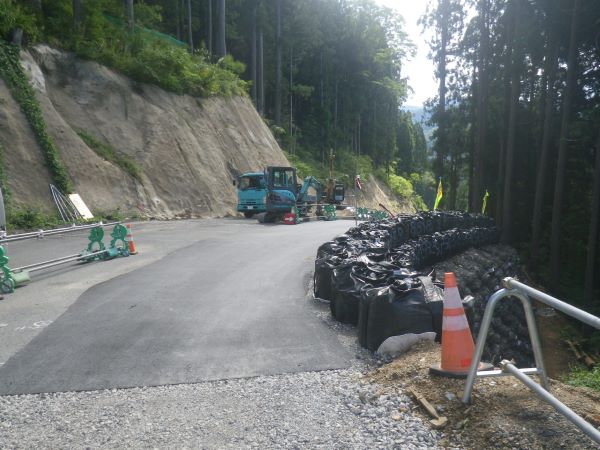

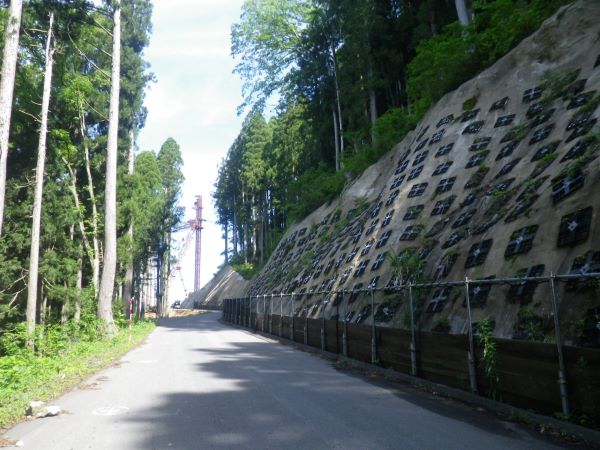

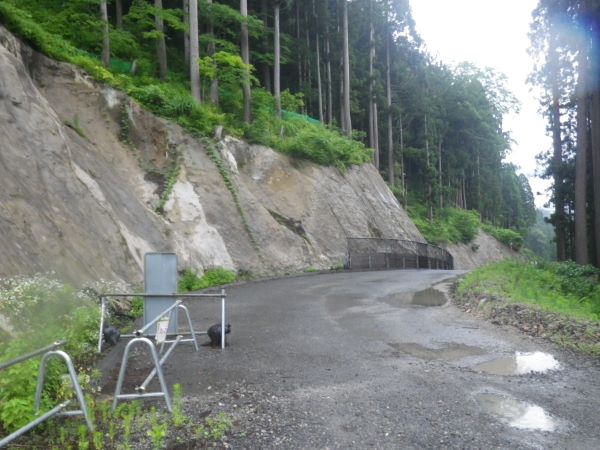

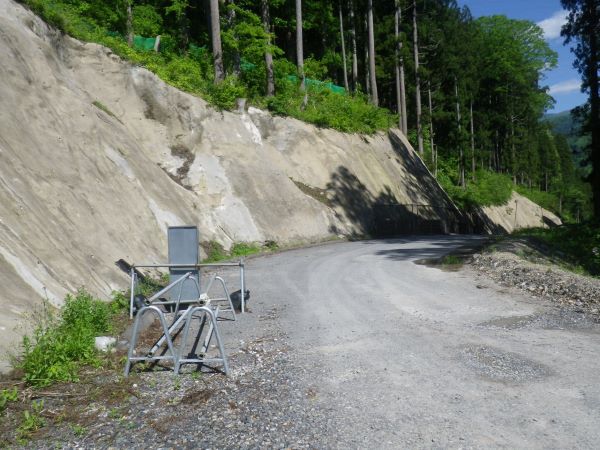

令和6年6月
令和6年5月
