2.1 概要

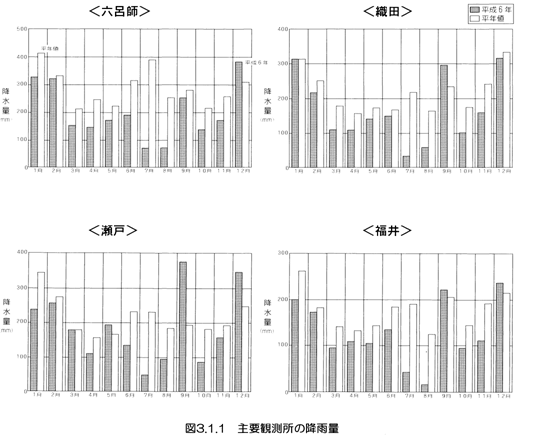

平成6年(1994)夏期は、6月の降水量が六呂師(勝山市)、瀬戸(今庄町)で平年の約60%、九頭竜川流域の上流域で7月には平年の約13~22%、8月が平年の13~52%と極めて少雨であった。そのため、日野川上流の広野ダムでは、8月9日に貯水率がゼロになり、底水の放流を続けて渇水被害の軽減に努めたが、8月末にはこれも無くなり、自然に流入してくる分のみを放流するという事態となった。
日野川や足羽川では、すべての河道で水筋がほとんど干上がり、かつて経験したことがない渇水状態となり、農業用水を確保するために地下水を汲み上げるパイプを打ち込んだり、間断通水を行ったりした。日野川では、上水道と工業用水の給水制限を実施した。

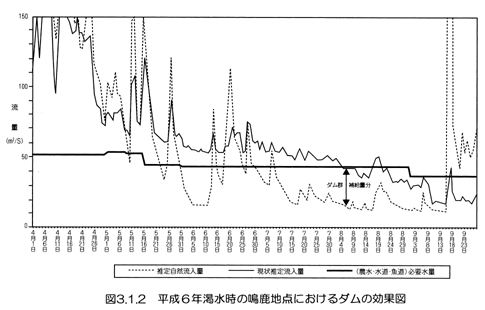

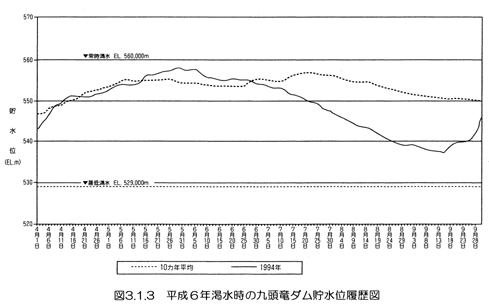

一方、九頭竜川本川流域では、大野市で湧水が減少したため上水道を夜間において6.5時間断水する日が15日間続いた。しかし、鳴鹿堰堤から取水している十郷・芝原用水を利用している約10,400haの農地には影響が無く、ダムの恩恵を受けて深刻な事態を回避することができた。
日野川や足羽川では、すべての河道で水筋がほとんど干上がり、かつて経験したことがない渇水状態となり、農業用水を確保するために地下水を汲み上げるパイプを打ち込んだり、間断通水を行ったりした。日野川では、上水道と工業用水の給水制限を実施した。
一方、九頭竜川本川流域では、大野市で湧水が減少したため上水道を夜間において6.5時間断水する日が15日間続いた。しかし、鳴鹿堰堤から取水している十郷・芝原用水を利用している約10,400haの農地には影響が無く、ダムの恩恵を受けて深刻な事態を回避することができた。
