○工事進捗状況
 工事進捗状況写真を下記に掲載しています。

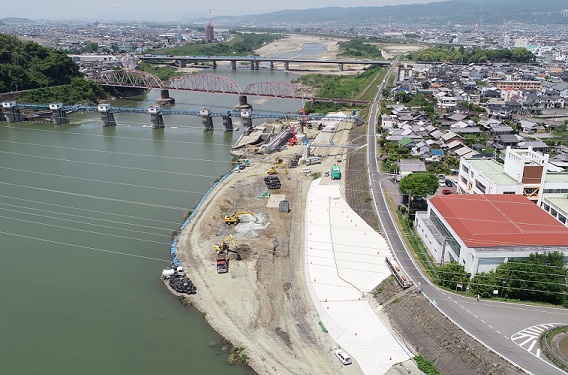

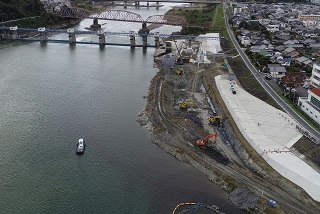

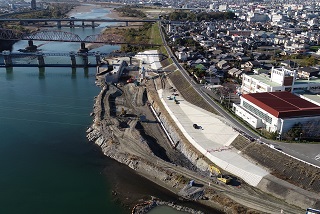

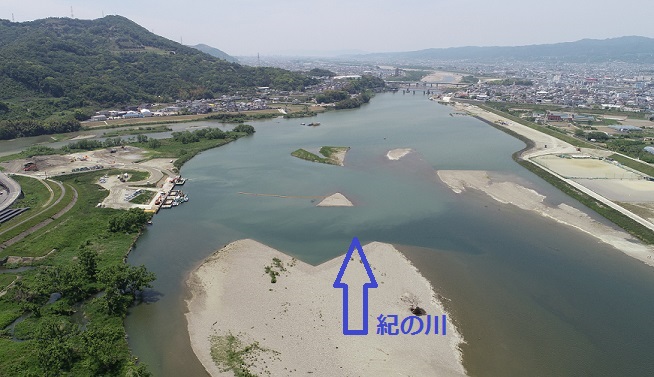

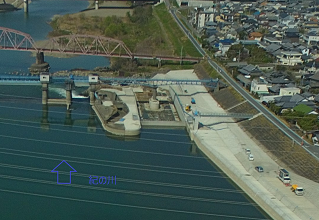

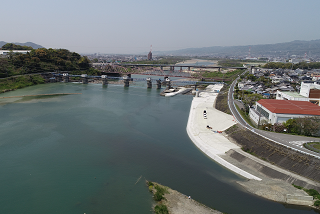

2019年5月10日(河道掘削) 2019年5月10日(拡幅水路)

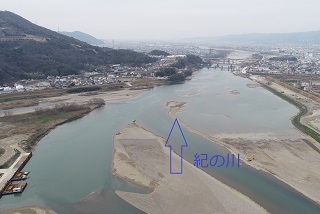

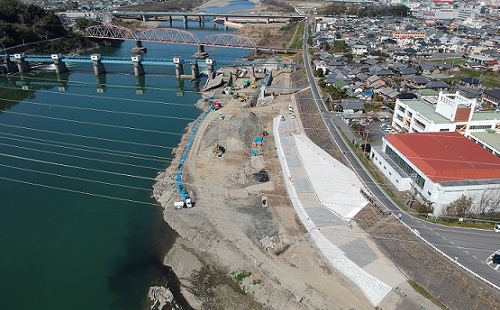

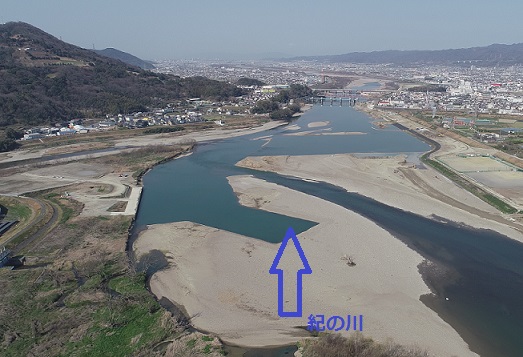

2019年3月15日(河道掘削) 2019年3月15日(拡幅水路)

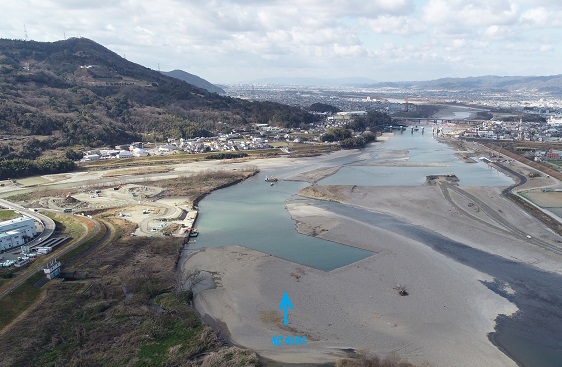

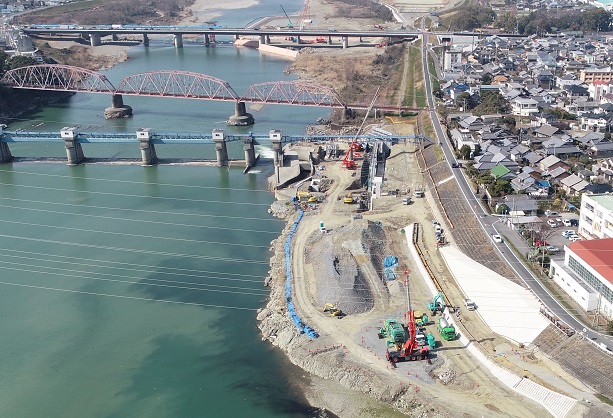

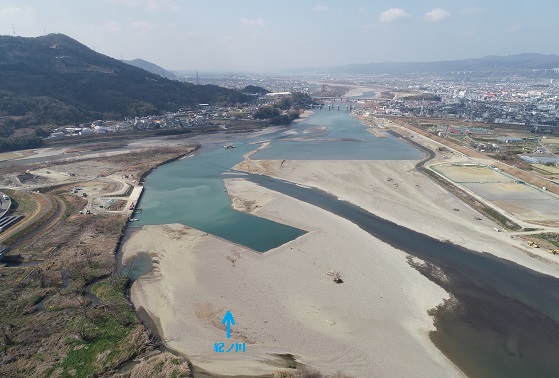

2019年2月13日(河道掘削) 2019年2月13日(拡幅水路)

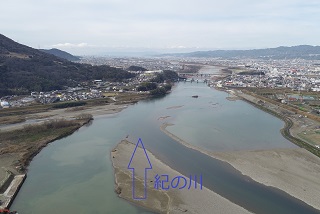

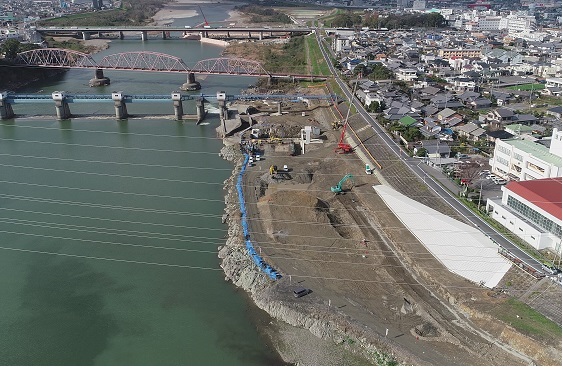

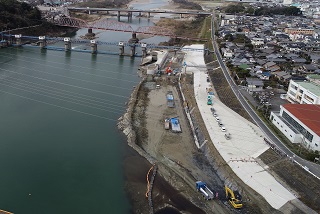

2019年1月18日(河道掘削) 2019年1月18日(拡幅水路)

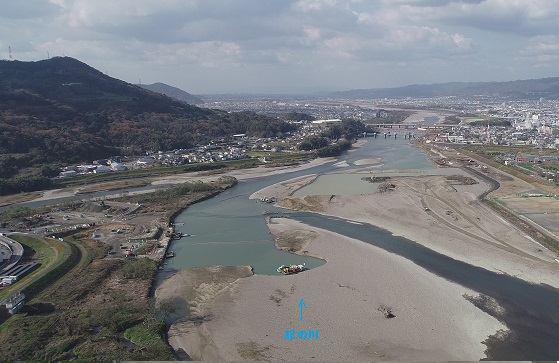

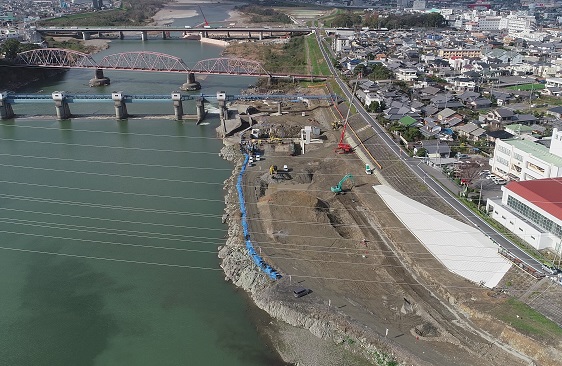

2018年12月18日(河道掘削) 2018年12月18日(拡幅水路)

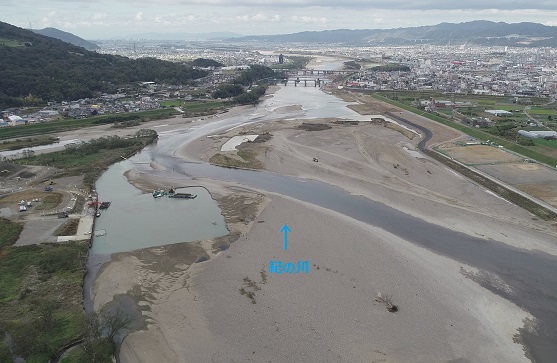

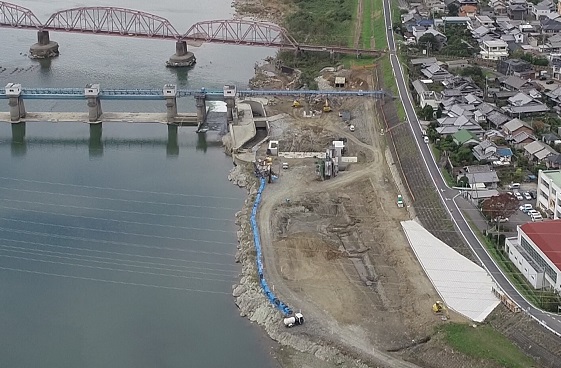

2018年11月14日(河道掘削) 2018年11月14日(拡幅水路)

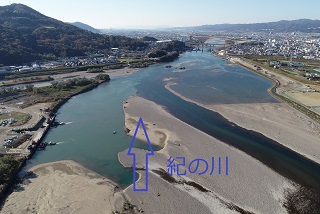

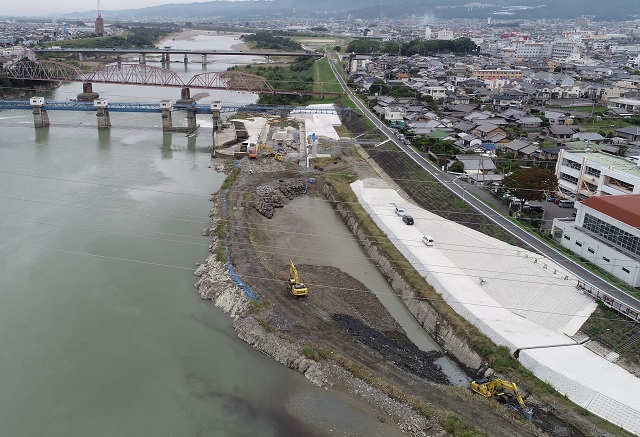

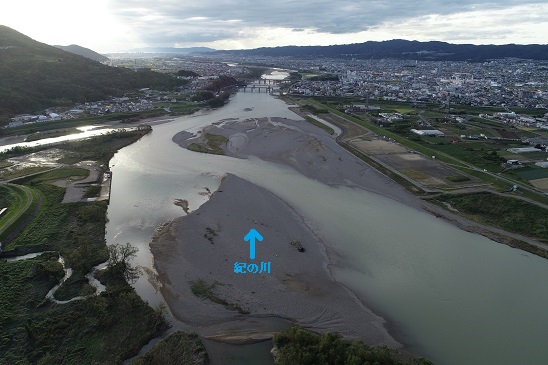

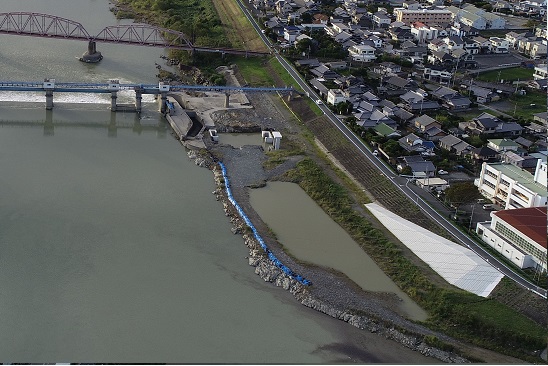

2018年10月5日(河道掘削) 2018年10月5日(拡幅水路)

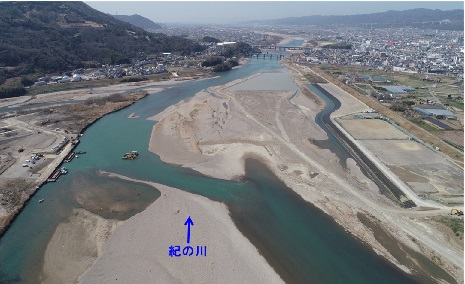

2018年3月13日(河道掘削) 2018年6月13日(拡幅水路)

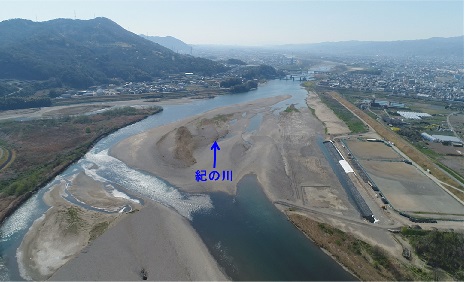

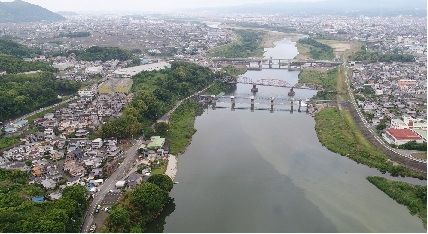

2017年4月4日(河道掘削) 2017年5月4日(拡幅水路)
