国土交通省 近畿地方整備局 紀の川ダム統合管理事務所 白屋地区 地すべり対策工事の内容

白屋地区について
現在位置:HOME > ダムについて >白屋地区 > 白屋地区地すべり対策の内容

白屋地区地すべり対策内容

押え盛土工

「すべろうとする層」の前面に盛土を行い、すべりを受け止めます。

鋼管杭工

鋼管杭を「すべろうとする層」を貫き、「動かない層」まで打込みすべりを抑えます。

アンカー工

「すべろうとする層」の表面に構造物を固定し、この構造物と「動かない層」まで打込まれた物体(アンカー体)とをつなぎ、互いの引っ張り合う力ですべりを抑えます。

排水トンネル工・集水井工・集排水ボーリング工

土の中の地下水を抜くことにより、すべろうとする力を小さくします。

着工前・完成後

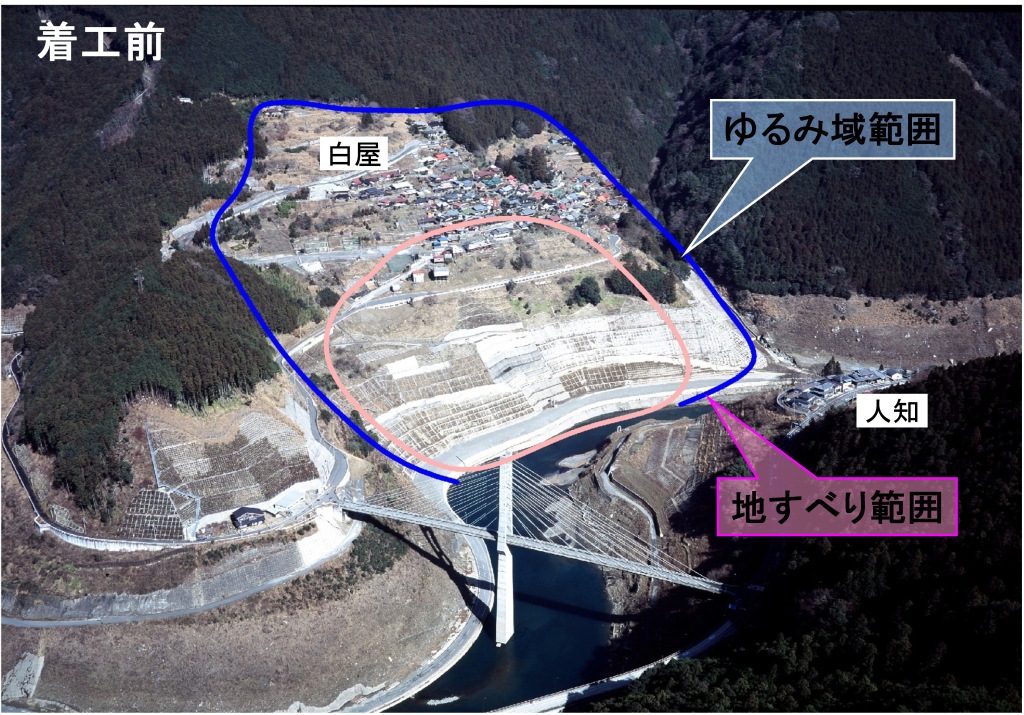

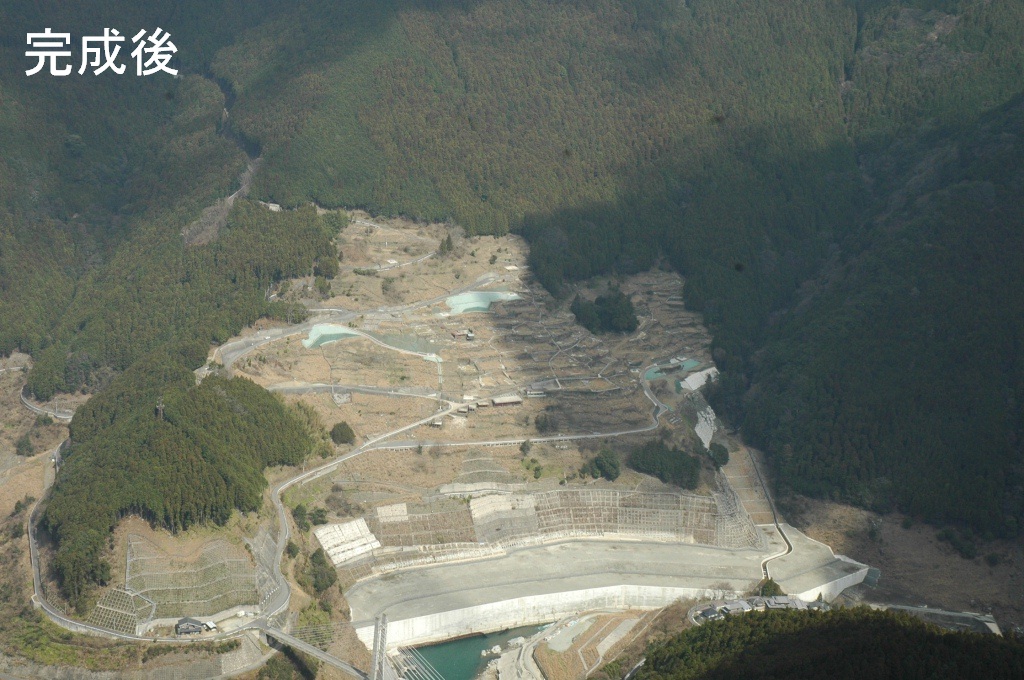

白屋地区着工前 白屋地区完成後

画像をクリックすると別ウィンドウで拡大表示します。

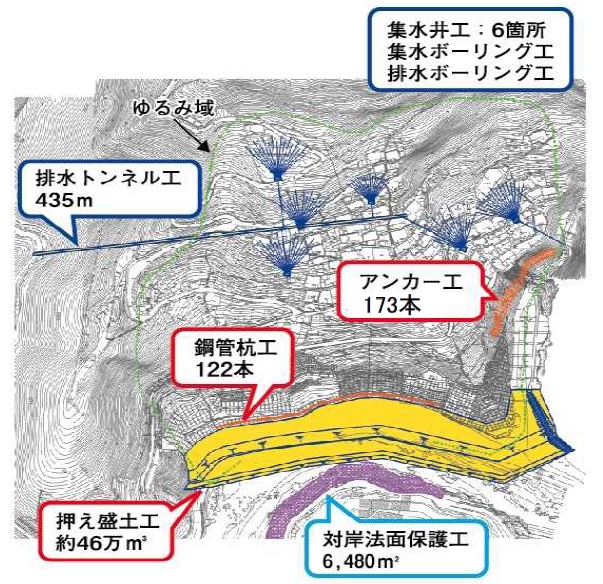

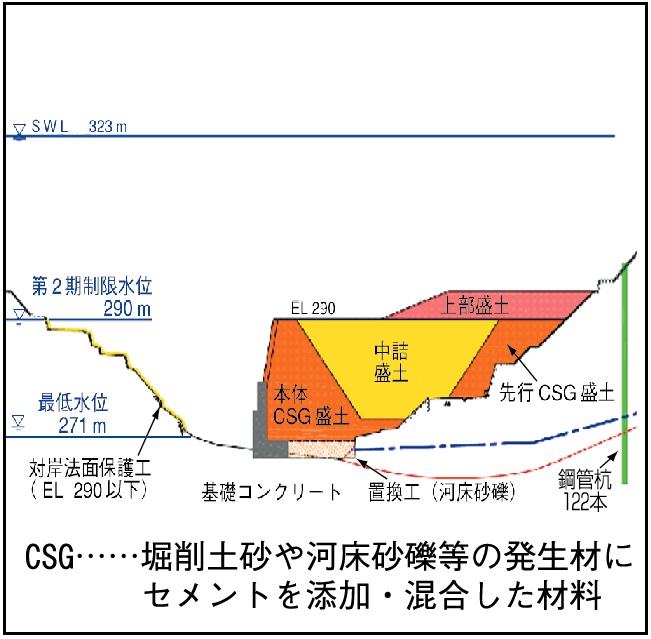

平面図・断面図

白屋地区地すべり対策工事平面図 白屋地区地すべり対策工事断面図

画像をクリックすると別ウィンドウで拡大表示します。
