基礎データ
計画諸元
| 事業名 | 国道163号清滝生駒道路(清滝区間) |
|---|---|
| 事業区間 | 大阪府四條畷市中野~同市下田原 |
| 延長 | 5.3km |
| 道路規格 | 第3種第2級 |
| 車線数 | 4車線 |
| 設計速度 | 60km/h |
| 事業名 | 国道163号清滝生駒道路(生駒区間) |
|---|---|
| 事業区間 | 奈良県生駒市北田原町~同市鹿畑町 |
| 延長 | 5.7km |
| 道路規格 | 第3種第2級 |
| 車線数 | 4車線 |
| 設計速度 | 60km/h |
事業経緯
| 昭和54年度 | 事業化(S54.4) 都市計画決定(1-1・1-2・1-3工区)(S55.2.25) |
|---|---|
| 昭和56年度 | 用地買収着手 |
| 昭和59年度 | 清滝第一トンネル工事着手 |
| 昭和62年度 | 都市計画決定(1-4工区)(S63.2.29) |
| 昭和63年度 | 1-2、1-3工区工事着手 |
| 平成2年度 | 清滝第一トンネルを含む1-3工区 L=1.7km暫定2車線開通(H2.7) |
| 平成5年度 | 1-2工区 L=0.7km暫定2車線開通(H6.2) |
| 平成7年度 | 1-1工区工事着手 |
| 平成9年度 | 雨量による交通規制区間解除(H9.4) 1-1工区(東中野~中野ランプ) L=0.3km暫定2車線開通(H9.9) |
| 平成10年度 | 地域高規格道路に指定 |
| 平成14年度 | 1-1工区 L=0.9km暫定2車線開通(H14.8) |
| 平成17年度 | 1-1、1-2工区 L=1.9km4車線開通(H18.3) |
| 平成23年度 | 都市計画変更(1-4工区)(H23.8.19) 清滝第二トンネル工事着手、1-4工区工事着手 |
| 平成25年度 | 1-4工区ランプ部 L=0.8km2車線開通(H25.11) 清滝第二トンネル含む1-3工区 L=1.7km4車線開通(H26.3) |
| 昭和60年度 | 都市計画決定(S60.8.9) |
|---|---|
| 昭和61年度 | 事業化 |
| 平成元年度 | 用地買収着手 |
| 平成10年度 | 地域高規格道路に指定 |
| 平成16年度 | 用地買収着手(高山大橋交差点部) 都市計画変更(2-1、2-2工区)(H17.3.8) |
| 平成23年度 | 高山大橋交差点部工事着手 |
| 平成27年度 | 2-2工区高山大橋交差点側道部開通 L=0.4km(H27.12) |
全体図・標準断面図

全体図
標準断面図
-

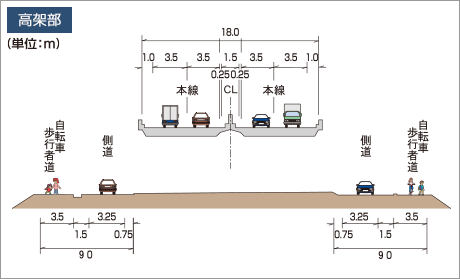

					 高架部
-

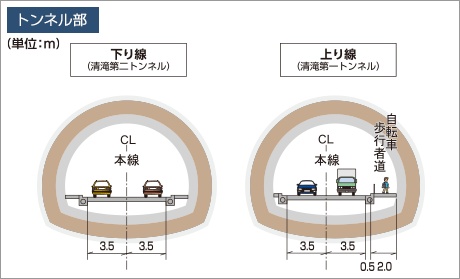

					 トンネル部
-

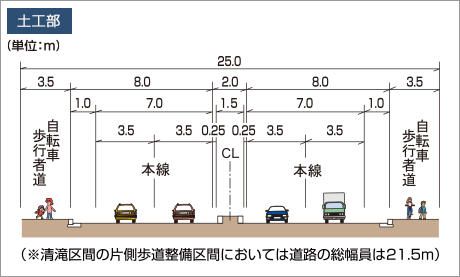

					 土工部
