いかるがパークウェイ整備状況 平成30年度

いかるがパークウェイ整備状況 平成30年度

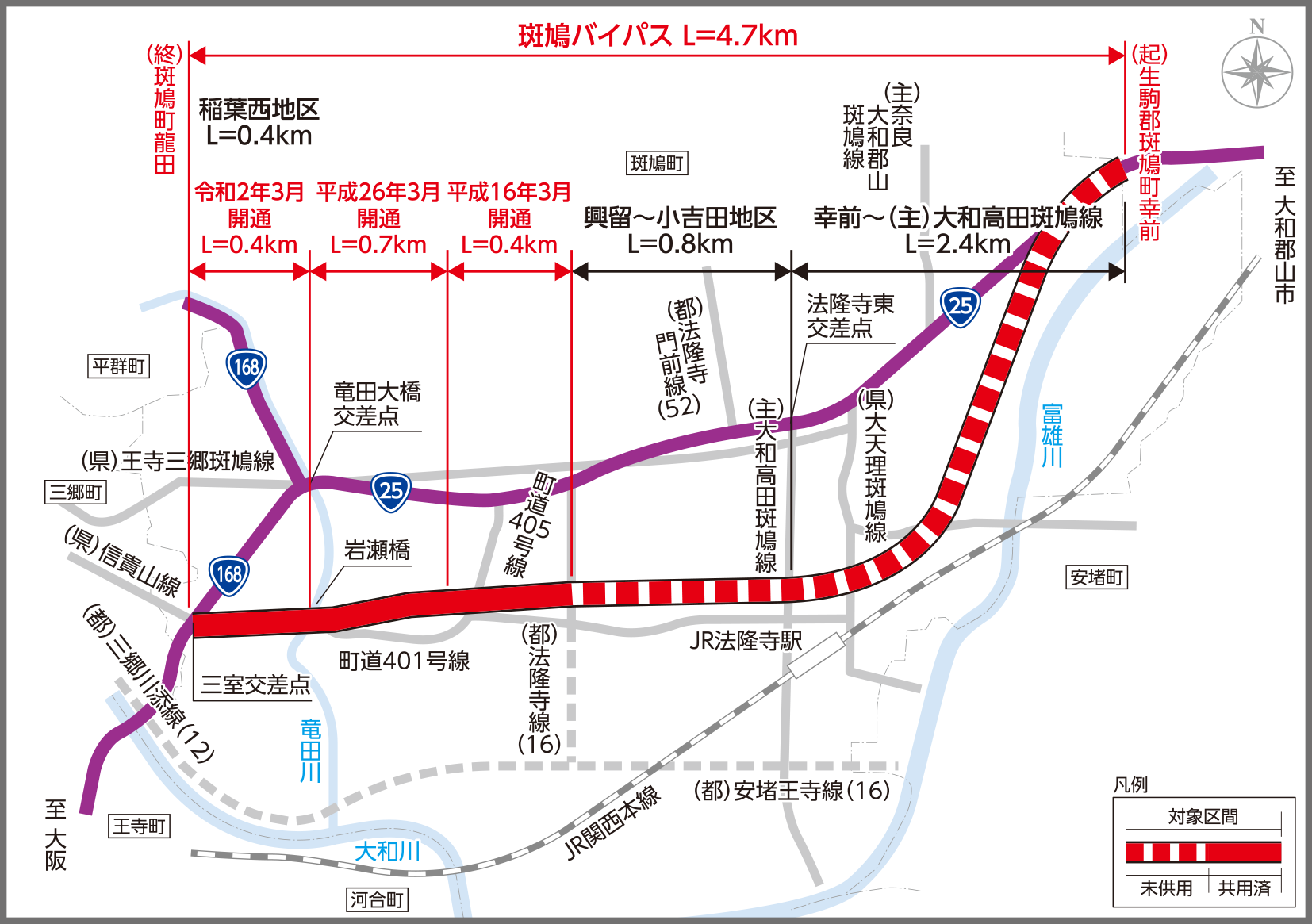

国道25号いかるがパークウェイの整備状況をお知らせしてまいります。
現在、国道25号三室交差点から町道4014号線交差区間において、供用済です。
輿留~小吉田地区において、埋蔵文化財調査、道路設計、用地調査および用地取得を推進しております。

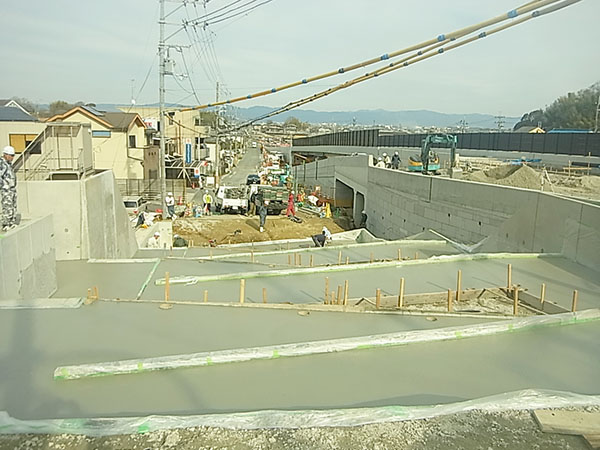

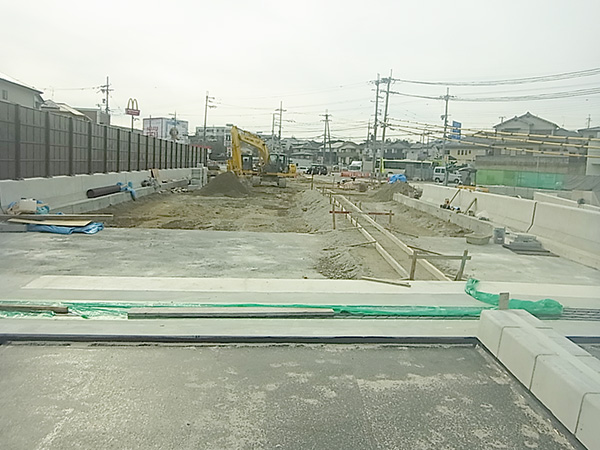

平成31年3月22日更新

  • 側道部における道路構造物(中央分離帯)を施工しています。引き続き、道路構造物の工事を実施していきます。

  • 側道部における道路構造物(階段及びスロープ)を施工しています。引き続き、道路構造物の工事を実施していきます。

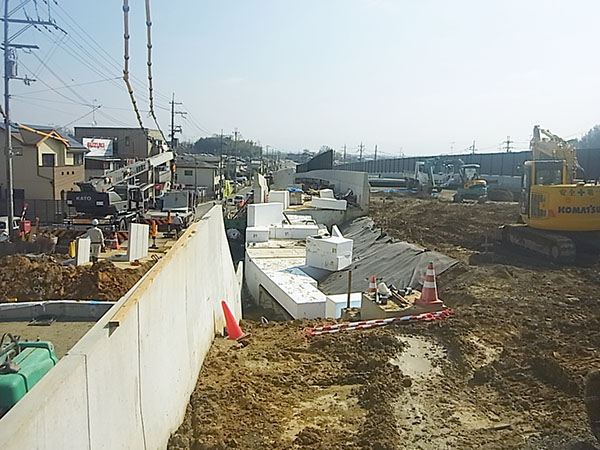

平成31年3月8日更新

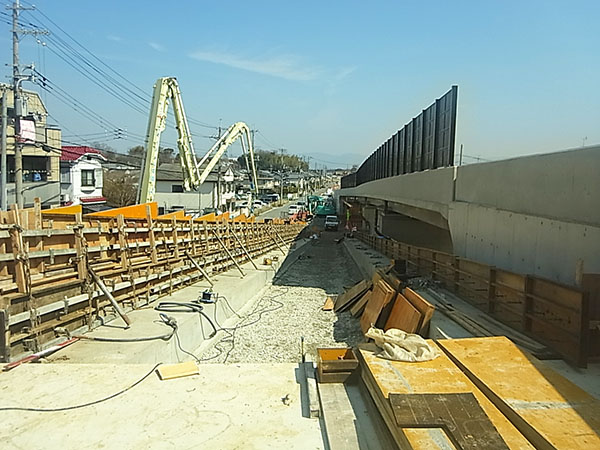

  • 側道部における道路構造物(軽量盛土)を施工しています。引き続き、道路構造物の工事を実施していきます。

  • 側道部における道路構造物(剛性防護柵)を施工しています。引き続き、道路構造物の工事を実施していきます。

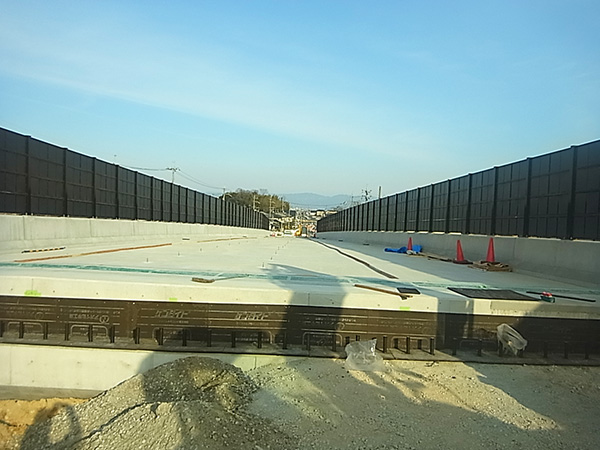

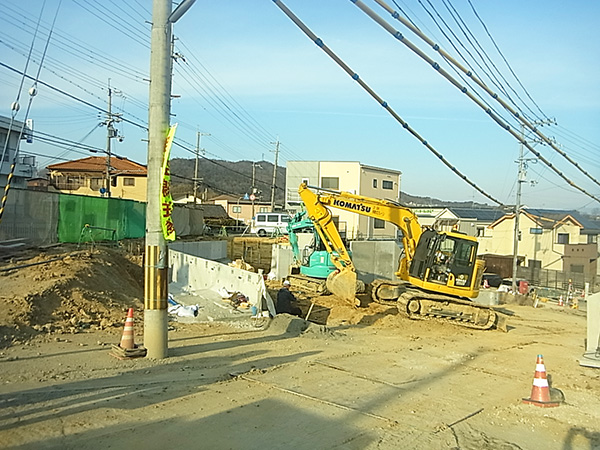

平成31年2月22日更新

  • 車両が円滑に走行できるようにするための道路構造物(伸縮装置)を設置しています。

  • 歩行者等の安全を確保するための階段を施工しています。引き続き、階段工の施工をしていきます。

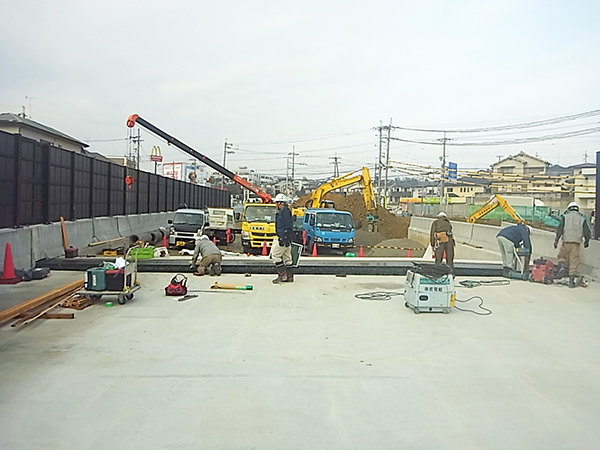

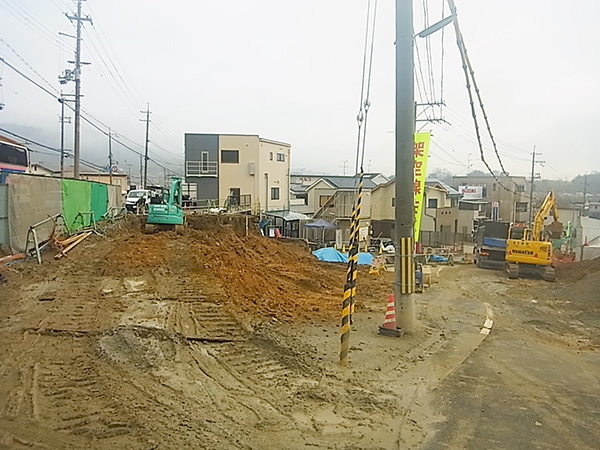

平成31年2月8日更新

  • 車両が円滑に走行できるようにするための道路構造物(伸縮装置)を設置しています。

  • 歩行者等の安全を確保するための階段を施工しています。引き続き、階段工の施工をしていきます。

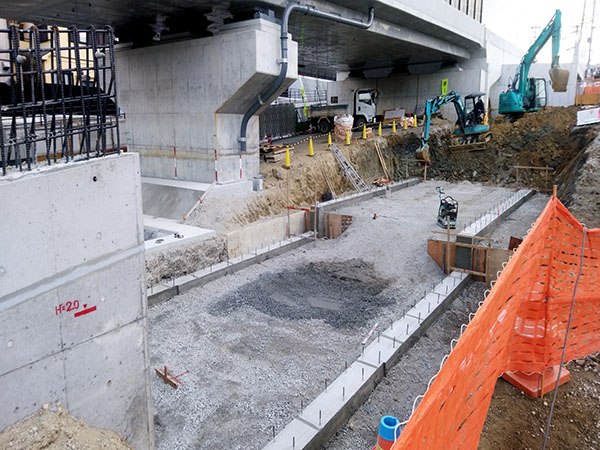

平成31年1月25日更新

  • 道路構造物の基礎を施工しています。引き続き道路構造物の工事を実施していきます。

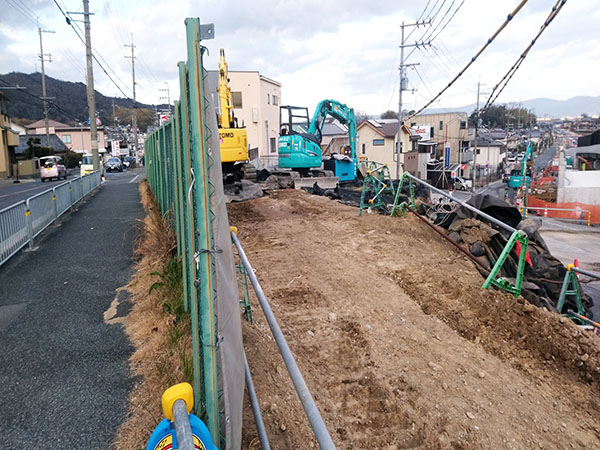

  • 歩行者等の安全を確保するための階段工に着手したところです。引き続き、階段工の施工をしていきます。

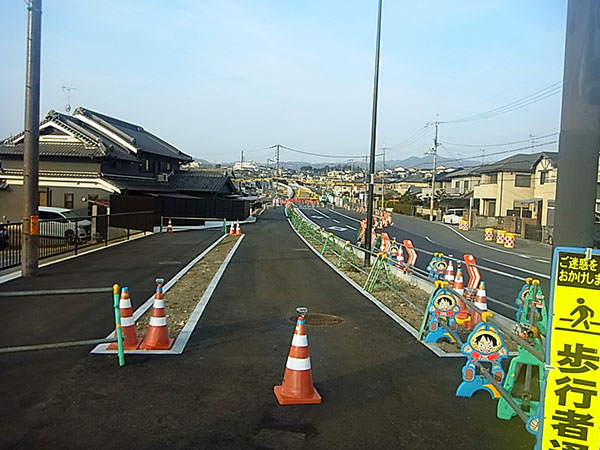

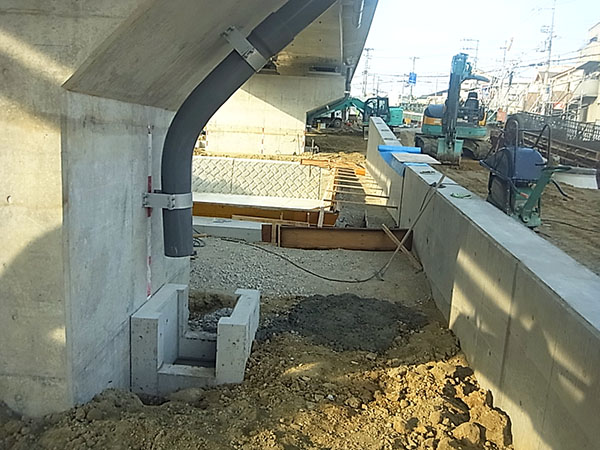

平成31年1月11日更新

  • 橋梁高架下の調整池の施工状況を撮影しています。引き続き調整池の工事を実施していきます。

  • 岩瀬橋から三室交差点に向けて撮影しています。引き続き、道路改良工事を実施していきます。

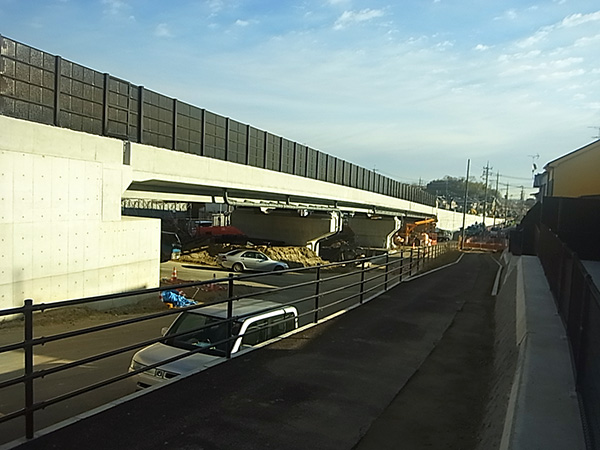

平成30年12月28日更新

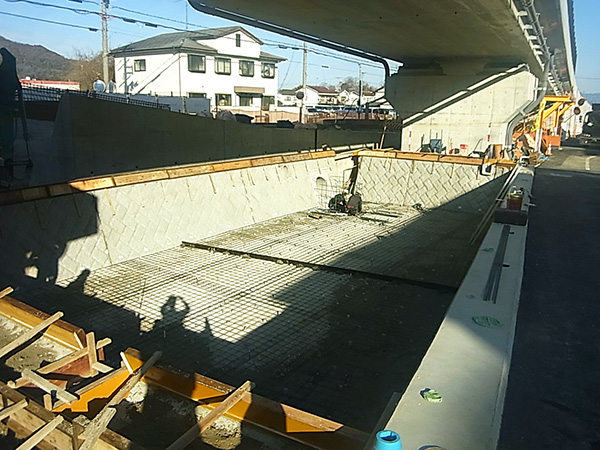

  • 橋梁高架下の調整池(雨水を一時的に貯めて川へ流れ込む量を調整し、川の氾濫を抑制するための施設の施工状況を撮影しています。引き続き調整池の工事を実施していきます。

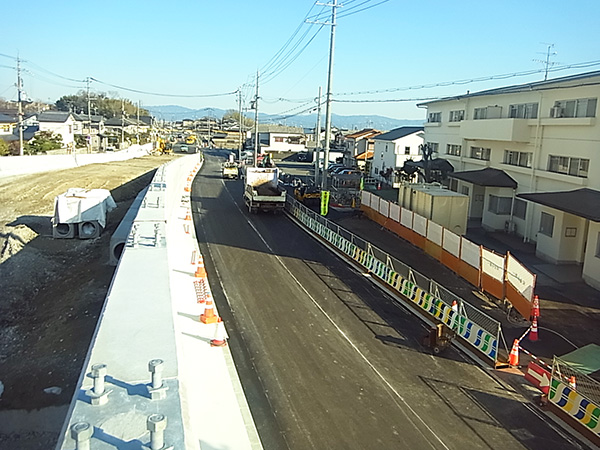

  • 迂回道路の車道舗装をしています。引き続き、道路改良工事を実施していきます。

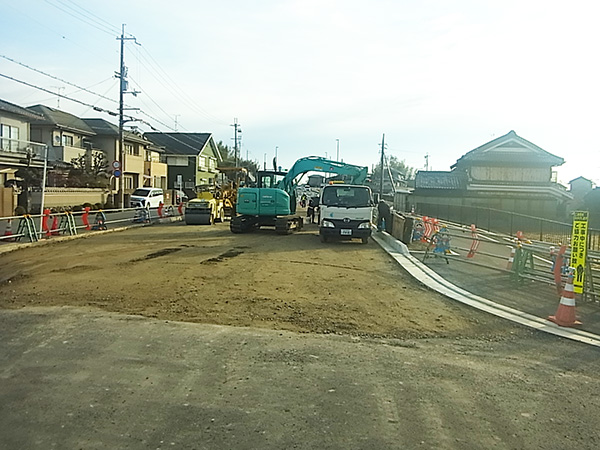

平成30年12月14日更新

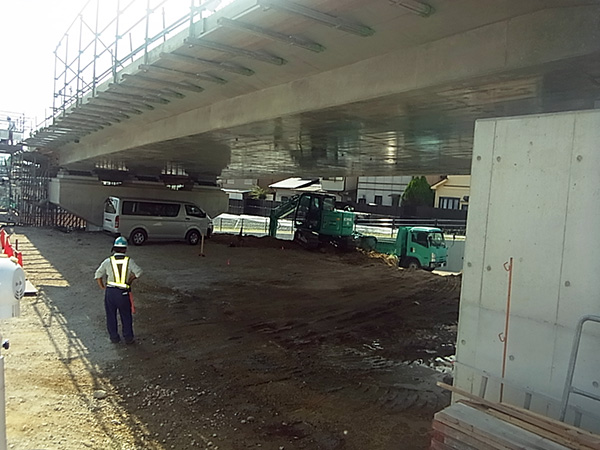

  • 橋梁上部工完成状況を撮影しています。

  • 迂回道路の車道舗装をしています。引き続き、道路改良工事を実施していきます。

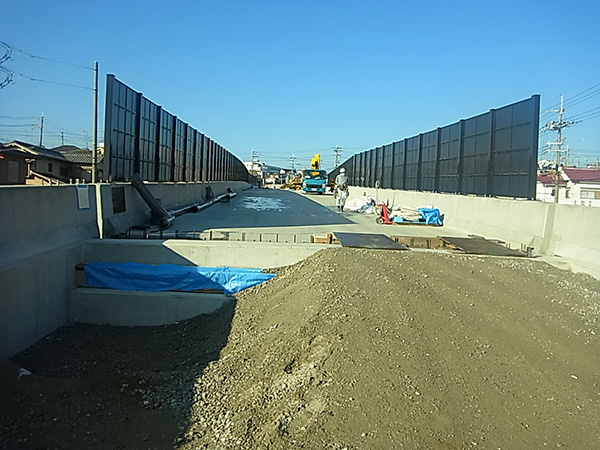

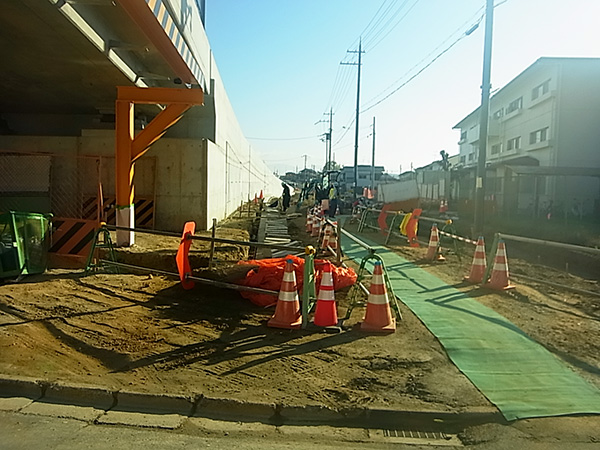

平成30年11月22日更新

  • 橋梁上部工において橋梁付属物等を施工しています。引き続き、橋梁の上部工工事を実施していきます。

  • 迂回道路の排水構造物等を設置しています。引き続き、道路改良工事を実施していきます。

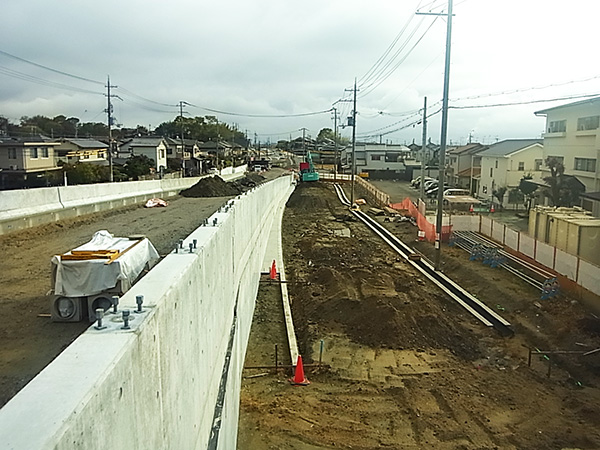

平成30年11月9日更新

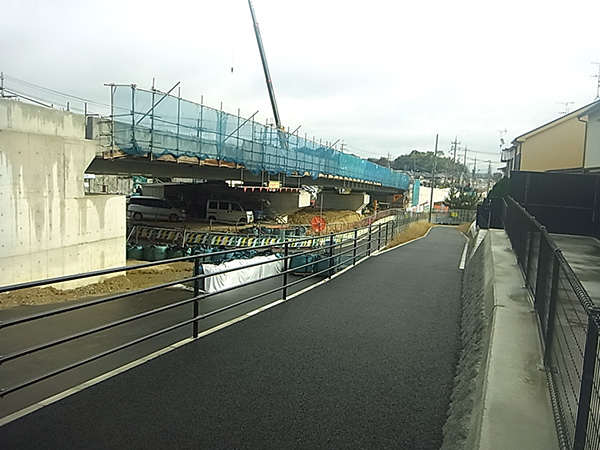

  • 橋梁上部工において橋梁付属物等をを施工しています。引き続き、橋梁の上部工工事を実施していきます。

  • 迂回道路の排水構造物等を設置しています。引き続き、道路改良工事を実施していきます。

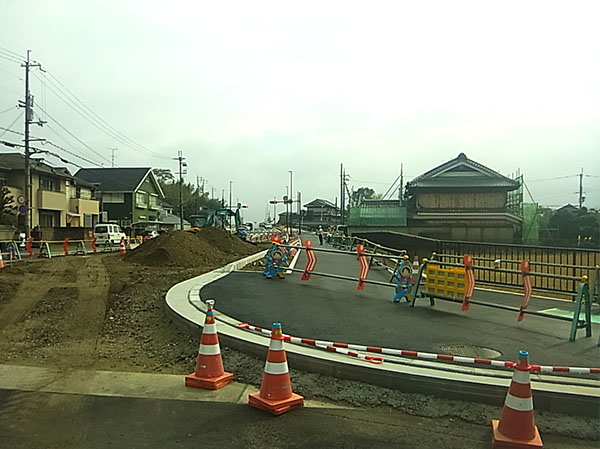

平成30年10月26日更新

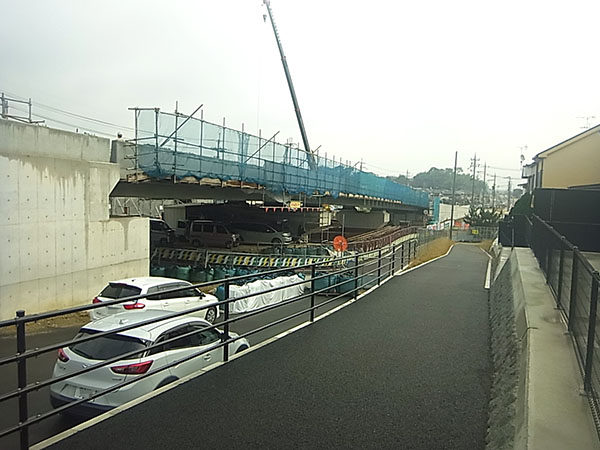

  • 橋梁上部工において壁高欄(橋を通る車や人の落下を防止するもの)を施工しています。引き続き、橋梁の上部工工事を実施していきます。

  • 迂回道路の排水構造物を設置しています。引き続き、道路改良工事を実施していきます。

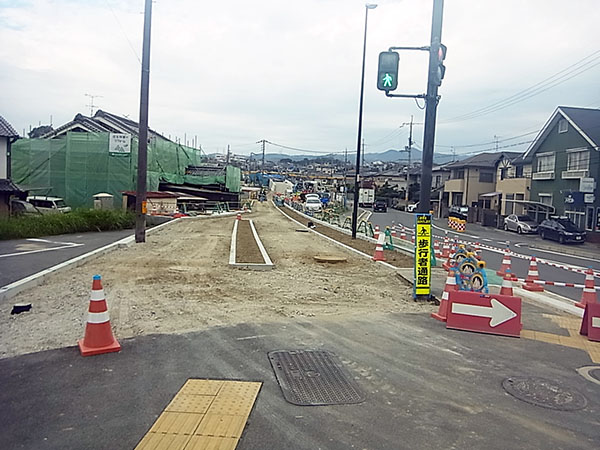

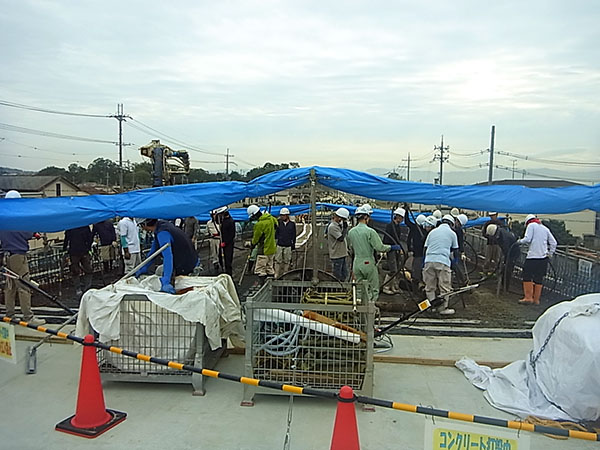

平成30年10月12日更新

  • 橋梁上部工においてコンクリートを打設しています。引き続き、橋梁の上部工工事を実施していきます。

  • 歩道の工事を行っています。引き続き、道路改良工事を実施していきます。

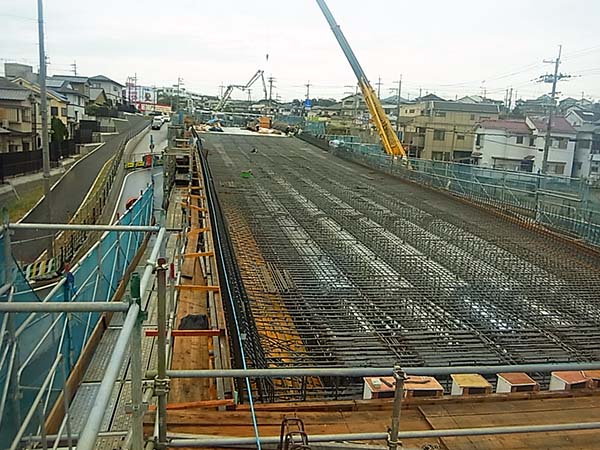

平成30年9月28日更新

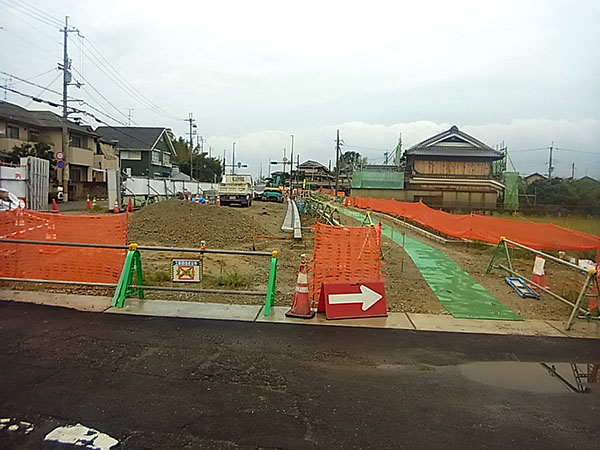

  • 橋梁上部工において鉄筋を組み立てています。引き続き、橋梁の上部工工事を実施していきます。

  • 排水構造物の設置を行っています。引き続き、道路改良工事を実施していきます。

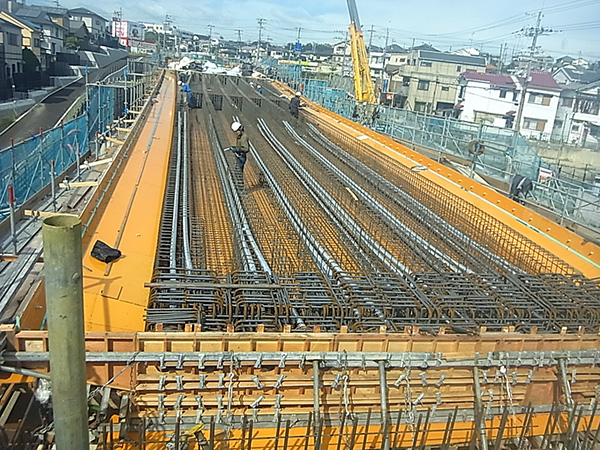

平成30年9月14日更新

  • 橋梁上部工において鉄筋を組み立てています。引き続き、橋梁の上部工工事を実施していきます。

  • 排水構造物の設置を行っています。引き続き、道路改良工事を実施していきます。

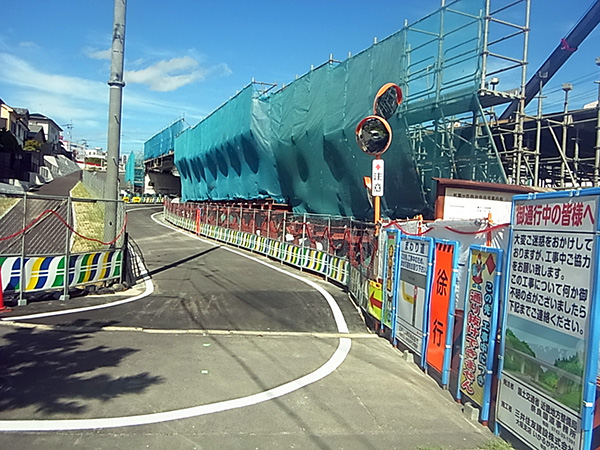

平成30年8月24日更新

  • 橋梁上部工において型枠を設置しています。引き続き、橋梁の上部工工事を実施していきます。

  • 橋梁の支保組立てに伴う迂回路設置工事を行っています。引き続き、橋梁の上部工工事を実施していきます。

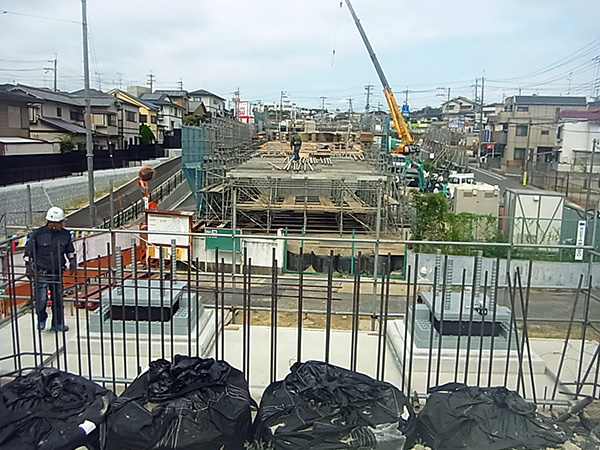

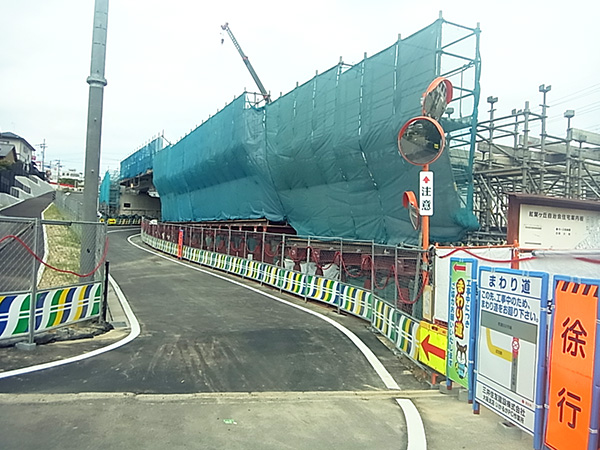

平成30年8月10日更新

  • 橋梁の支保を組み立てています。引き続き、橋梁の上部工工事を実施していきます。

  • 橋梁の支保組立てに伴う迂回路設置工事を行っています。引き続き、橋梁の上部工工事を実施していきます。

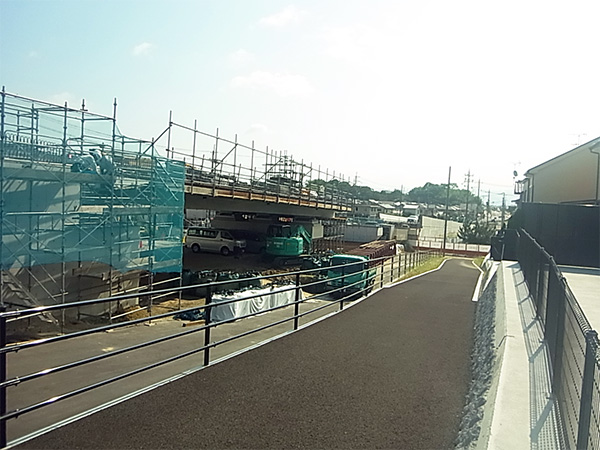

平成30年7月27日更新

  • 橋梁の床版工事を行っています。引き続き、橋梁の上部工工事を実施していきます。

  • 橋梁の施工に伴う迂回路設置工事を行っています。引き続き、橋梁の上部工工事を実施していきます。

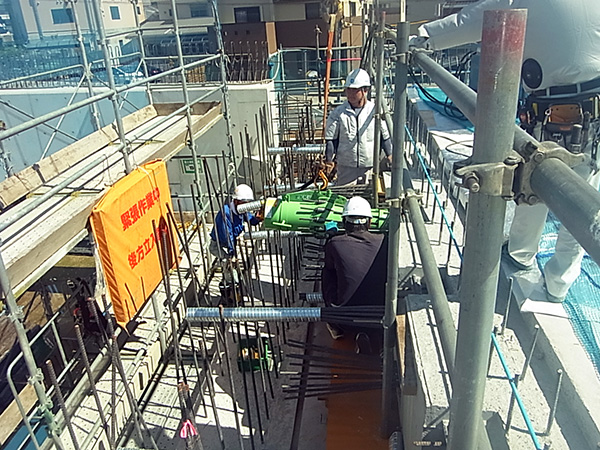

平成30年7月13日更新

  • 橋梁のPCケーブルの緊張作業を行っています。引き続き、橋梁の上部工工事を実施していきます。

平成30年6月22日更新

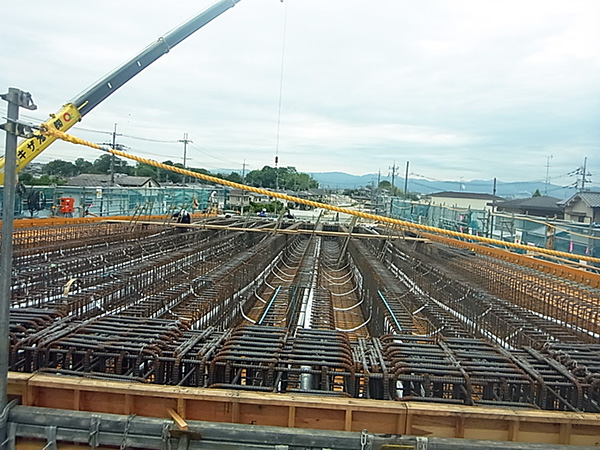

  • 竜田川(岩瀬橋)側を望んでいます。上部工の鉄筋組立てをしています。引き続き、橋梁の上部工工事を実施していきます。

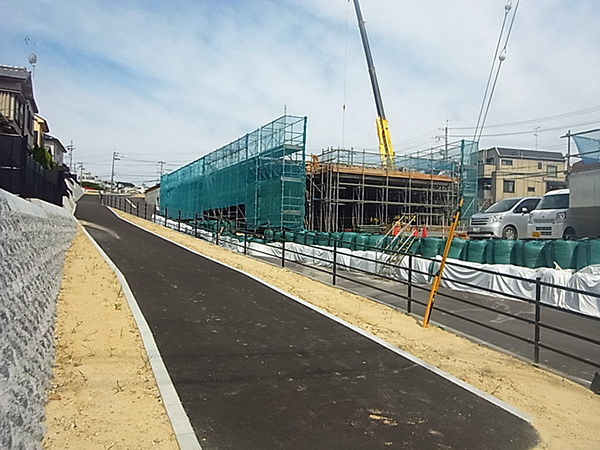

平成30年6月8日更新

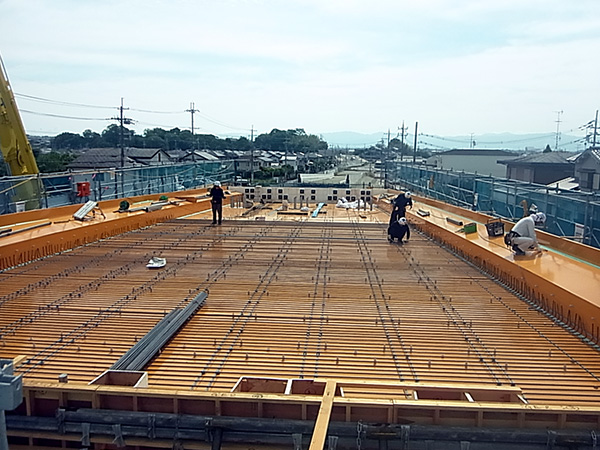

  • 国道25号三室交差点側を望んでいます。上部工の足場等を設置しています。引き続き、橋梁の上部工工事を実施していきます。

  • 竜田川(岩瀬橋)側を望んでいます。上部工の鉄筋組立てをしています。引き続き、橋梁の上部工工事を実施していきます。

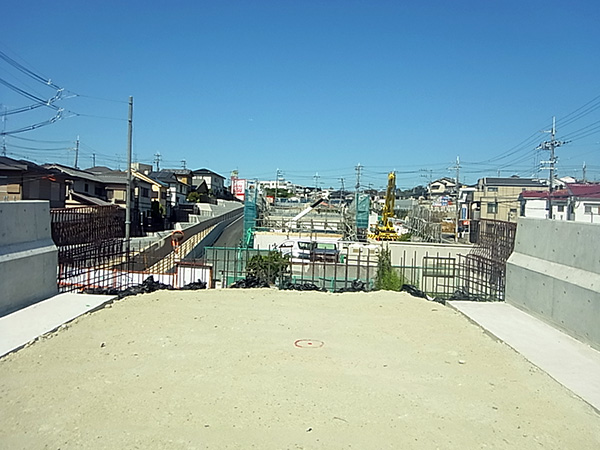

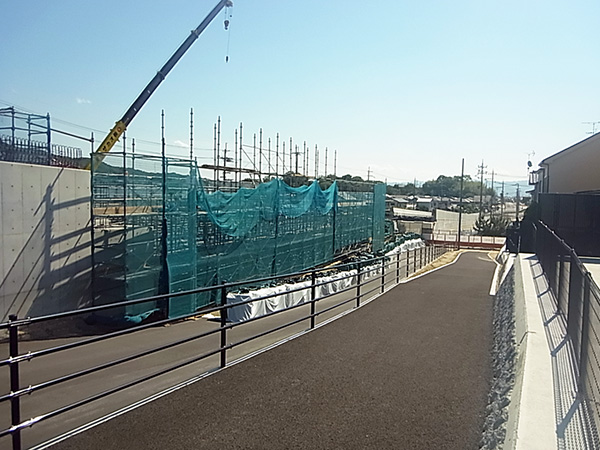

平成30年5月25日更新

  • 国道25号三室交差点側を望んでいます。上部工の足場等を設置しています。引き続き、橋梁の上部工工事を実施していきます。

  • 竜田川(岩瀬橋)側を望んでいます。上部工の足場等を設置しています。引き続き、橋梁の上部工工事を実施していきます。

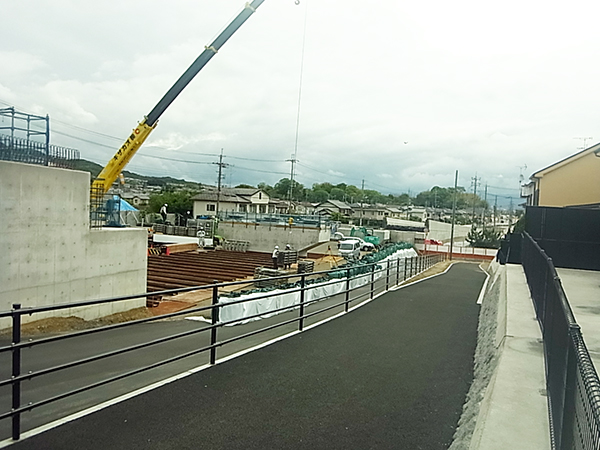

平成30年5月11日更新

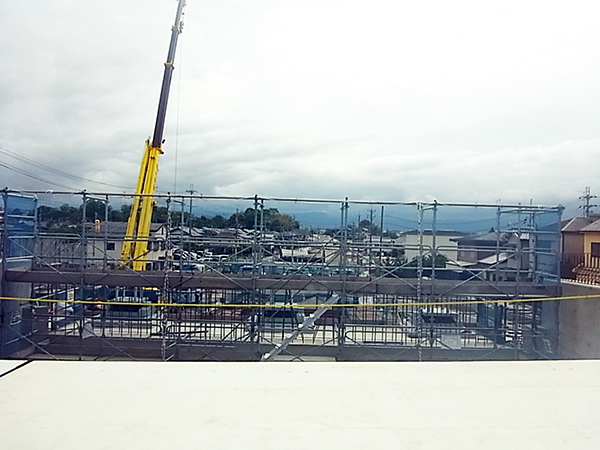

  • 国道25号三室交差点側から望んでいます。上部工の足場等を設置しています。引き続き、橋梁の上部工工事を実施していきます。

  • 竜田川より西側を望んでいます。上部工の支承を設置しています。引き続き、橋梁の上部工工事を実施していきます。

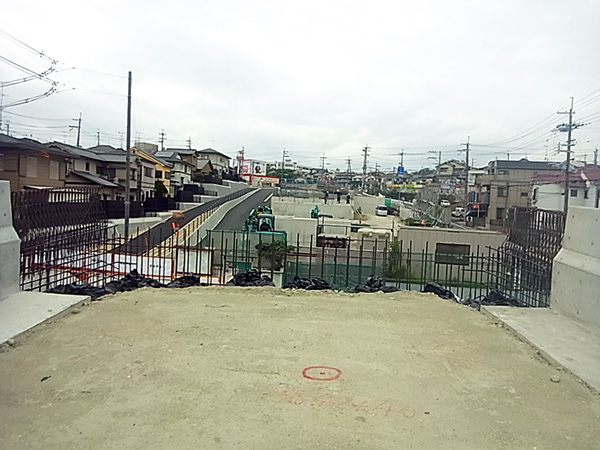

平成30年4月27日更新

  • 国道25号三室交差点側を望んでいます。上部工の足場等を設置する準備をしています。引き続き、橋梁の上部工工事を実施していきます。

  • 竜田川より西側を望んでいます。上部工の支承を設置する準備をしています。引き続き、橋梁の上部工工事を実施していきます。

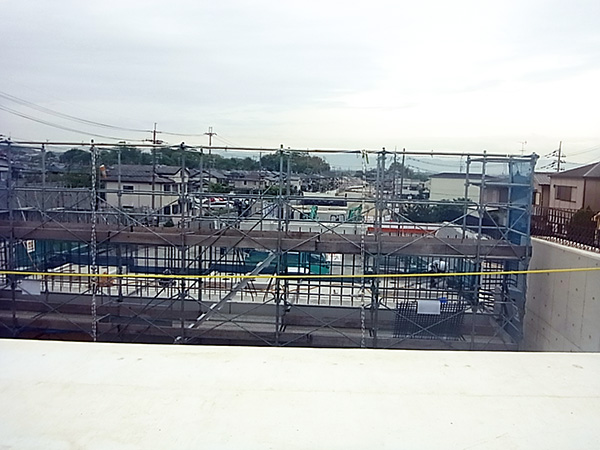

平成30年4月13日更新

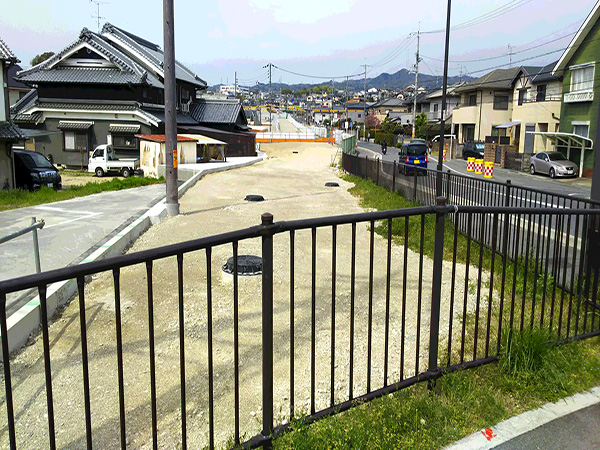

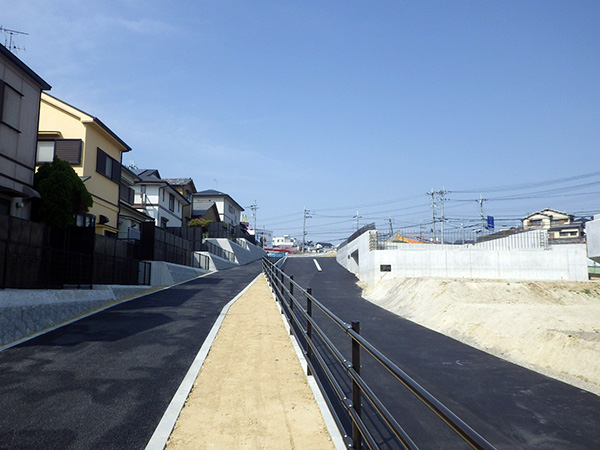

  • 側道の形が見えてきました。写真は国道25号三室交差点側を望んでいます。引き続き、改良工事及び橋梁の上部工工事を実施していきます。

  • 竜田川より西側を望んでいます。引き続き、改良工事を実施していきます。
