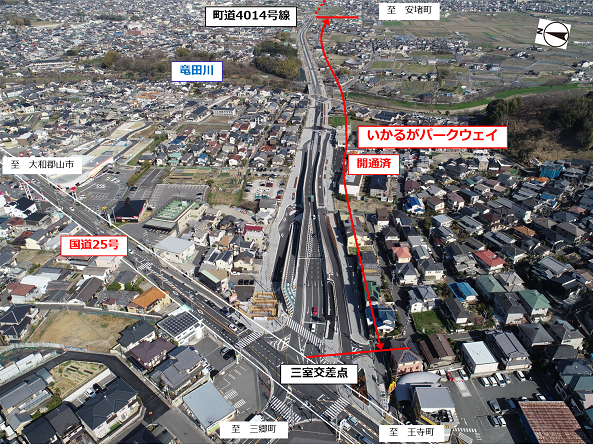

国道25号いかるがパークウェイの整備状況をお知らせしてまいります。
現在、国道25号三室交差点から町道4014号線交差区間において、供用済です。

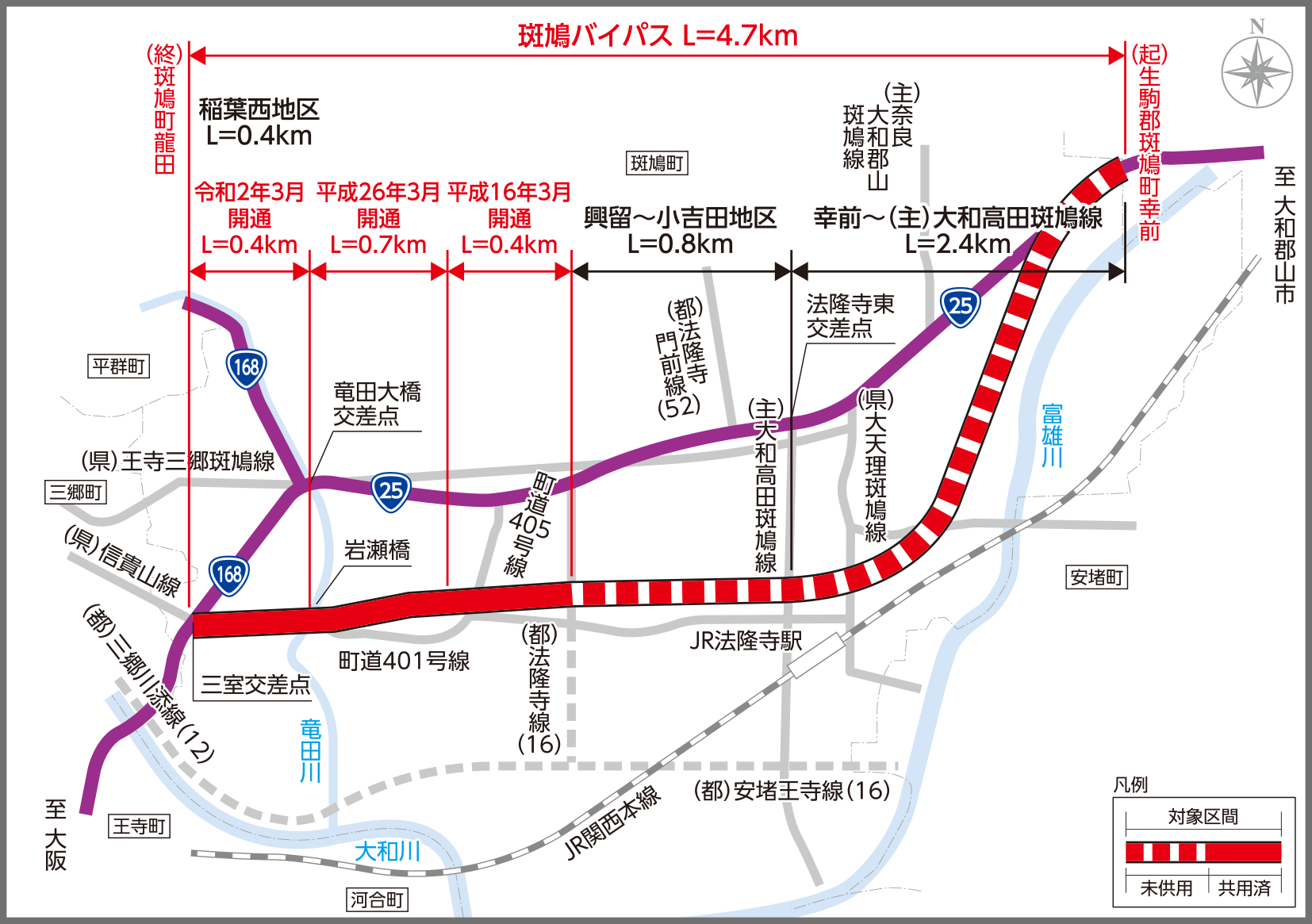

輿留~小吉田地区において、埋蔵文化財調査、道路設計、用地調査および用地取得を推進しております。

令和2年12月28日更新

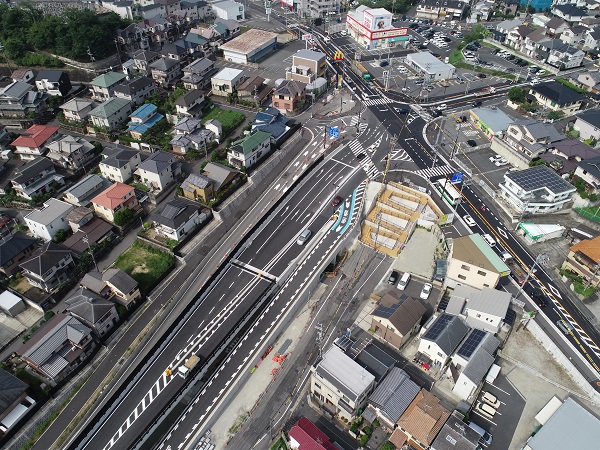

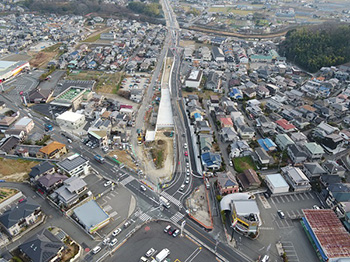

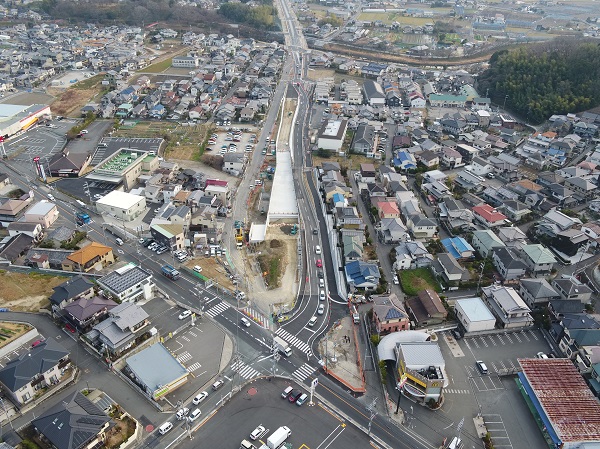

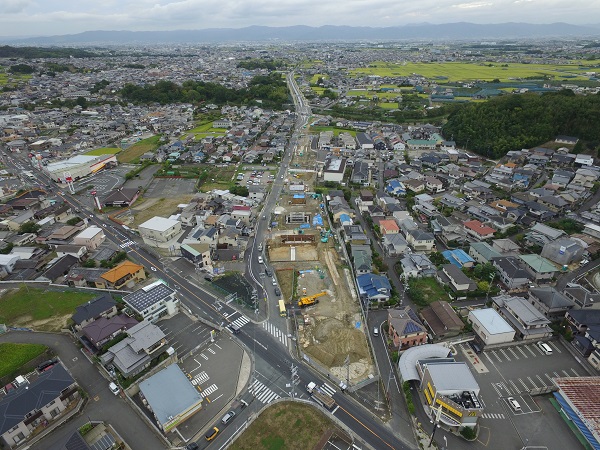

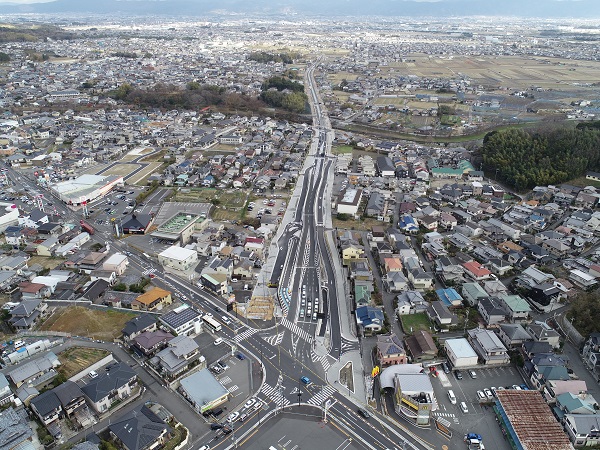

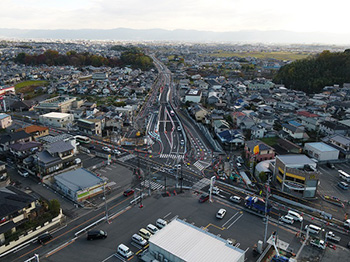

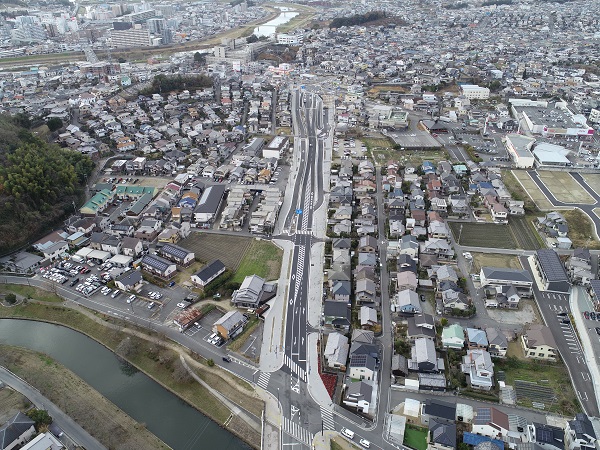

令和2年8月1日に三室交差点の改良工事が完成して以降進めてきた側道部等の工事が、同年12月25日 午前11時頃に完成いたしました。
(道路植栽や歩道照明等が残っていますが、いかるがパークウェイでの大きな車線規制が伴う工事は完了しました)
  • 平成29年より本線の橋梁工事や改良工事などの工事に着手しました。

  • いかるがパークウェイの工事を進めるため、平成31年1月25日から本線北側の町道の三室交差点との接続部を通行止めし、本線南側の側道部に迂回路を設けました。

  • 令和元年12月1日いかるがパークウェイ本線を暫定的に開通し、三室交差点と接続しました。同時に本線北側の町道の一部、南側の迂回路が一方通行になりました。

  • 令和2年8月1日三室交差点の改良工事が完成しました。
    同時にいかるがパークウェイの大型車通行規制が解除されました。

  • 令和2年12月25日いかるがパークウェイの側道部等の工事が完成しました。

  • 令和2年12月25日いかるがパークウェイの側道部等の工事が完成しました。

近隣にお住まいの方々やご通行の皆様のご理解・ご協力のもと予定通り工事の完成を迎えられたこと、心より感謝申し上げます。 引き続き、歩道内の歩行者照明や植栽等の工事を行って参ります。また、電線類の地中化のための民間工事も行われます。 今後とも、皆様のご理解とご協力をお願いいたします。

令和2年8月7日更新

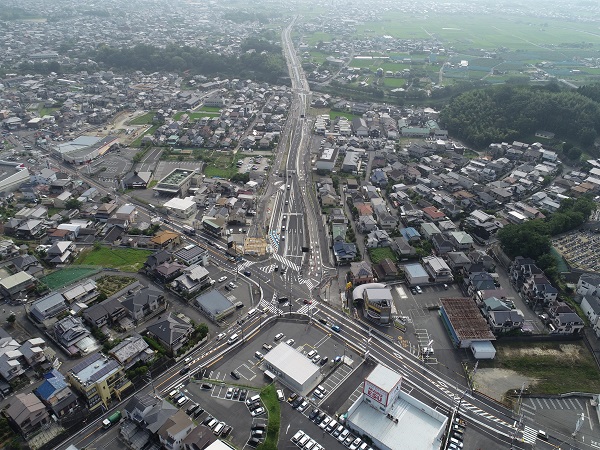

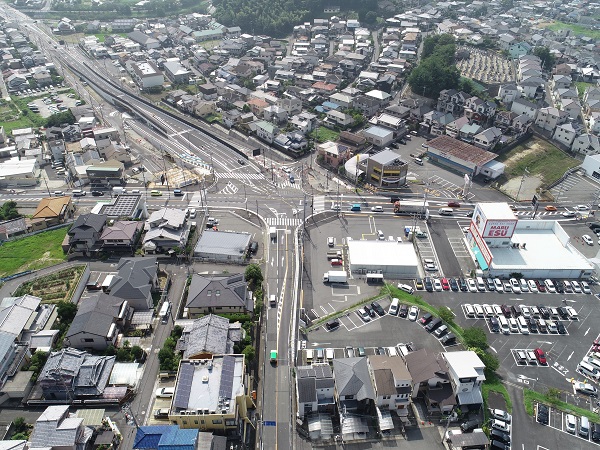

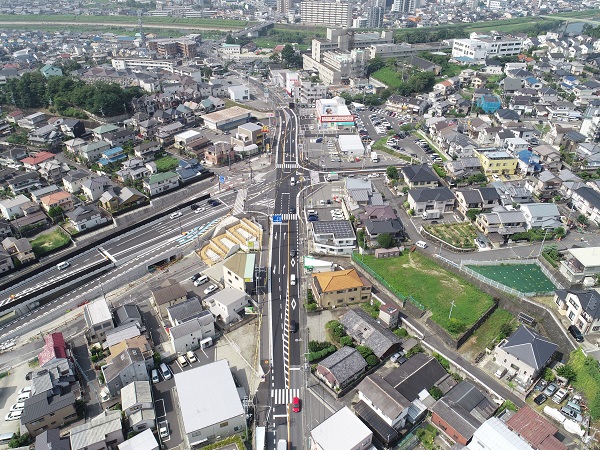

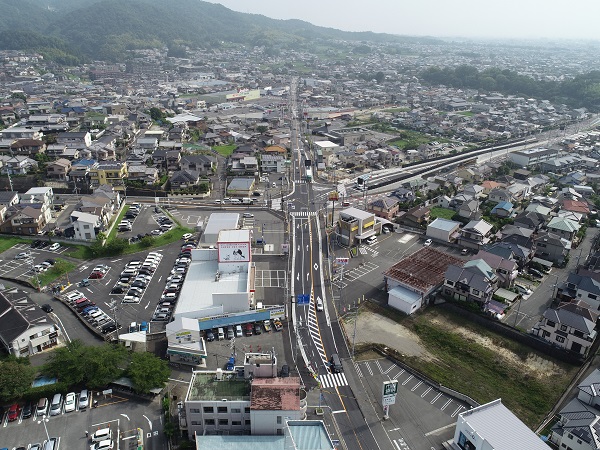

  • 8月1日午前3時頃、三室交差点の改良工事が完成しました。

  • 交差点北側 国道25号から県道信貴山線への右折車線が完成しました。

  • 交差点南側 国道25号からいかるがパークウェイへの右折車線が完成しました。

  • 交差点西側 県道信貴山線から国道25号王寺方面への右折車線が完成しました。

  • いかるがパークウェイ本線の右折、直進、左折の三車線が完成しました。

近隣にお住まいの方々やご通行の皆様のご理解・ご協力のもと予定通り工事の完成を迎えられたこと、心より感謝申し上げます。 引き続き、側道部の歩道整備工事等を行って参りますので、今後とも、皆様のご理解とご協力をお願いいたします。

令和2年7月17日更新

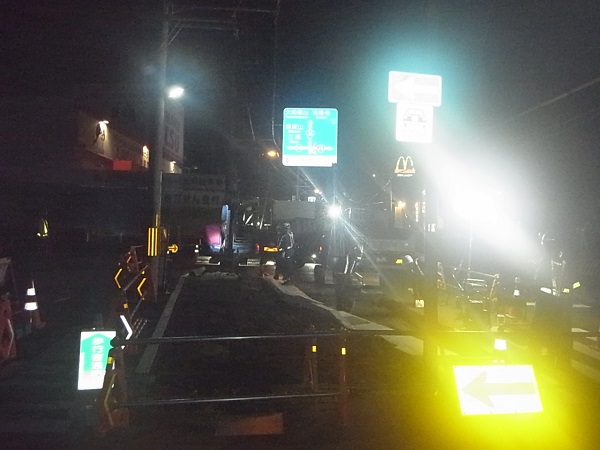

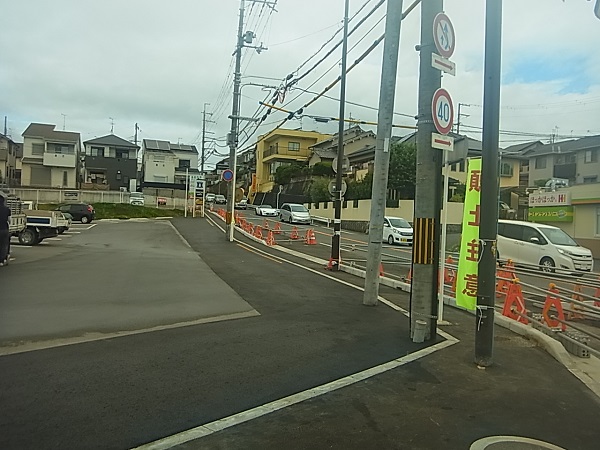

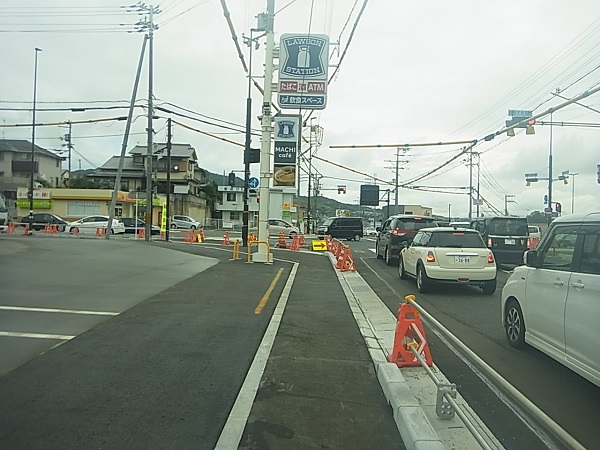

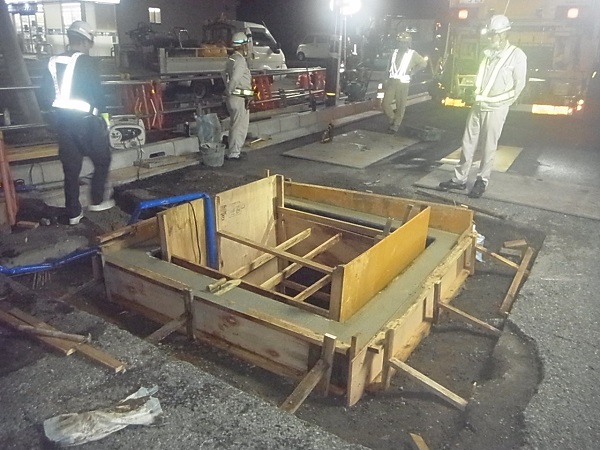

本年8月1日完成予定の三室交差点の改良工事を優先的に進めています。

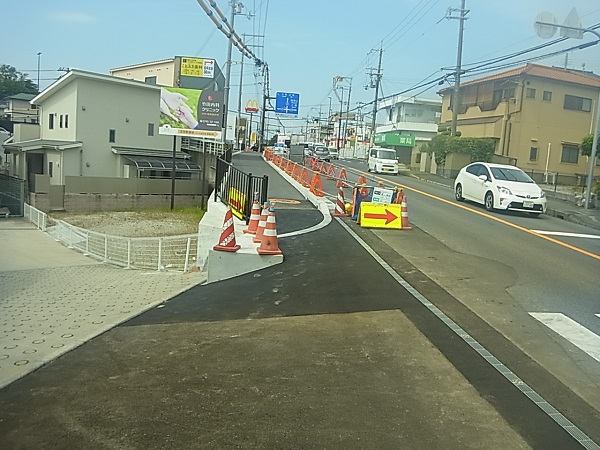

  • 交差点南西部 国道25号の歩道設置の状況です。

  • 交差点南西部の国道25号の歩道設置が完了しました。

  • 交差点南西部の県道信貴山線の歩道設置も完了しました。

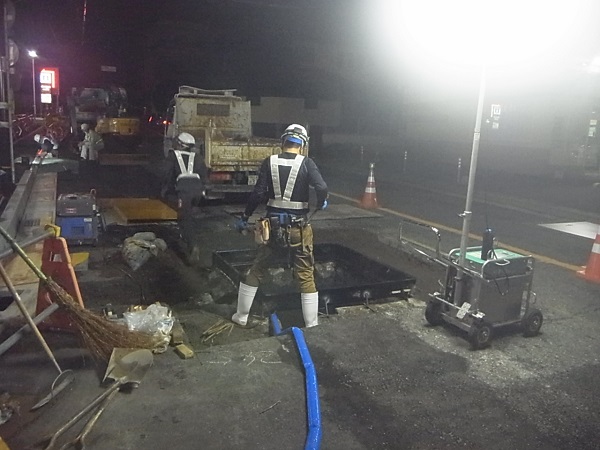

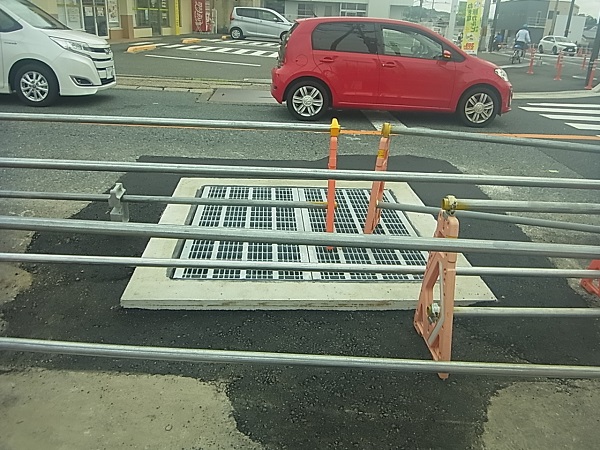

  • 交差点南西部 県道信貴山線の排水桝の改修の状況です。

  • 交差点南西部 県道信貴山線の排水桝の改修の状況です。

  • 交差点南西部 県道信貴山線の排水桝の改修工事が完了しました。

三室交差点の改良工事では夜間片側交互通行規制を行っています。
工事期間中は、ご迷惑をおかけしますが、ご理解・ご協力下さいますよう、よろしくお願いいたします。

令和2年6月26日更新

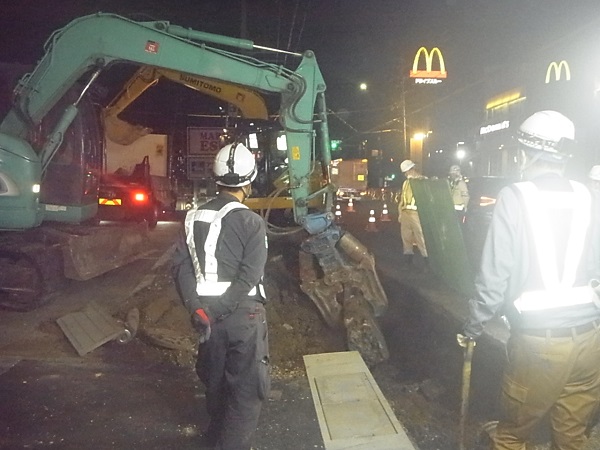

引き続き、三室交差点の南西部で道路の拡幅工事や歩道設置工事を進めています。

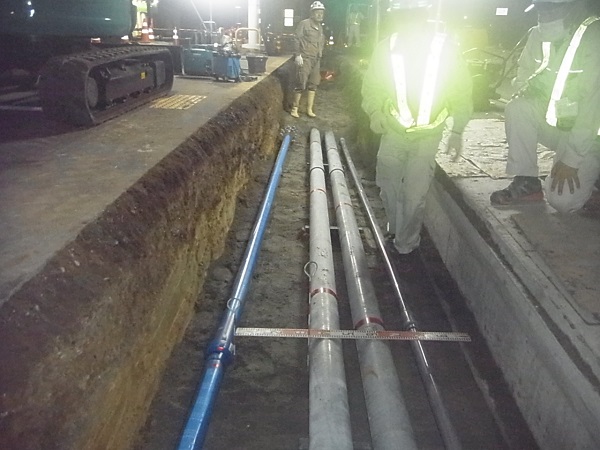

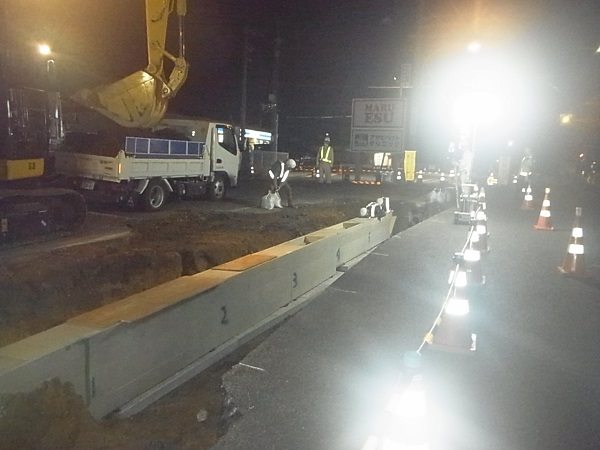

  • 現道の側溝を撤去し、道路を拡幅する位置に新しい側溝を設置しています。

  • 現道の側溝を撤去し、道路を拡幅する位置に新しい側溝を設置しています。

  • 新しくできる歩道の地下に電線共同溝の管路を埋設しました。

  • 道路拡幅部分の新たな車道となる部分で車道舗装を新設しています。
    今の舗装の表面は仮舗装で工事を仕上げる時に交差点を全面的に本舗装します。

  • 歩道を新設しています。車道と歩道の境界に縁石を設置し、歩道と民地の 境界にブロックを設置しています。

三室交差点の改良工事では夜間片側交互通行規制を行っています。
また、歩道設置は主に昼間に歩行者通行帯を設けて工事を行っています
工事期間中は、ご迷惑をおかけしますが、ご理解・ご協力下さいますよう、よろしくお願いいたします。

令和2年6月5日更新

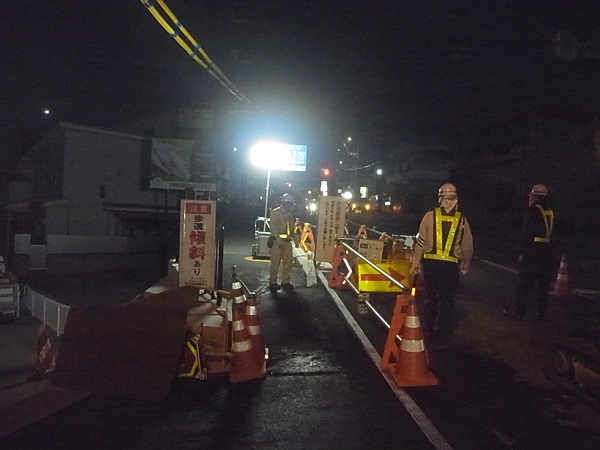

令和2年度の工事を5月18日より開始し、まずは三室交差点の改良工事を優先的に進めて参ります。

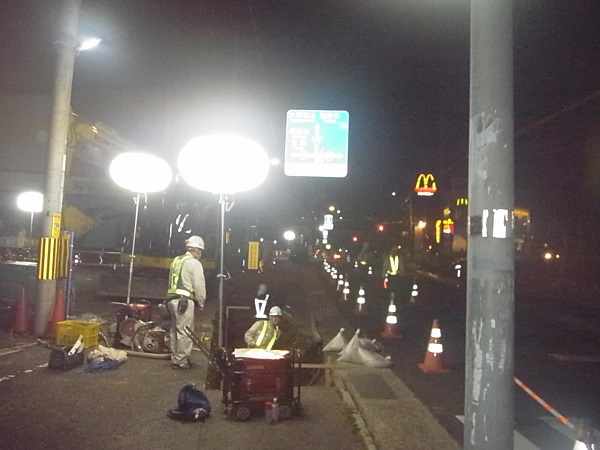

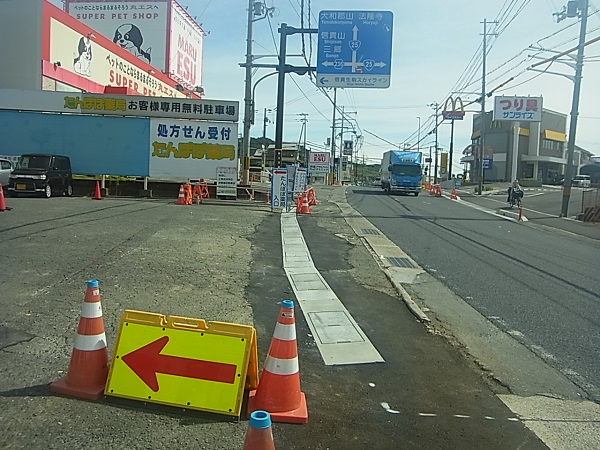

  • 交差点 北東部の歩道の擦付勾配を緩和しました。(5月25日完了)

  • 交差点 南西部は道路を拡幅する工事を進めています。

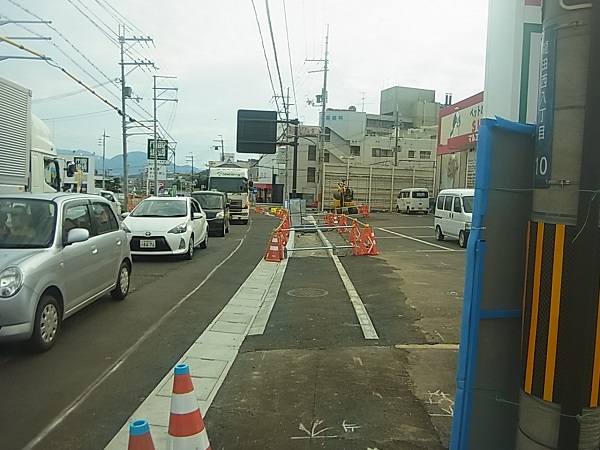

  • 交差点 北東部の夜間工事の状況です。

  • 交差点 南西部の夜間工事の状況です。

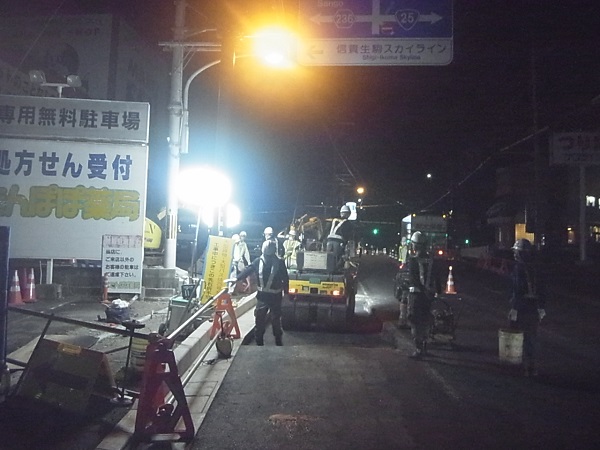

三室交差点の改良工事では夜間片側交互通行規制を行っています。
工事期間中は、ご迷惑をおかけしますが、引き続き、ご理解・ご協力下さいますよう、 よろしくお願いいたします。
