事業進捗
事業進捗

起工式
平成30年12月22日に、地域の方々や関係者合わせて約500名の方々に出席いただき、大阪湾岸道路西伸部の起工式を執り行いました。
式典では、多くの方々から阪神臨海地域の交通渋滞の緩和や物流の効率化、地域経済の活性化へ期待の祝辞が寄せられ、工事の安全と一日も早い完成を祈念し鍬入れの儀を執り行い、盛会のうちに終えることができました。
式典では、多くの方々から阪神臨海地域の交通渋滞の緩和や物流の効率化、地域経済の活性化へ期待の祝辞が寄せられ、工事の安全と一日も早い完成を祈念し鍬入れの儀を執り行い、盛会のうちに終えることができました。
-
鍬入れの儀
-
「がんばろう」の御発声
-
日本キッズチア連盟ドリームスターズ
によるダンス披露 -
六甲アイランド高等学校吹奏楽部による演奏

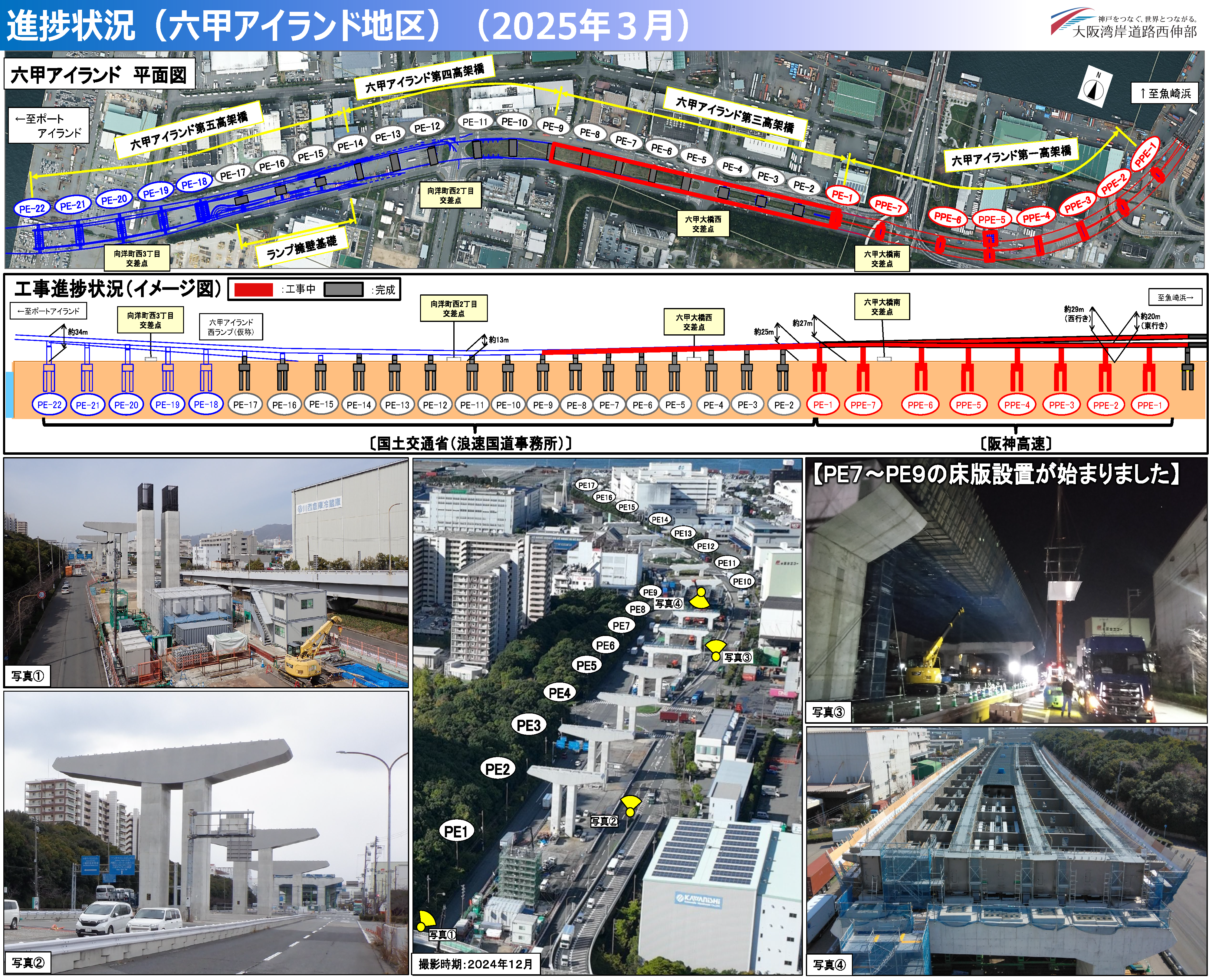

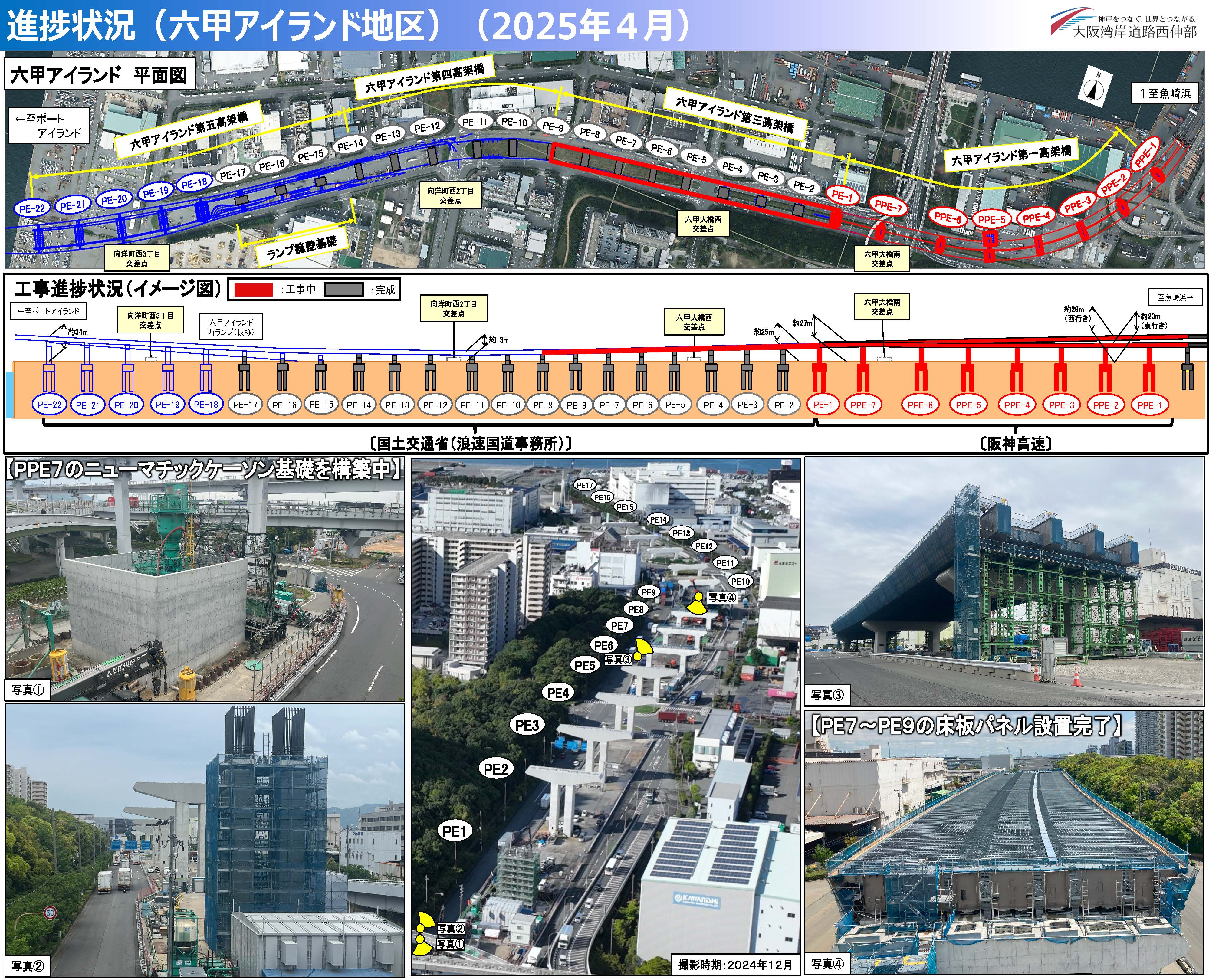

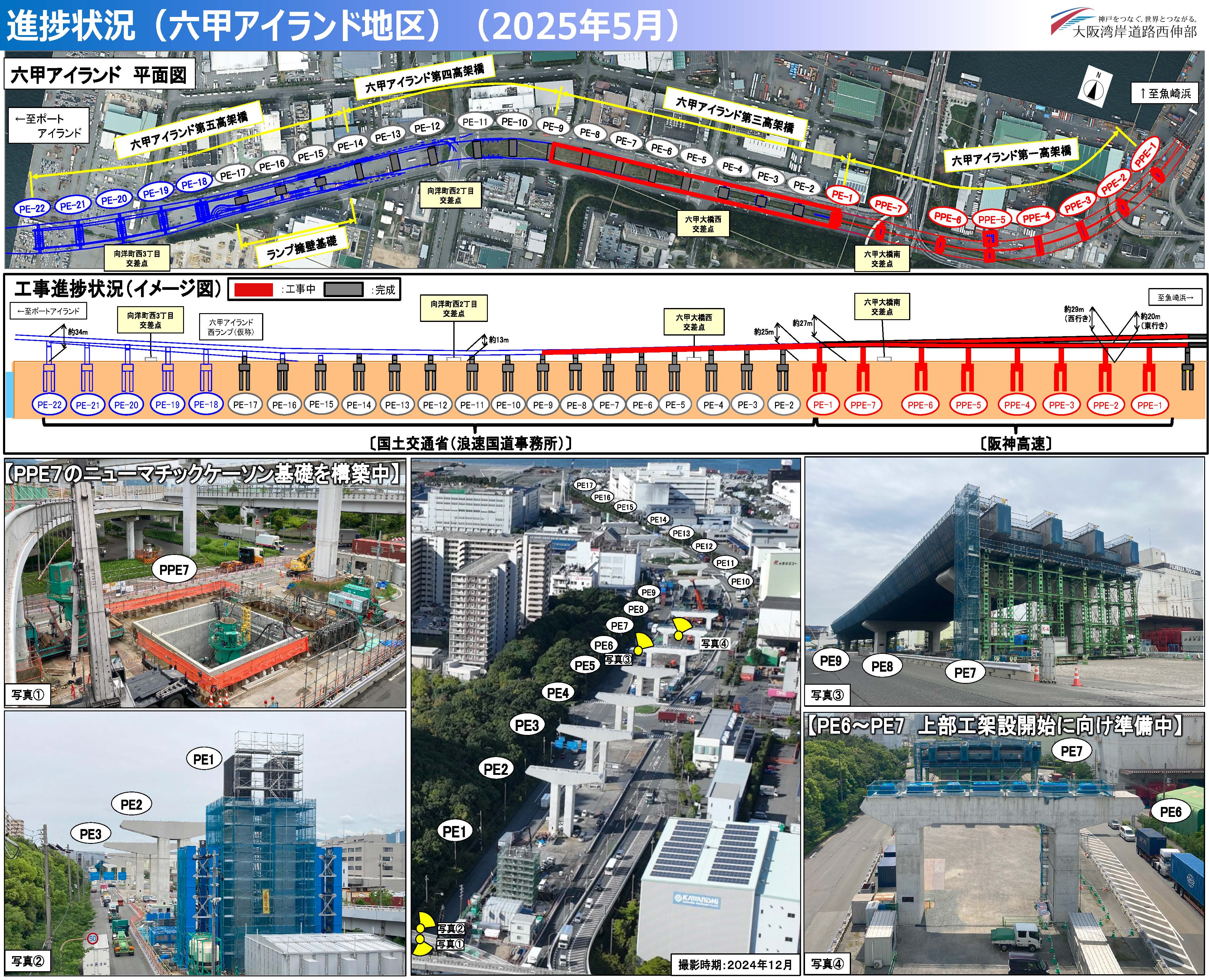

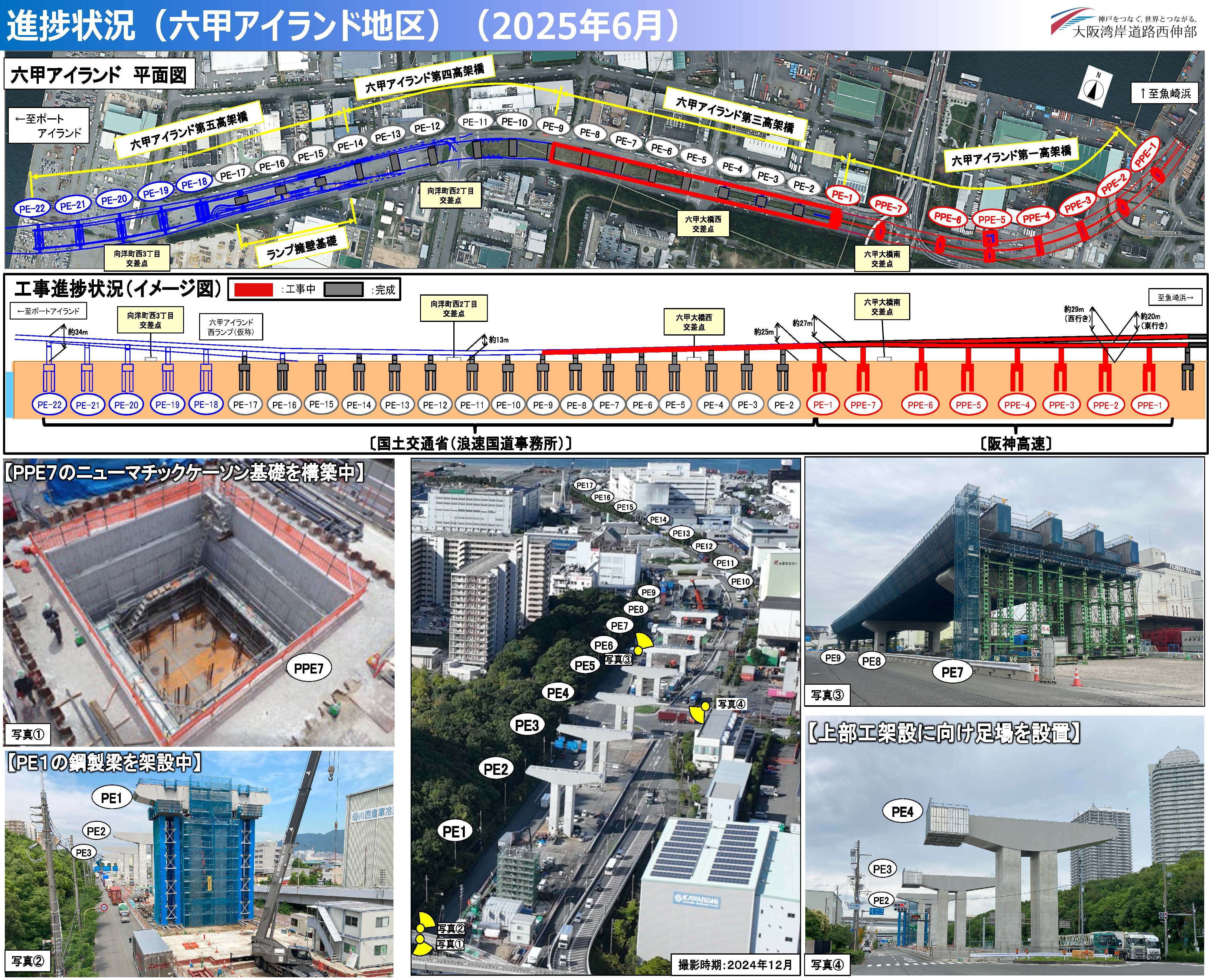

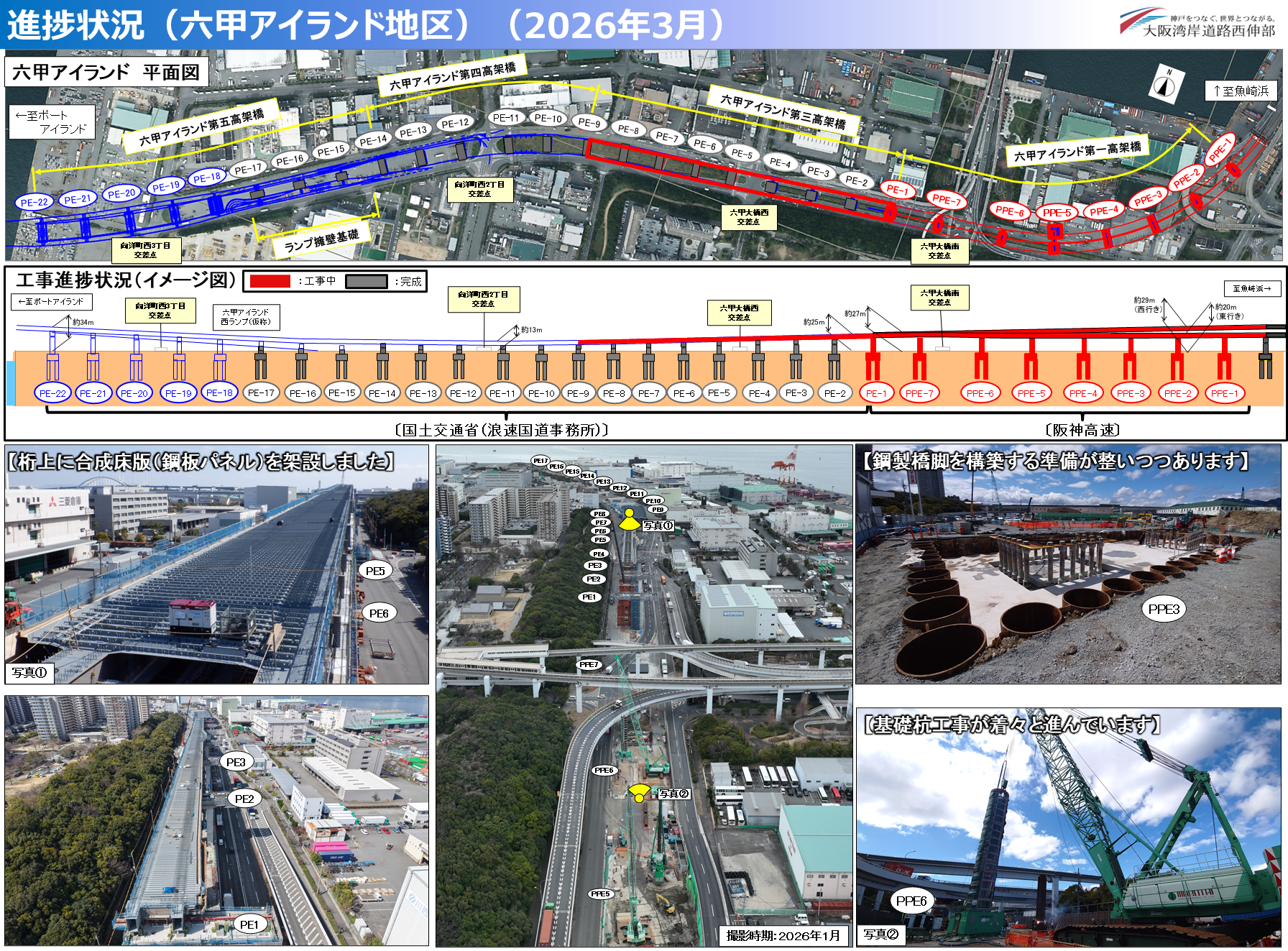

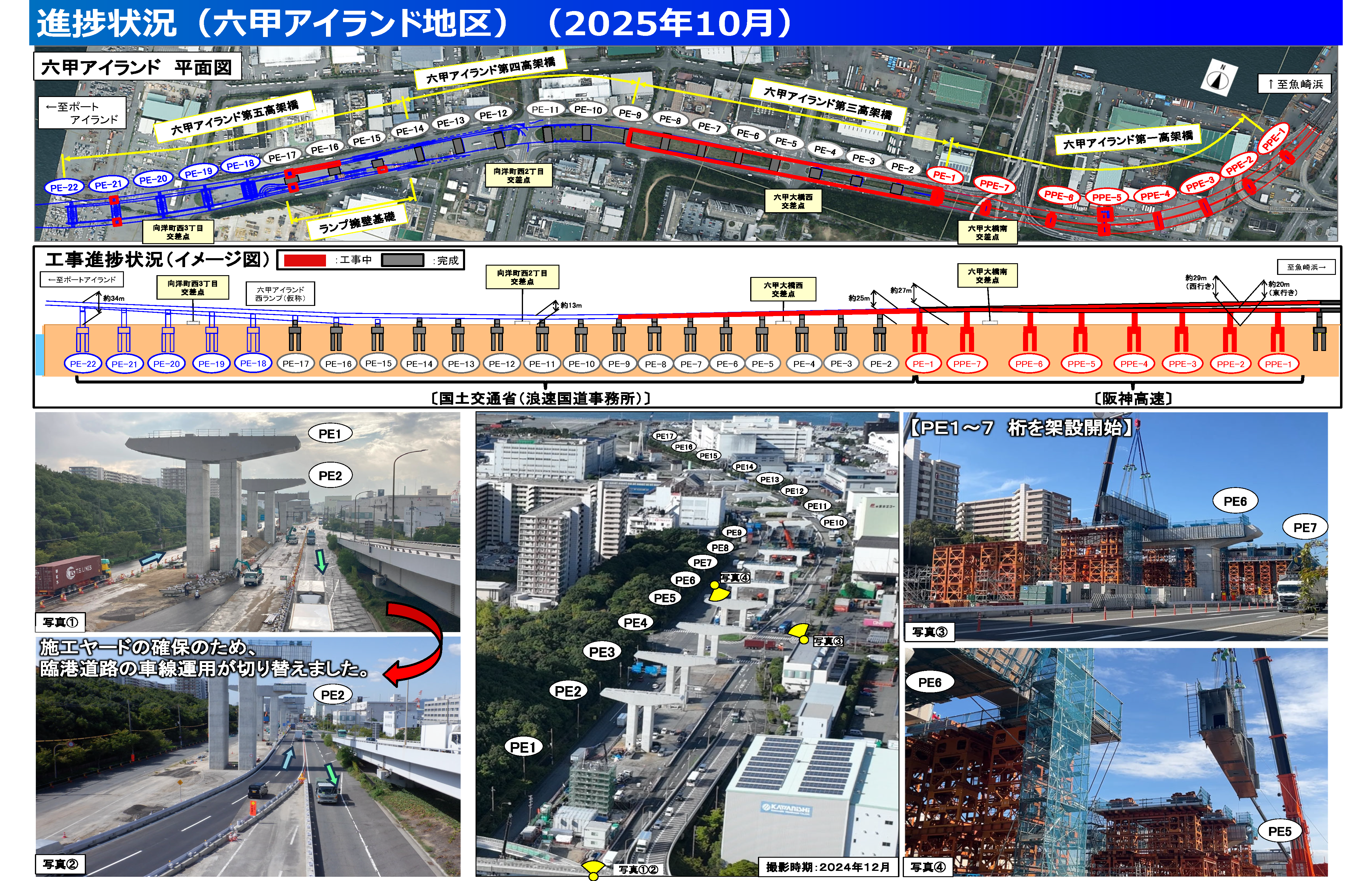

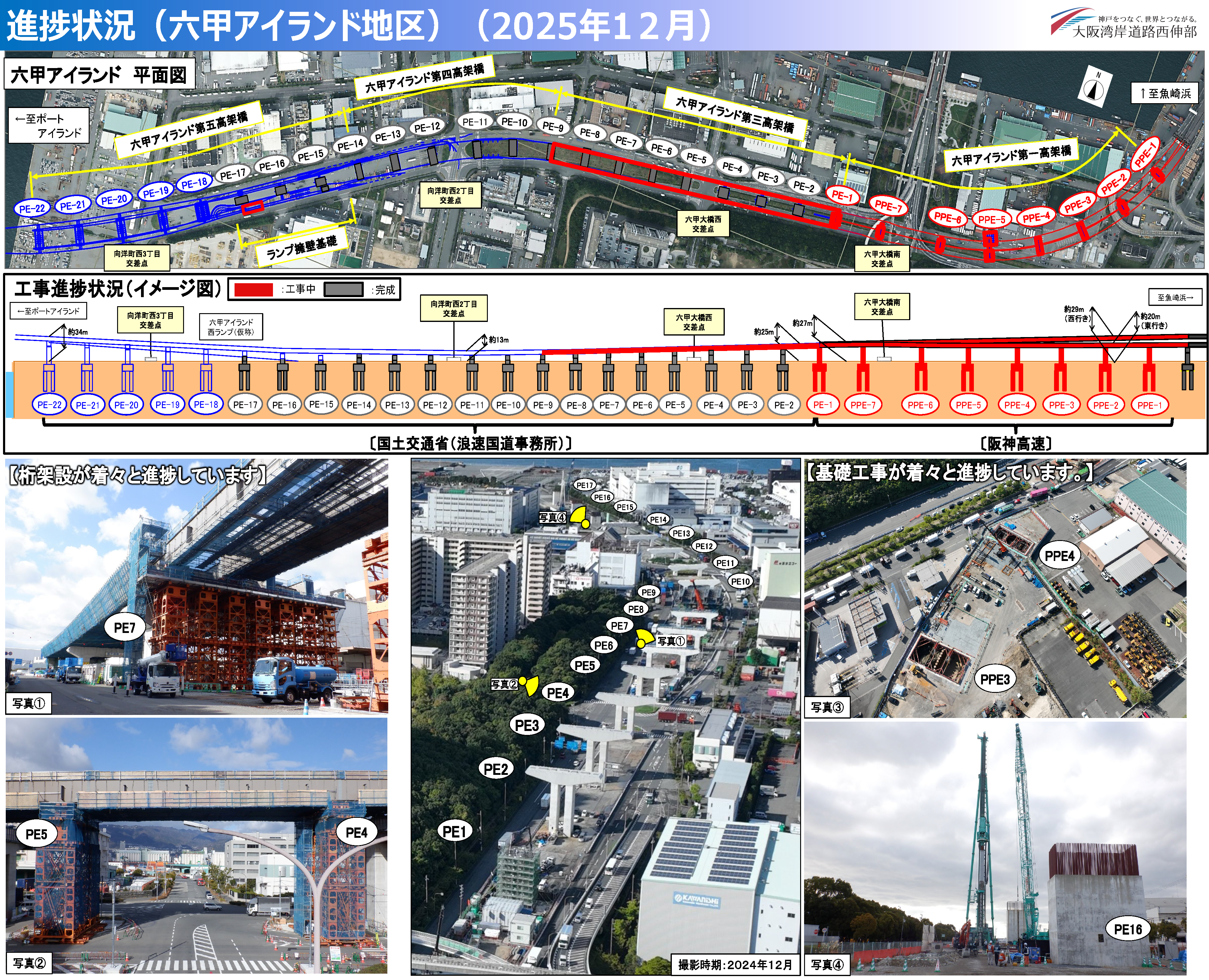

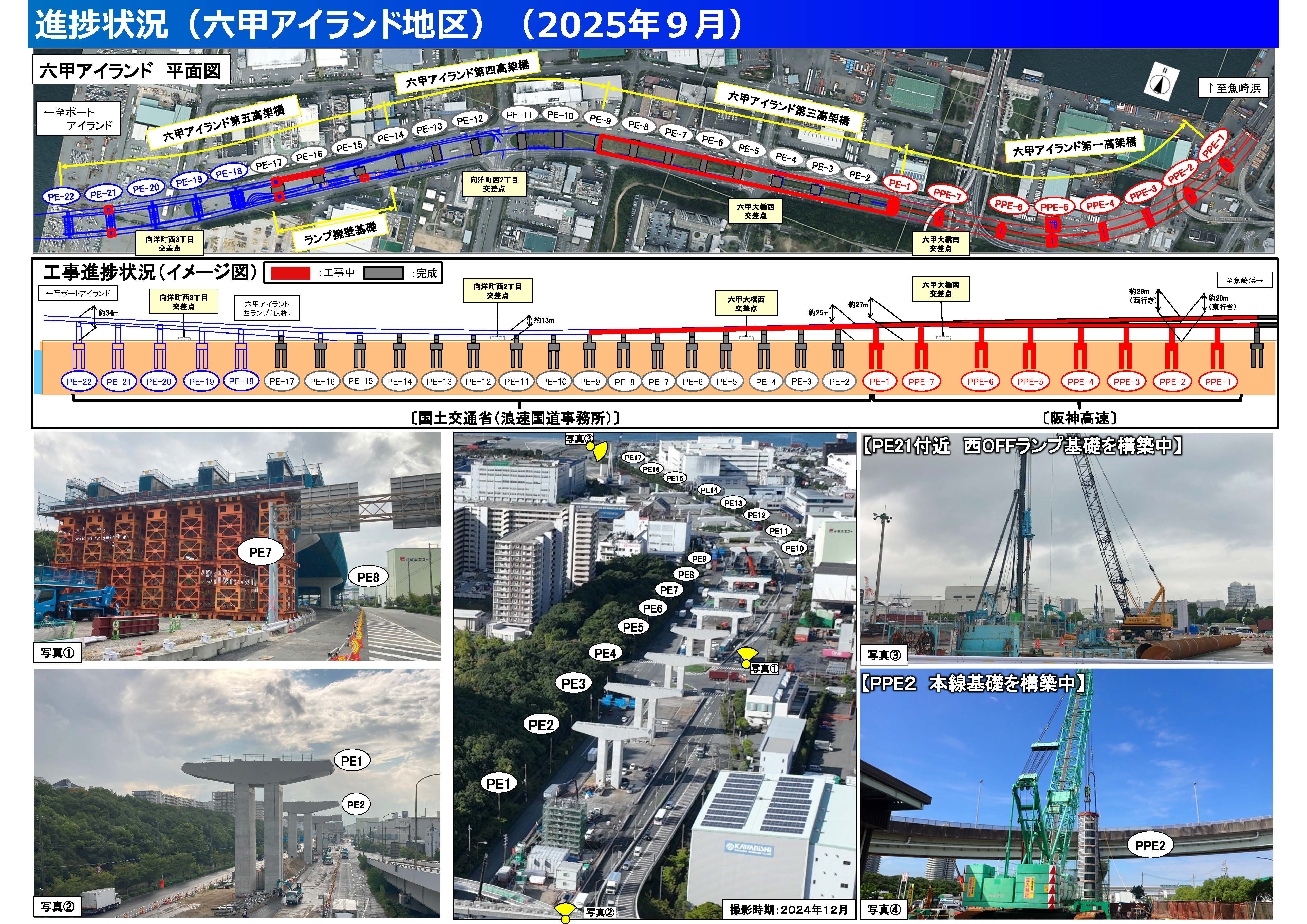

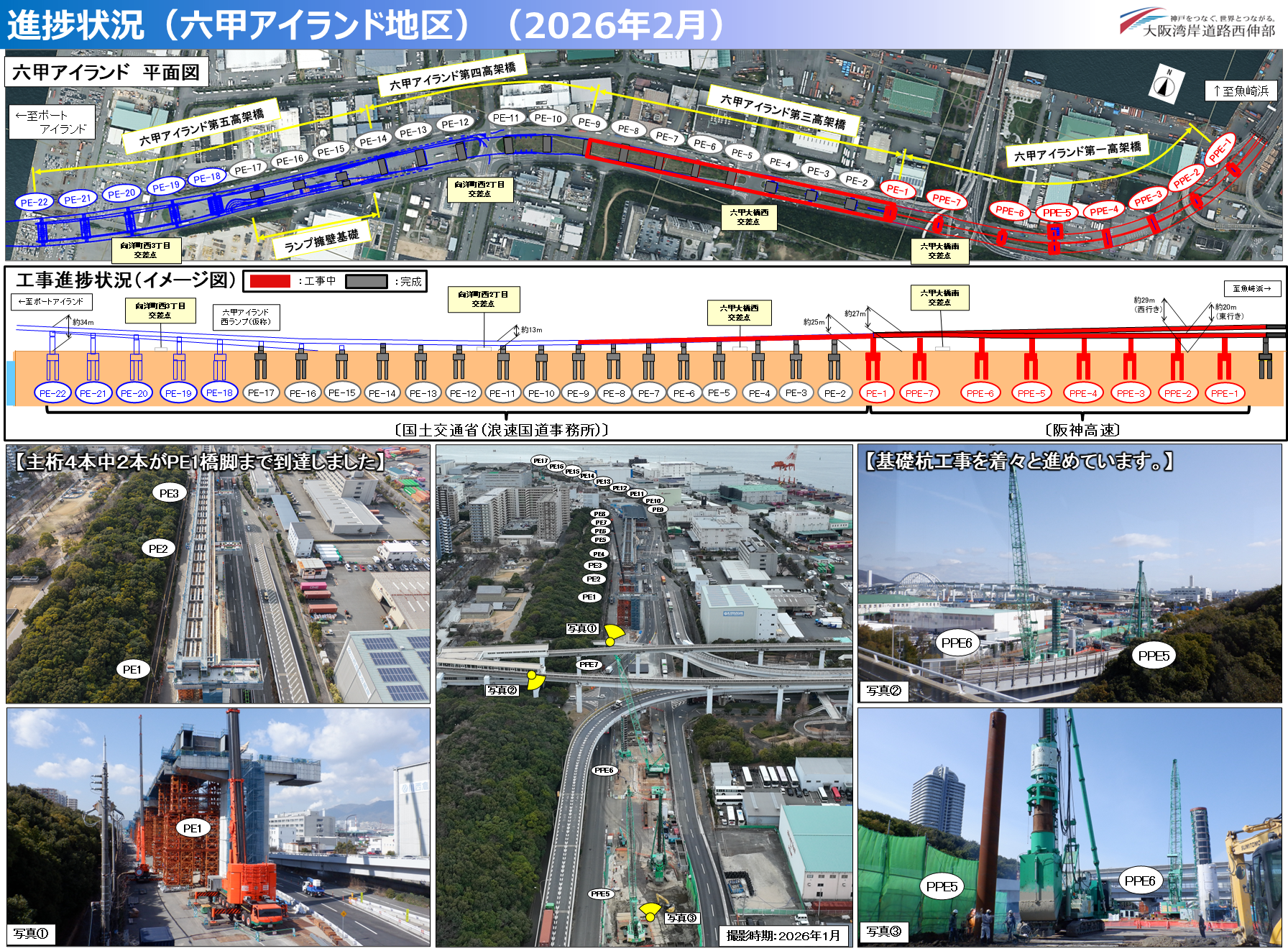

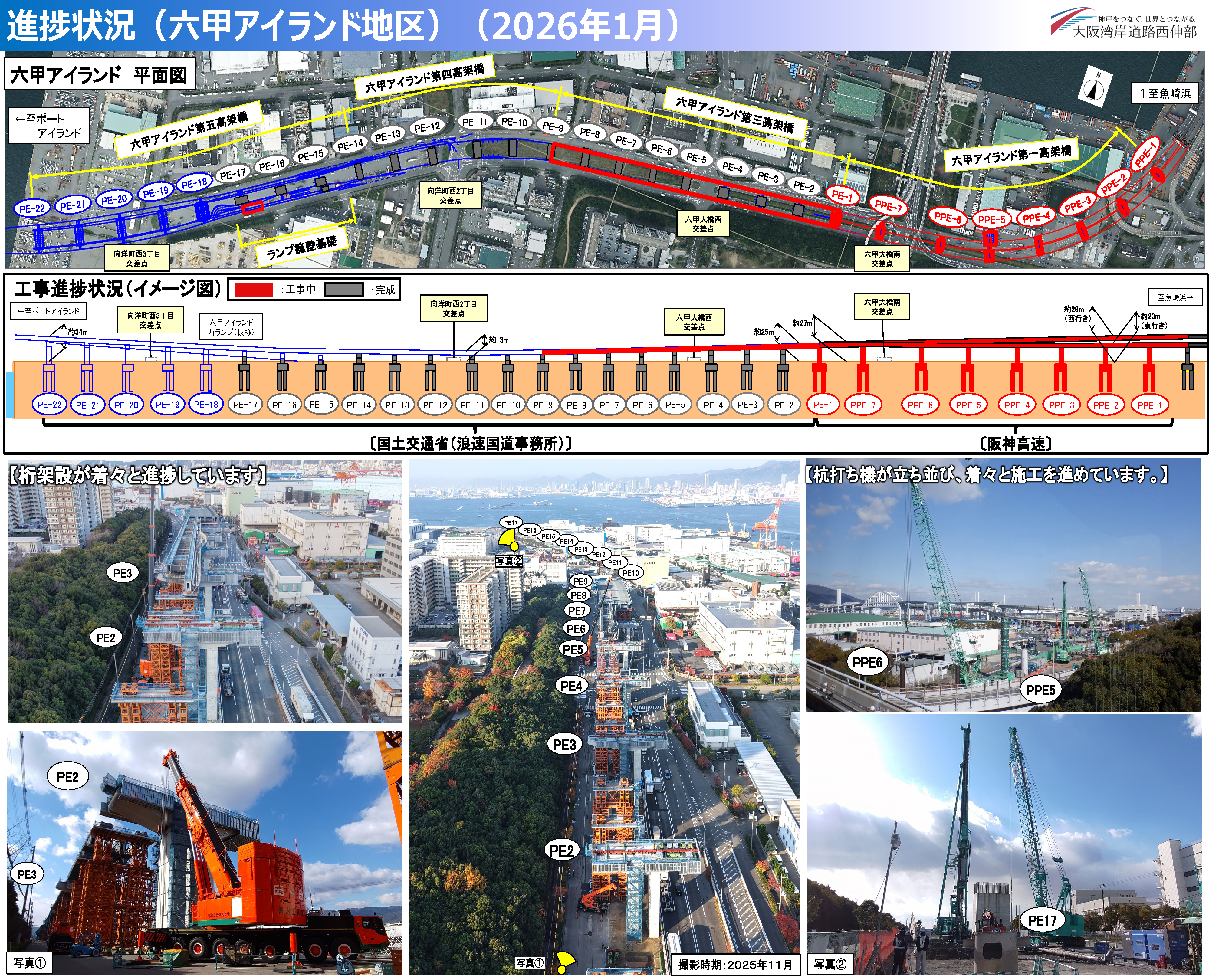

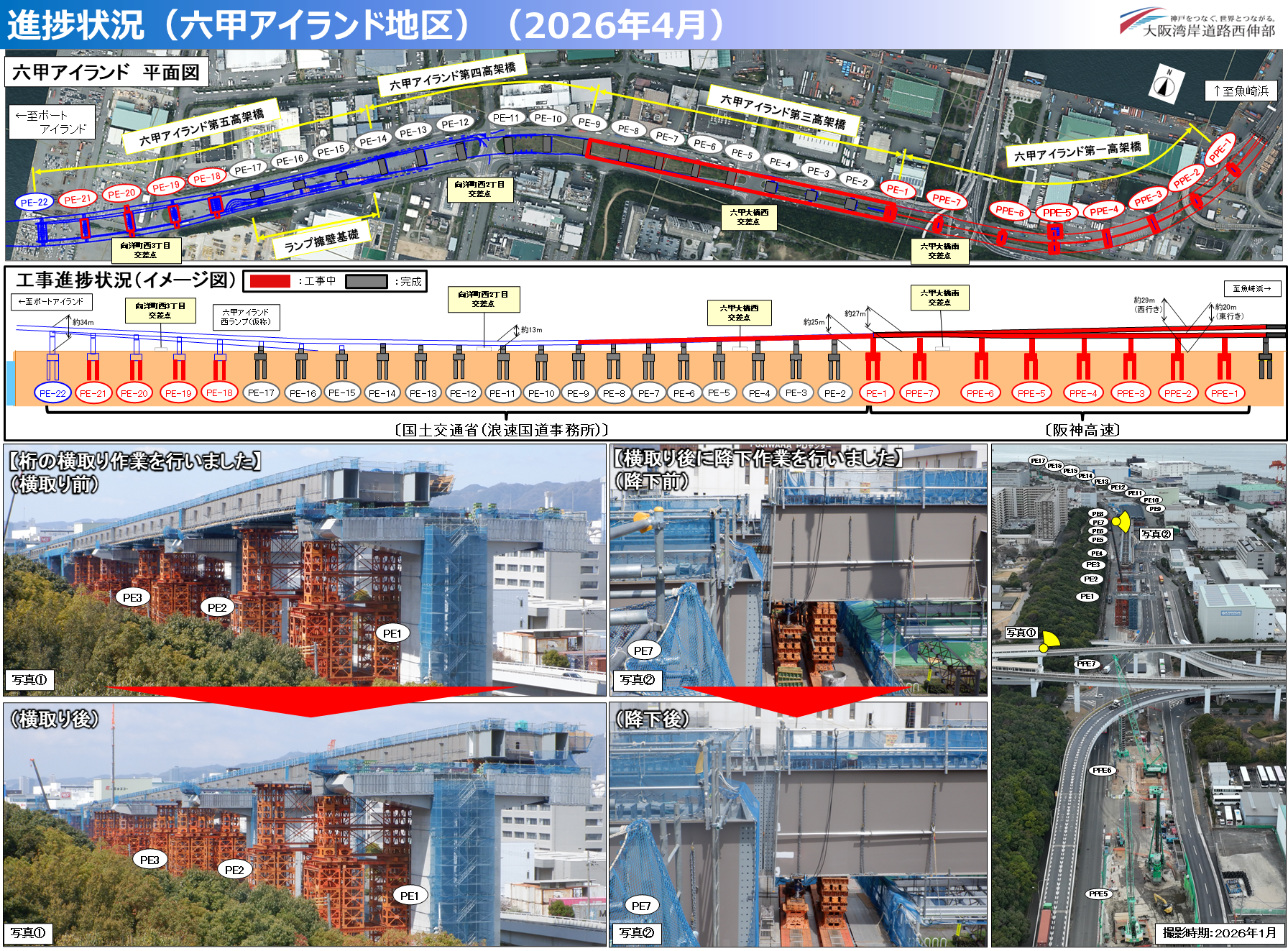

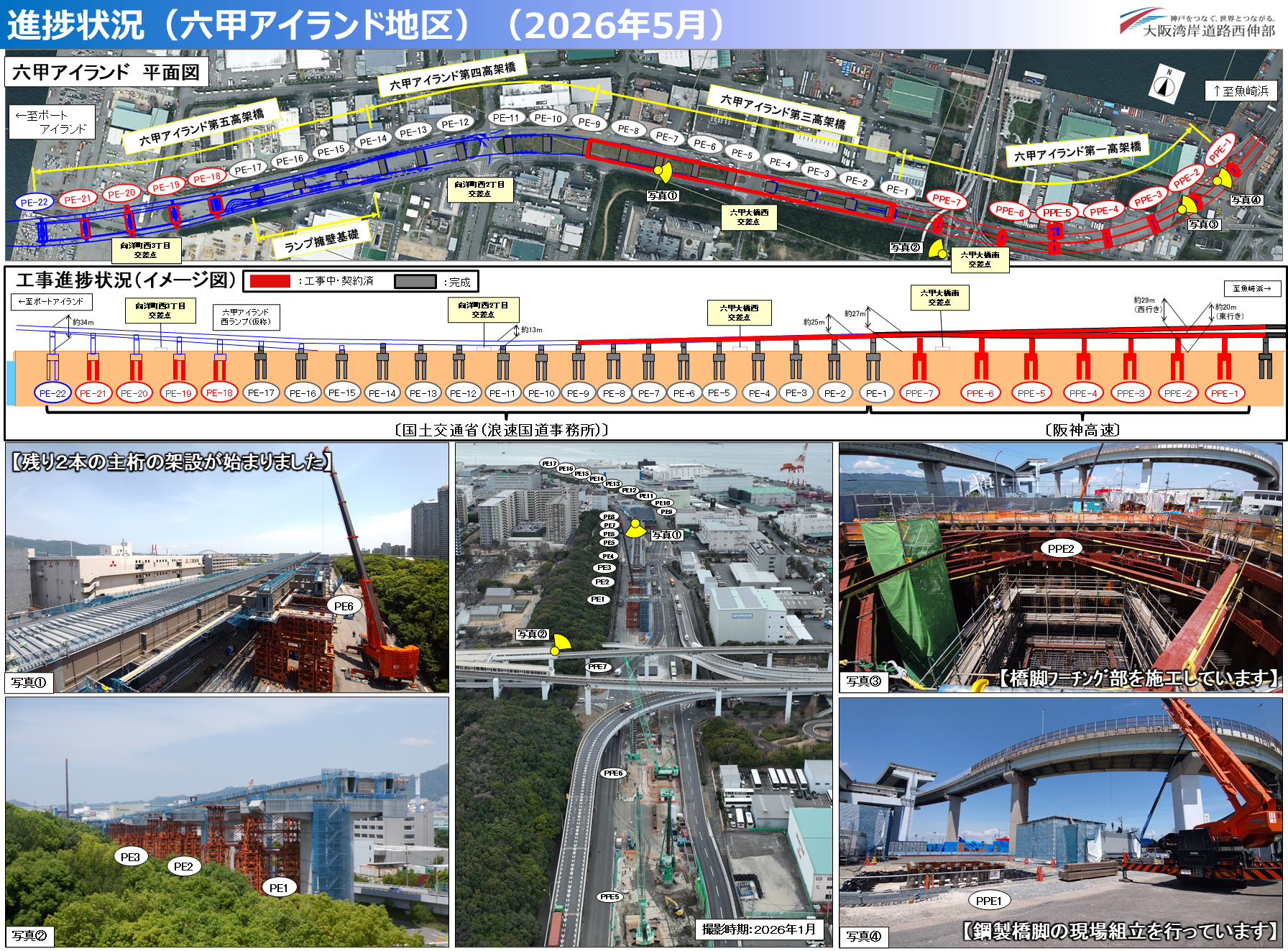

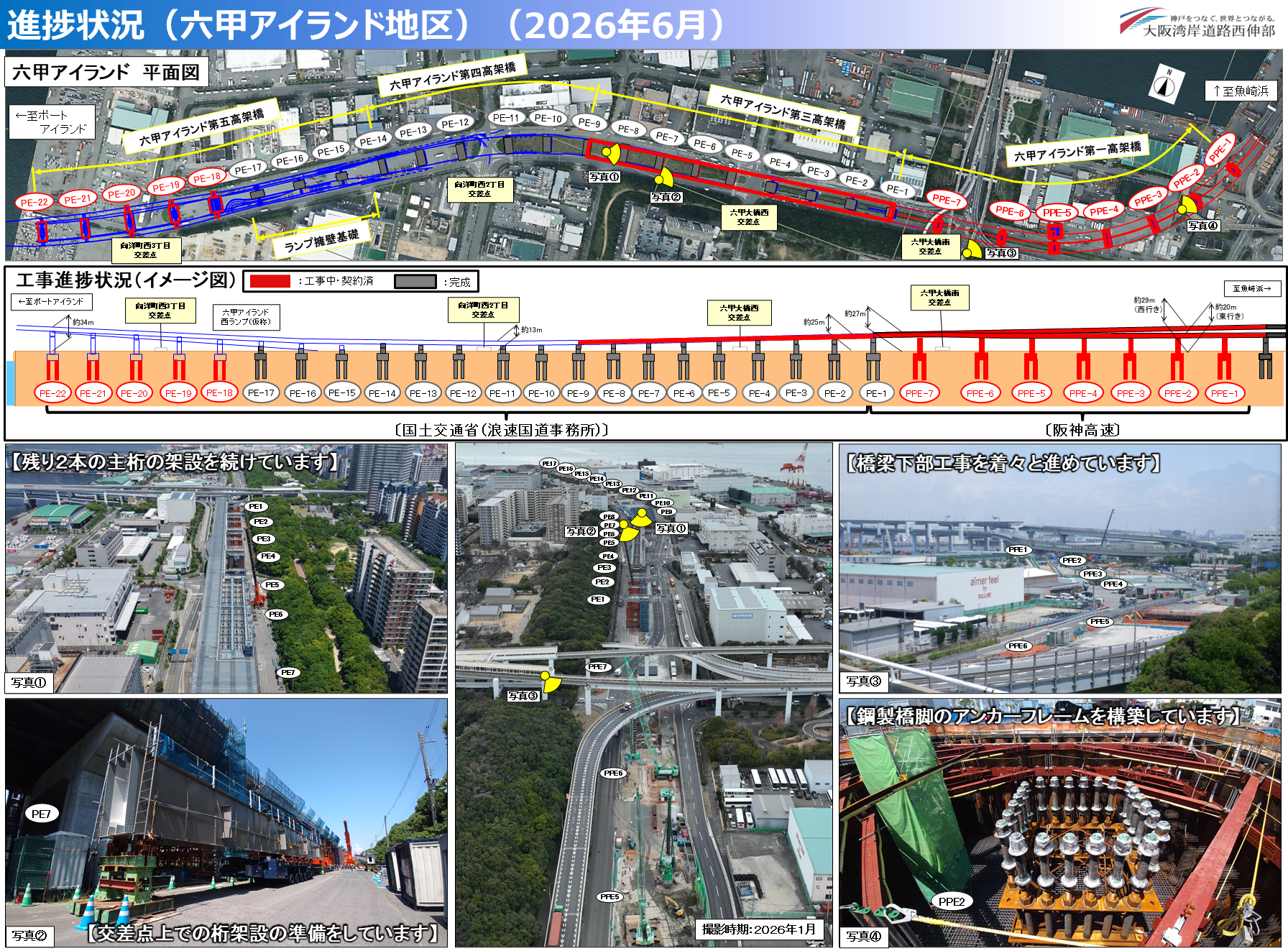

①六甲アイランド内

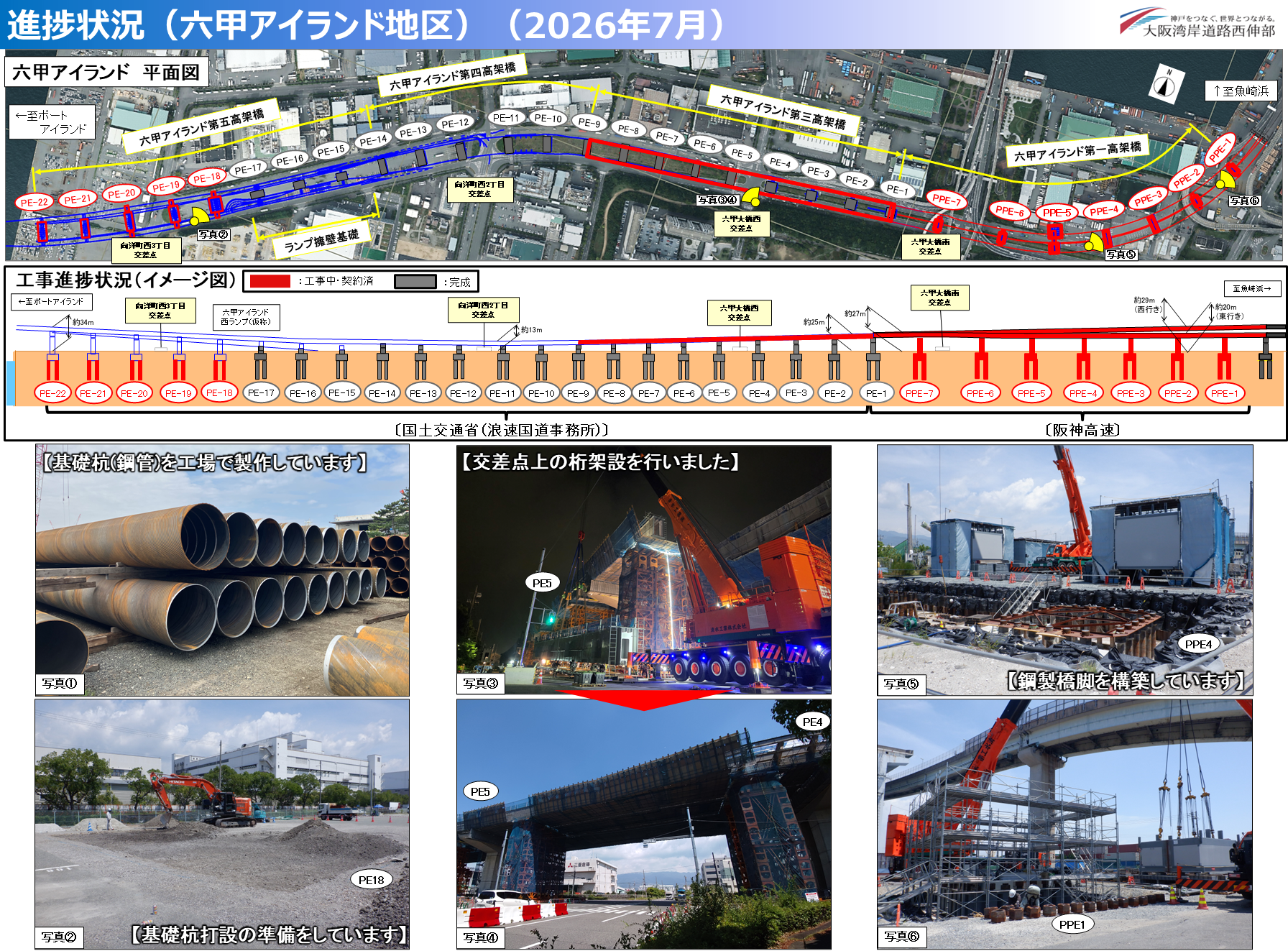

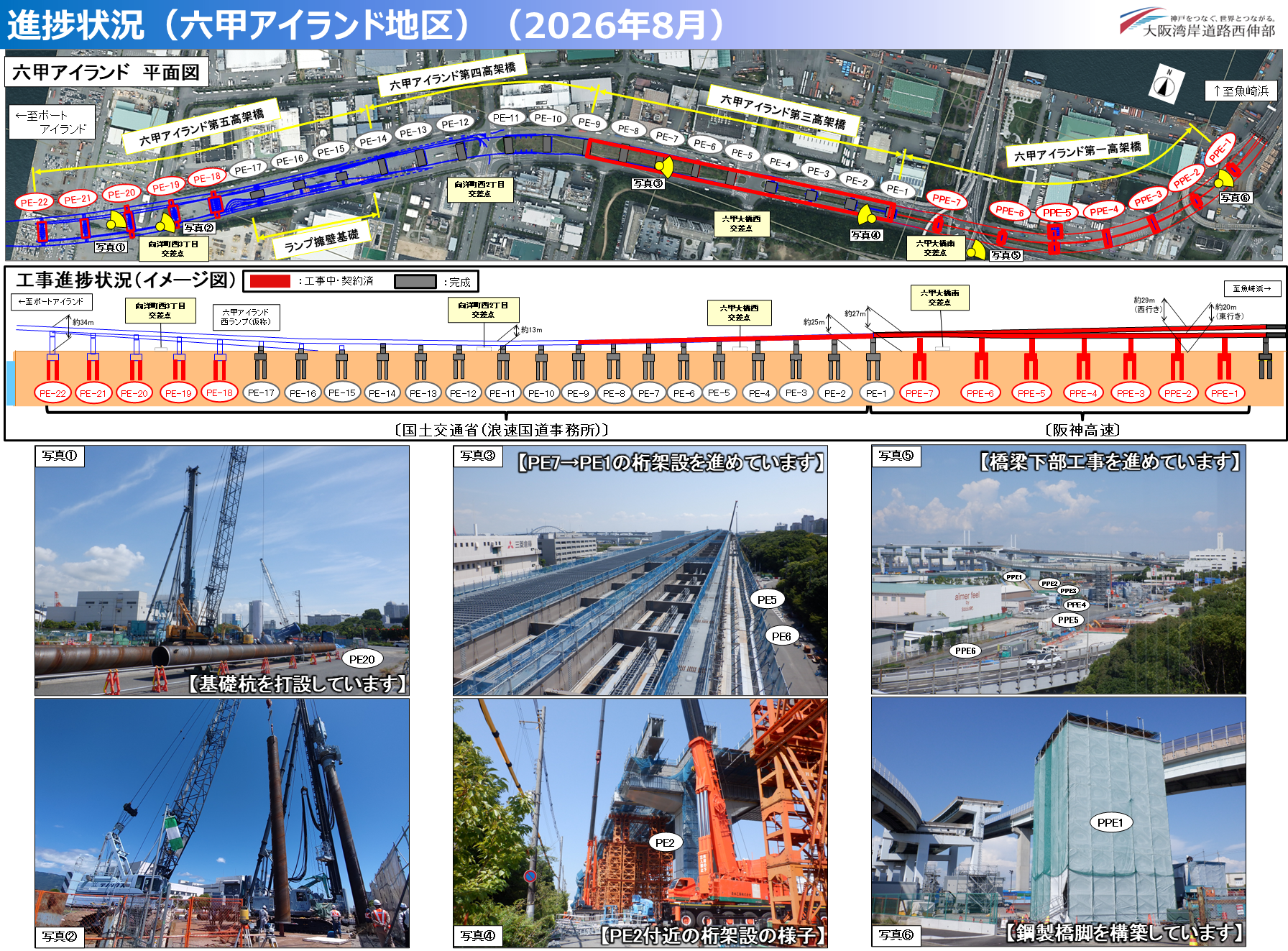

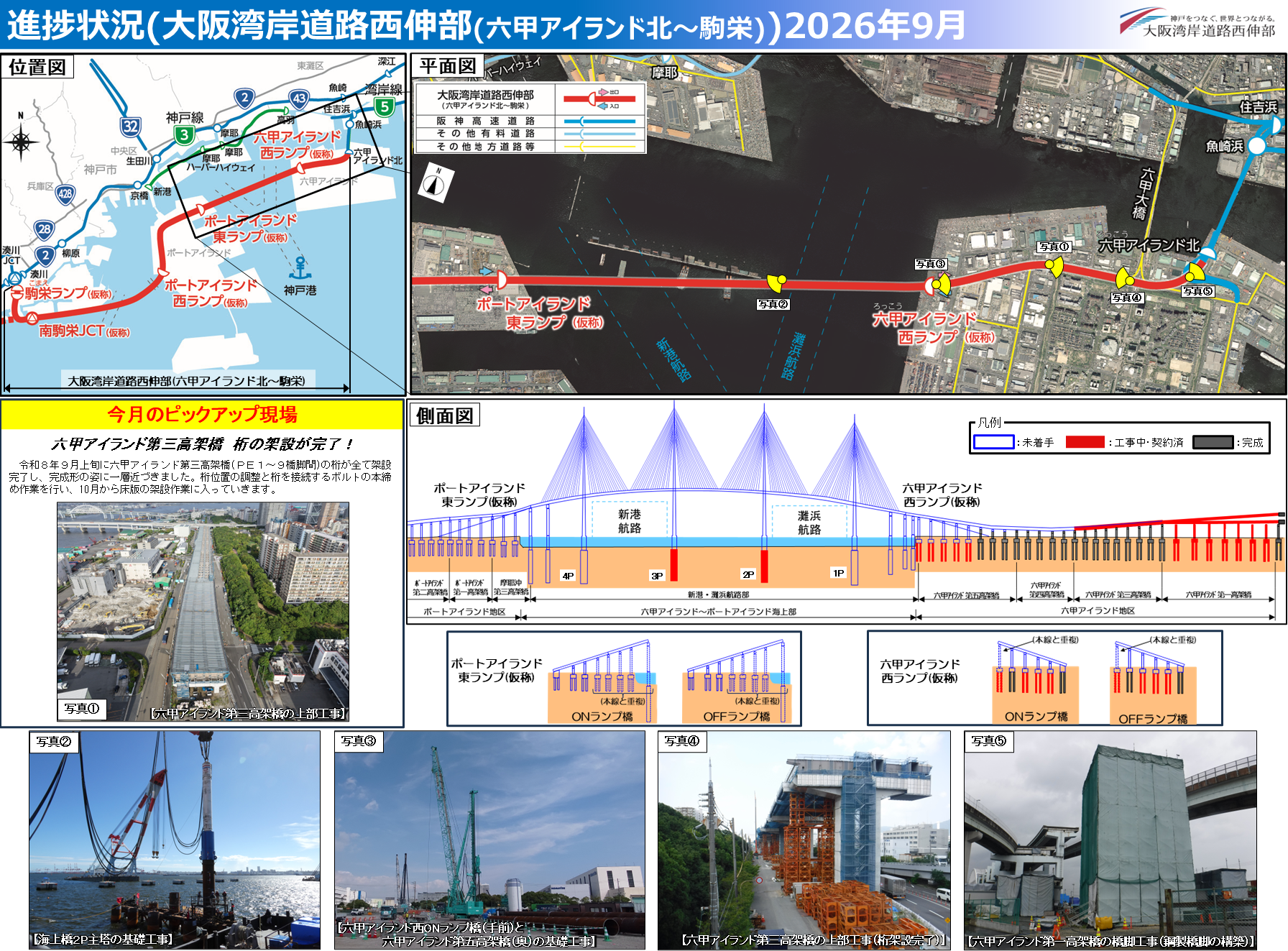

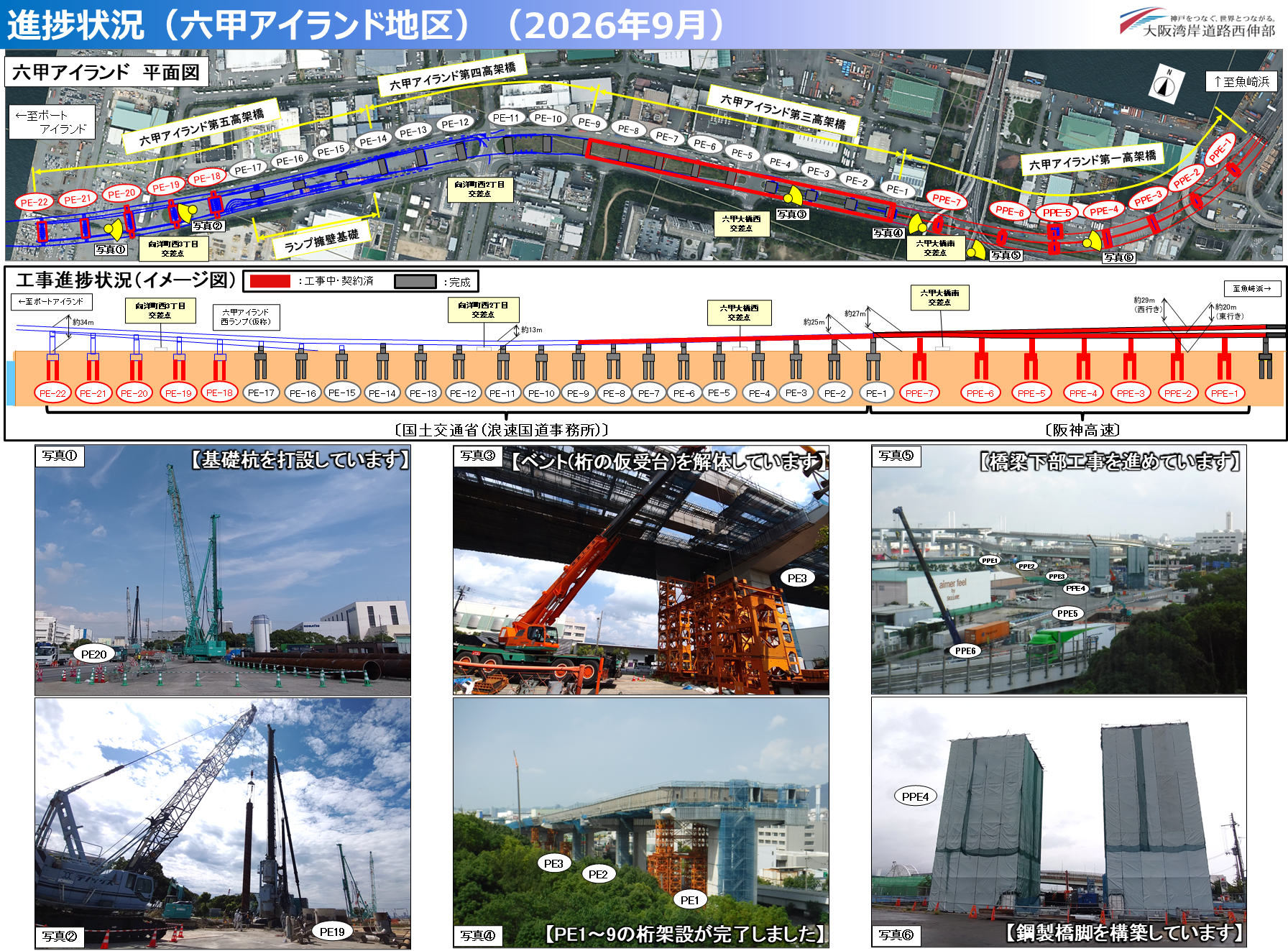

令和2年度より、高架橋下部工事を実施しております。
-
準備工事(中央分離帯撤去)の様子(令和4年8月)(阪神高速道路(株)にて実施)
-
下部工事(柱部鉄筋組立)の様子(令和4年10月)
-
下部工事(フーチング部コンクリート打設)の様子(令和4年9月)
-
完成した橋脚(令和4年9月)
-
上空から撮影(令和4年10月)

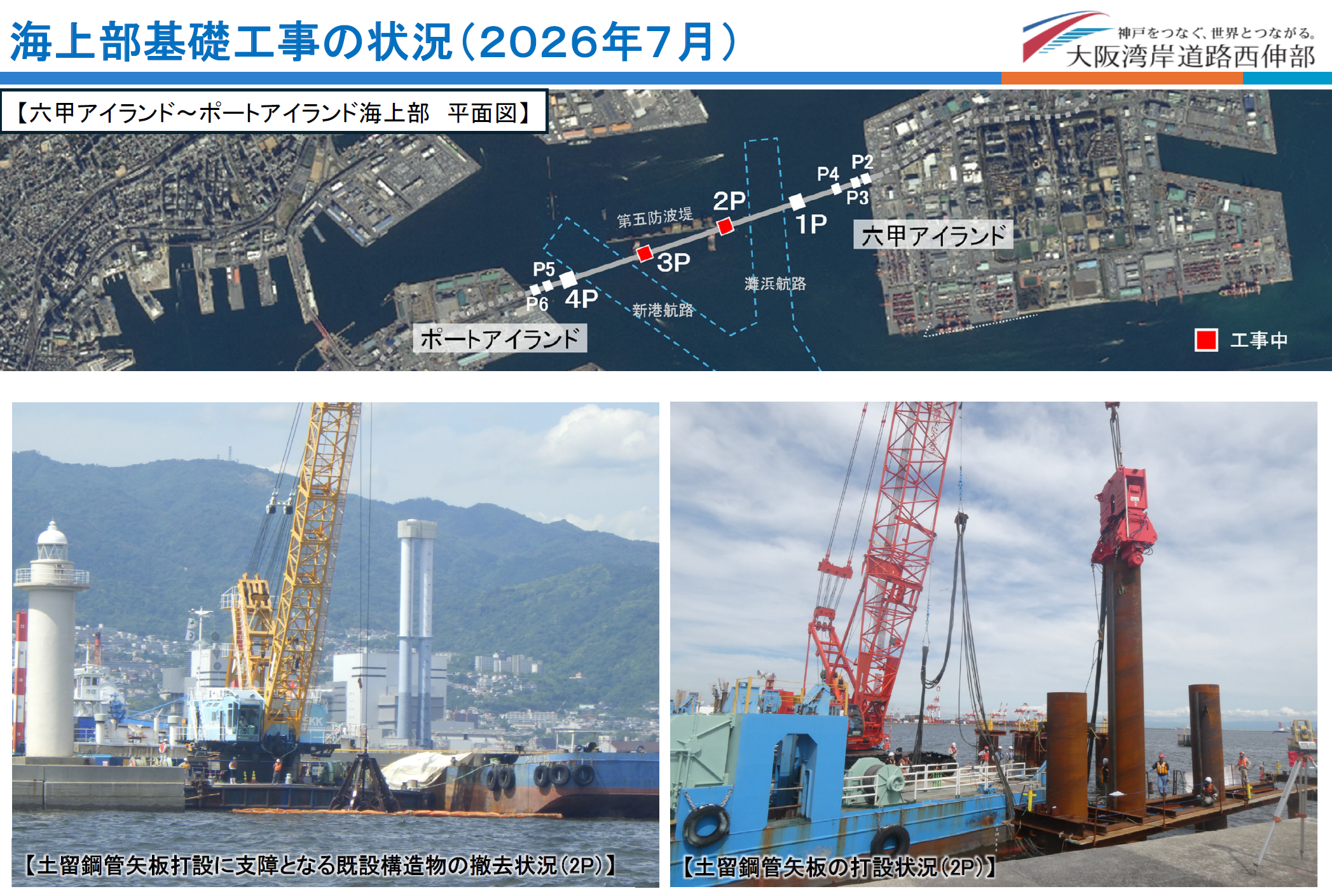

②六甲アイランド~ポートアイランド海上部

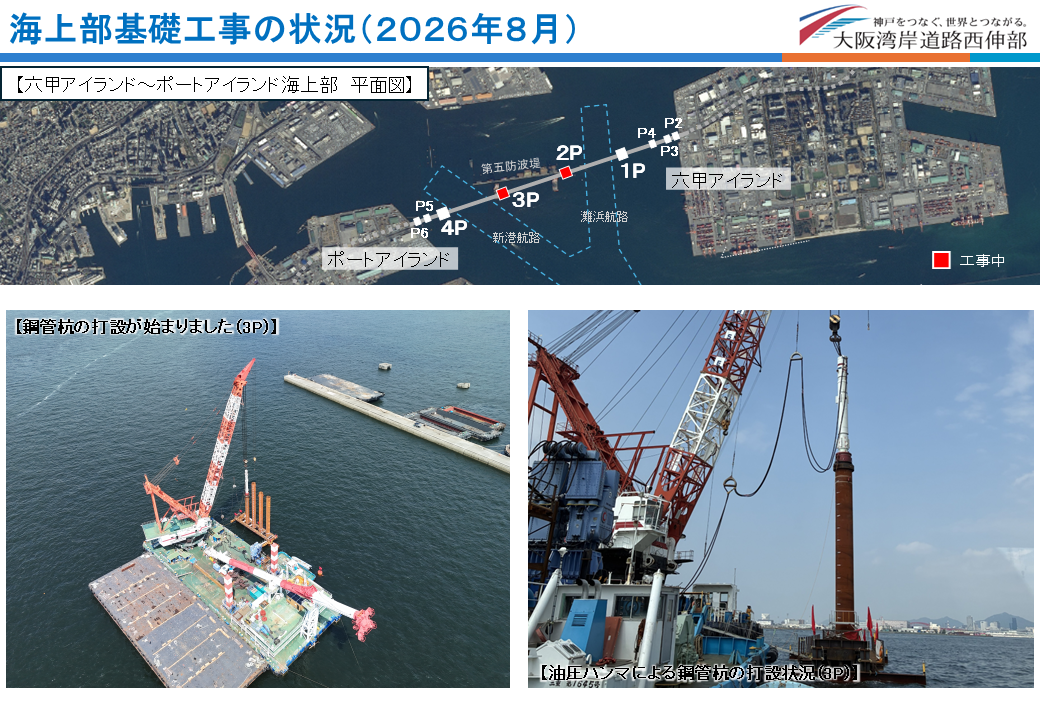

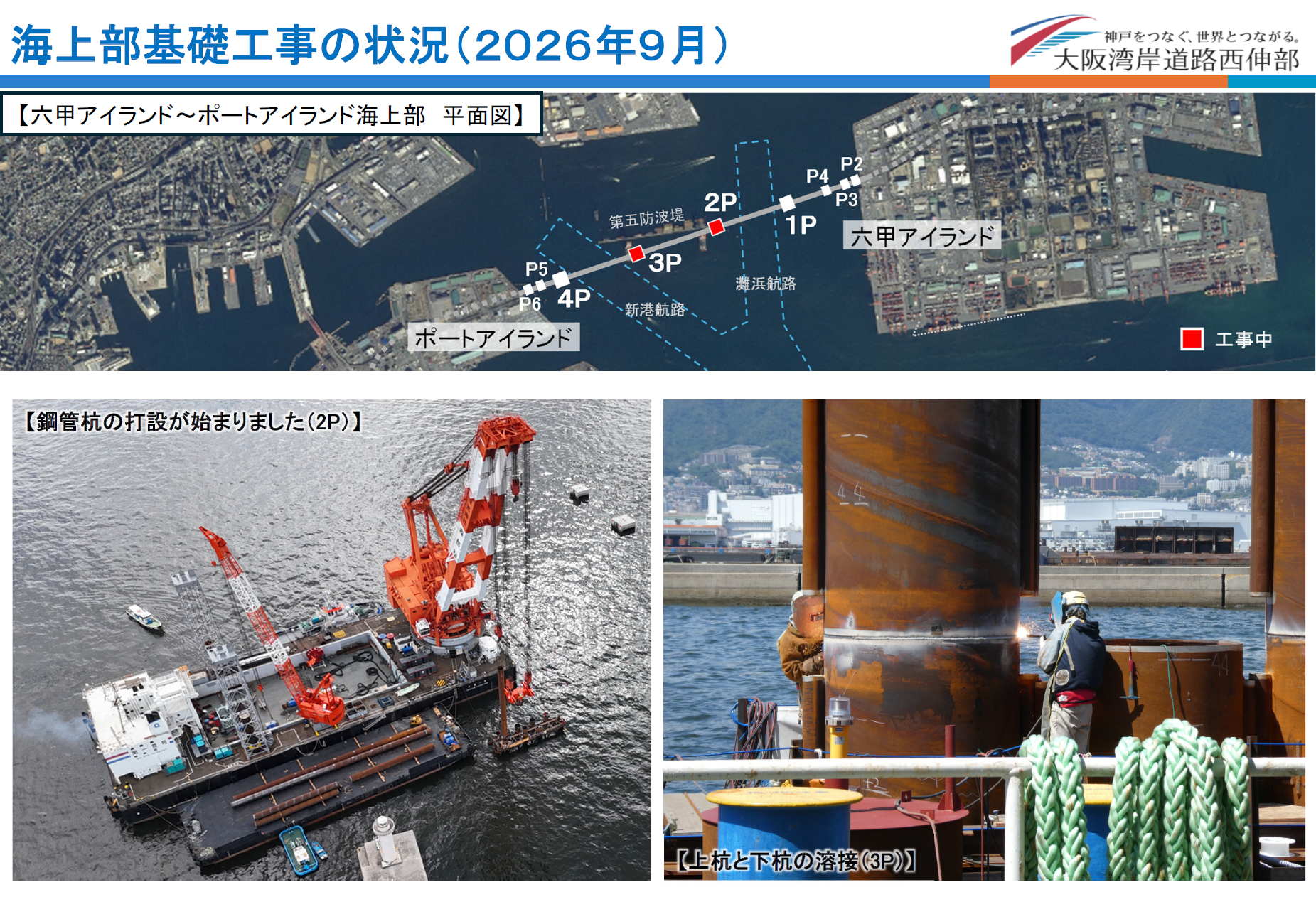

海上部の地質調査や設計を行っています。
-
地質調査作業の様子(令和4年4月) (神戸港湾事務所にて実施)
-
地質調査試料採取の様子(令和4年4月)(神戸港湾事務所にて実施)
-
地質調査標本の様子(令和4年4月)(神戸港湾事務所にて実施)
-
地質調査櫓の様子(令和4年4月)(神戸港湾事務所にて実施)

③ポートアイランド内
令和2年度より、臨港道路の一部中央分離帯の植栽移設等を実施しております。
引き続き、環境調査を行い陸上高架橋の設計を行いながら地元の皆様、関係機関と設計協議を行います。
-
上空から撮影(令和4年10月)

④ポートアイランド~和田岬海上部
海上部の地質調査や設計を行っています。
-
地質調査作業の様子(令和4年4月)(神戸港湾事務所にて実施)
-
地質調査試料採取の様子(令和4年4月)(神戸港湾事務所にて実施)
-
地質調査標本の様子(令和4年4月)(神戸港湾事務所にて実施)
-
地質調査櫓の様子(令和4年4月)(神戸港湾事務所にて実施)

⑤和田岬~駒栄
令和3年度は、高架橋の調査設計を行うとともに、開削トンネル工事を進めています。
-
地質調査作業の様子1(平成30年1月)
-
地質調査の様子2(令和元年8月)
-
開削トンネル工事における全景(令和4年1月)(阪神高速道路(株)にて実施)
-
開削トンネル工事における函体工(底版構築)の様子(令和4年2月) (阪神高速道路(株)にて実施)
-
開削トンネル工事における函体工(底版コンクリート打設完了)の様子(令和4年8月)(阪神高速道路(株)にて実施)
