ホーム > 事務所のとりくみ > この道が滋賀の未来をつくる > 国道8号

国道8号

8号 塩津バイパス L=3.5km 長浜(ながはま)西浅井(にしあざい)塩津浜(しおつはま)木之本(きのもと)飯浦(はんのうら)

 異常気象時通行規制区間の解消、幅員狭小・急カーブ区間の解消、歩道設置など交通安全の向上を目的としたバイパス及び現道拡幅事業で、昭和59年度に事業着手しました。
 藤ヶ崎(ふじがさき)トンネルを含む2工区1.5kmのバイパスを平成8年10月に開通し、異常気象時通行規制区間の解消を図りました。
 1工区2.0kmのうち、急カーブ区間のある現道に並行するバイパス部0.9kmは、平成27年3月に開通しました。
 平成28年度は、昨年度からの継続工事を実施するとともに、現道拡幅部の用地取得及び調査設計を推進します。

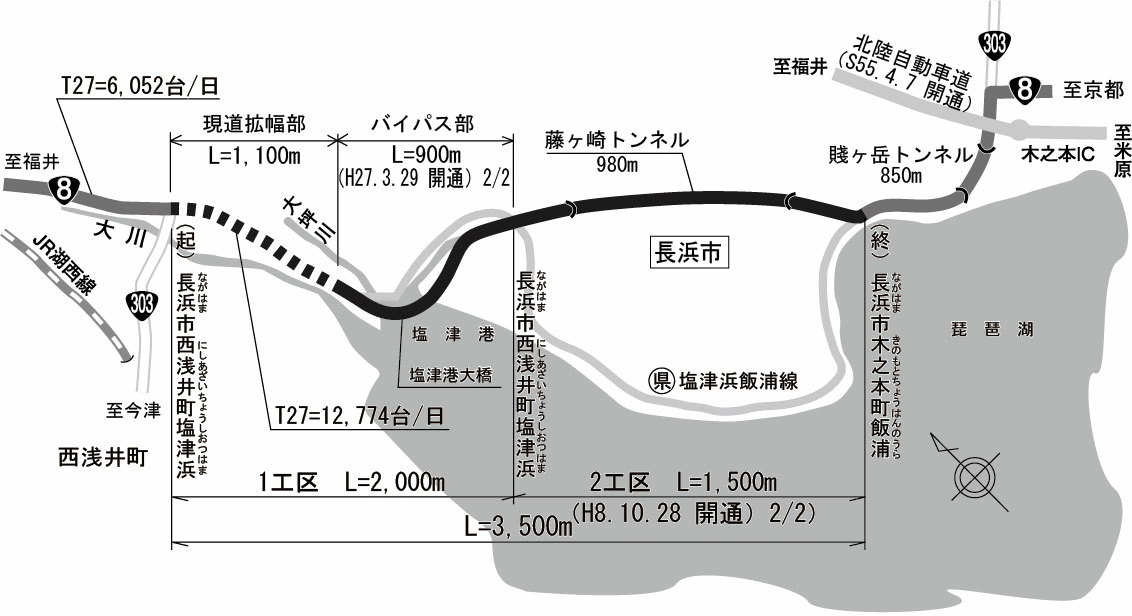

塩津バイパス道路図

道路規格 ・・・・第3種第2級
設計速度 ・・・・60km/h
事業化 ・・・・昭和59年度
開通済延長 ・・・・2.4km・2/2車線

【代表断面図】

(現道拡幅部)
断面図

8号 姉川橋架替 L=0.6km 長浜(ながはま)()地先

 姉川(あねがわ)を渡河する老朽橋の架け替えを行い、総重量25t以上の車両に対応することにより、交通の円滑化、交通安全の確保を目的とした橋の架け替え事業で 、平成11年度に事業着手しました。
 姉川(あねがわ)橋は、昭和29年に架設されて築60年が経過した老朽橋であり、老朽化によって強度が低下し、現在は総重量20t以上の車両は通行が困難となっていましたが、平成27年12月に新橋が完成し、交通を切り替えました。
 平成28年度は、迂回路撤去工事を推進します。

姉川橋架替道路図

道路規格 ・・・・第3種第2級
設計速度 ・・・・60km/h
事業化 ・・・・平成11年度
開通延長 ・・・・0.6km・2/2車線

【代表断面図】
断面図

8号 米原バイパス L=10.3km 長浜(ながはま)加田(かだ)町〜彦根(ひこね)佐和山(さわやま)

 国道8号や米原(まいばら)市内の交通混雑の緩和、交通安全の確保を目的とした4車線のバイパス事業で、昭和41年度に事業着手しました。
 平成15年度までに6工区2.4km、7工区3.2km区間を4車線及び2車線で、平成24年4月に8工区2.5kmを2車線で開通しました。
 引き続き、9工区2.2kmの事業を推進します。
 平成28年度は、9工区の用地取得、埋蔵文化財調査を推進するとともに、矢倉川高架橋の下部工事に着手します。

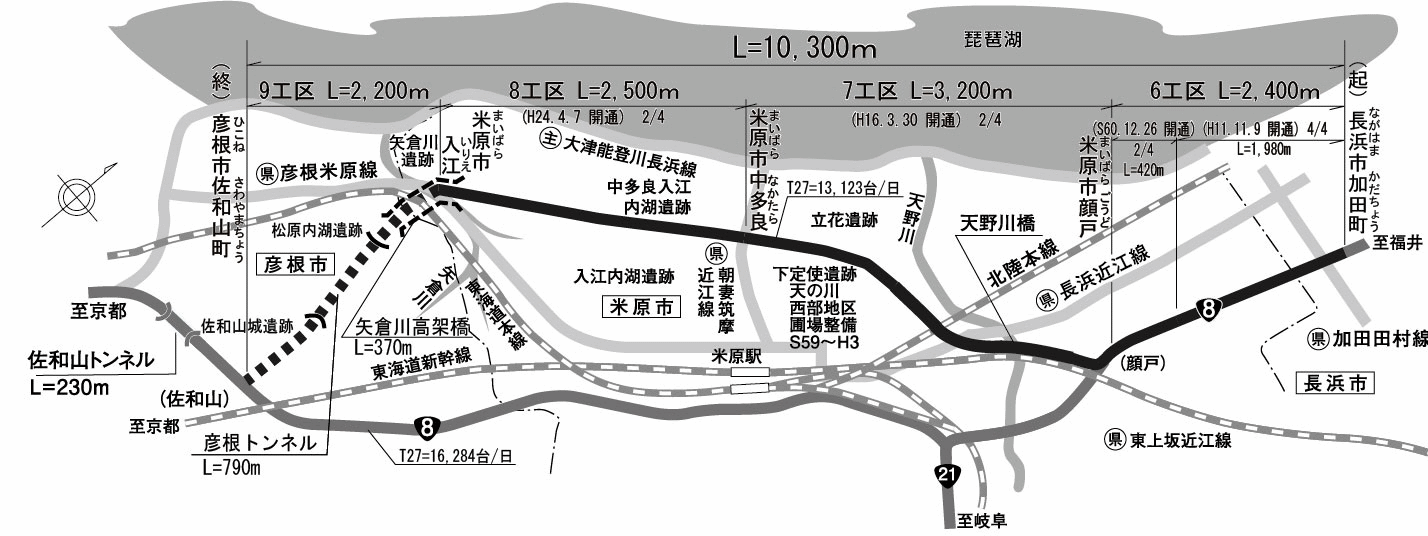

米原バイパス道路図

道路規格 ・・・・第3種第1級
設計速度 ・・・・80km/h
事業化 ・・・・昭和41年度
開通延長 ・・・・2.0km・4/4車線
  ・・・・6.1km・2/4車線
【代表断面図】
断面図

8号 野洲栗東バイパス L=4.7km 野洲(やす)小篠原(こしのはら)栗東(りっとう)手原(てはら)

 国道8号の交通混雑の緩和、交通安全の確保を目的とした4車線のバイパス事業で、昭和57年度に事業着手しました。
 平成12年に都市計画決定を行っており、その内容に基づき事業を推進します。
 平成28年度は、引き続き用地取得、文化財発掘調査を推進するとともに、新たに工事に着手します。

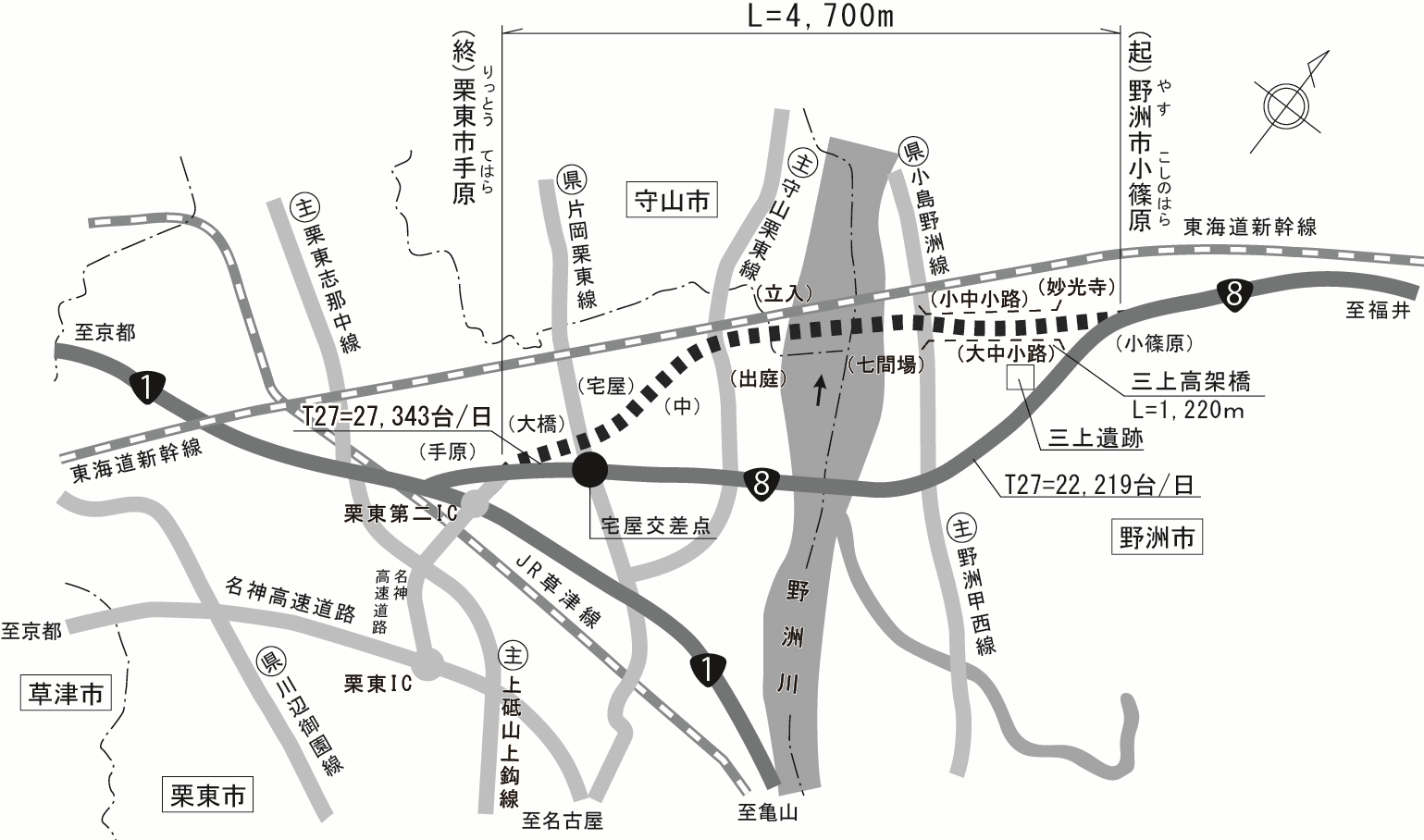

野洲栗東バイパス道路図

道路規格 ・・・・第3種第1級
設計速度 ・・・・80km/h
事業化 ・・・・昭和57年度
【代表断面図】
断面図

8号 米原貨物ターミナル L=1.1km 米原(まいばら)梅ヶ原(うめがはら)

 国道8号とJR米原(まいばら)貨物ターミナル、米原南工業団地を連絡する2車線の道路で、平成14年度に事業着手しました。
 平成28年度は、調査設計を推進します。

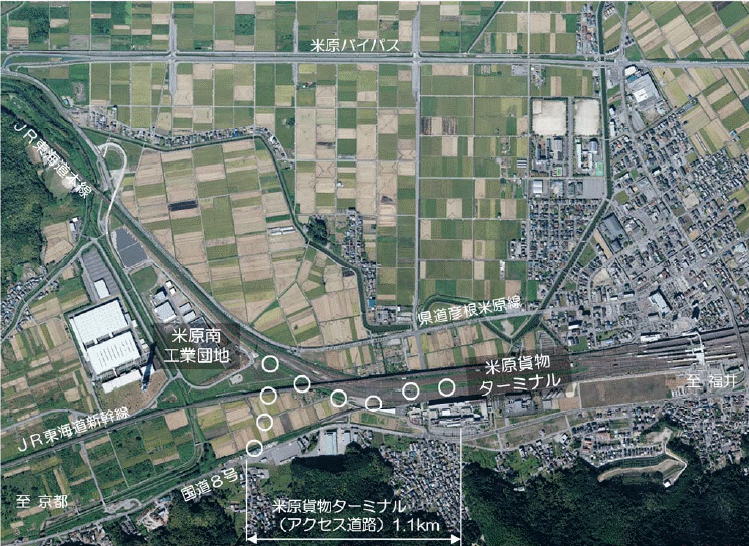

米原貨物ターミナル
H26.9

国道161号へ>>

ページのTOPへ戻る
